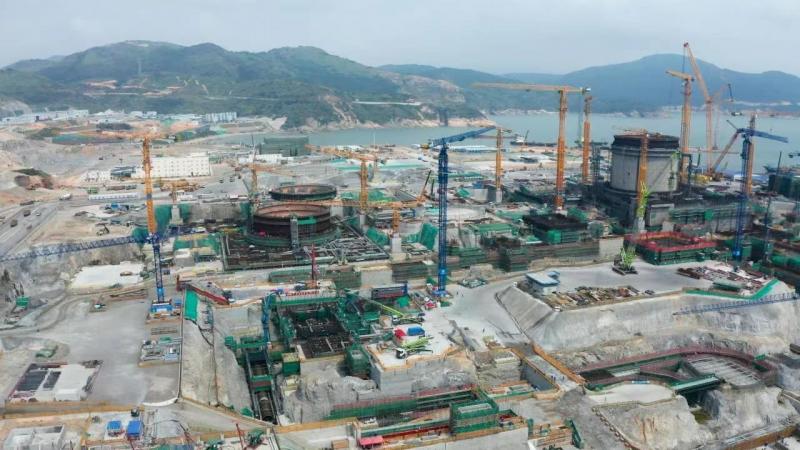

中国广核集团党委书记、董事长杨长利带队到三澳核电基地开展安全大检查
为深入贯彻落实习近平总书记关于核安全和安全生产的重要指示批示精神,落实党中央、国务院和上级部委对安全生产的有关决策部署,进一步深化中国广核集团各级党委对绝对安全万无一失的认识,强化领导率先垂范、党政同责、一岗双责、齐抓共管要求,全面压紧压实各级安全责任,认真落实三管三必须,结合全党正在开展的树立和践行正确政绩观学习教育,在总结之前连续6年安全大检查良好经验和工作实践的基础上,2026年继续开展由集团公司党委常委带队的...
2026-05-23
苍南核电完成中广核首单核电直租合同签约
5月9日,苍南核电、中广核租赁、中广核工程三方在三澳核电基地完成了4号汽轮发电机组融资租赁合同签约,标志着中国广核集团首单核电直租业务正式落地。作为中国广核集团核电板块融资模式的创新实践,苍南核电在二期工程首次引入设备直租模式,不仅优化了自身项目的融资结构,也为核电板块降本增效提供了新思路、开辟了新路径。创新的业务模式既是机遇也是挑战。在探索推动融资租赁业务的过程中,公司系统分析解决了租赁标的选取、核电站运营影...
2026-05-19
数智化转型丨苍南核电两款智能巡检机器人系统正式投用
近日,苍南核电220千伏施工与辅助电源变电站智能巡检机器人系统正式投入运行,在中国广核集团内实现了智能巡检机器人首次接入集团内网,成功打通了机器人与集团巡检系统的数据互联互通壁垒,标志苍南核电运维智能化水平迈上新台阶。核电设备巡检是保障电站安全稳定运行的重要环节。在传统人工巡检模式下,巡检人员需先后通过两道安检门,单程步行耗时约二十分钟,极端恶劣天气时甚至难以抵达现场完成巡检。随着智能巡检机器人的投用,运行人员在值...
2026-05-17
关键节点顺利达成,三澳核电2号机组役前检查高效完成
5月11日,三澳核电2号机组役前检查工作顺利收官,为机组后续投产发电、安全稳定运行奠定了坚实基础。2号机组役前检查覆盖核岛主要系统及设备,涉及上万道焊缝、千余台关键设备的全面检查,具有作业范围广、技术难度高、质量管控严的特点。自役前检查工作启动以来,团队充分充分发挥学习曲线效应,汲取1号机组实践经验,以提前策划谋全局、协同攻坚破难题、快速响应保进度、风险防控守底线的工作思路,科学优化作业流程,做到役前检查与安装调试工作的...
2026-05-12
助力浙江三澳核电站提升自行监测数据质量,生态环境部联合多方组织开展新建核电厂自行监测能力提升技术交流
近日,生态环境部辐射环境监测技术中心联合浙江省宁波生态环境监测中心、中广核苍南核电有限公司,依托长三角地区省市共建宇宙射线比对测量基地,开展技术交流与现场测量活动,重点提升三澳核电厂自行监测能力,确保辐射环境监测数据真、准、全。宇宙射线是环境辐射监测中不可忽略的天然本底成分。对于新建核电厂而言,各类剂量率仪表在投用前,必须准确获取其宇宙射线响应值,才能在后续监测中科学扣除本底,真实反映核电厂运行对周围辐射环境的影响...
2026-05-09
破局立新 向绿而行 中核华兴五年攻坚 助力长三角首台“华龙一号”投产发电
4月29日,由中核华兴承建的长三角首台华龙一号核电机组——三澳核电1号机组圆满完成168小时连续稳定运行试验,正式具备商业运行条件,成功投产发电。从岩滩拓基到核岛拔地而起,从主体施工到并网发电,五年多的日夜攻坚,中核华兴以破局立新的闯劲与向绿而行的智慧,将工程建设与国家战略紧密结合、稳步推进,助力实现三澳核电一期工程投产发电,为东部沿海能源保供、长三角绿色发展注入硬核动力。攻坚破局 统筹协同筑根基中核华兴三澳核电项目部立足...
2026-05-09
核岛施工智能化再添新利器 预埋板打磨机器人投用
近日,由中核核工程安装工艺与设备工程技术研究中心与三澳项目部联合研发的预埋板打磨机器人在三澳核电项目正式投用,实现核岛预埋板焊接前打磨作业智能化升级,推动核电施工向自动化、安全化、高效化迈进。预埋板打磨机器人此次投用的预埋板打磨机器人革新了传统作业模式,采用无火花打磨工艺从根源杜绝消防隐患,预计降低50%作业人力成本;仅需单人操作,作业前架设机器不超5分钟,选定参数后5-10分钟即可完成打磨且无需后续清洁,平均作业效率提...
2026-05-07
核能“智”变,三澳核电以小细节激活大能量
一度电,从东海之滨出发。2026年4月29日,长三角首台华龙一号核电机组——中广核浙江三澳核电1号机组正式投产。4月29日,中广核浙江三澳核电项目1号机组正式投产发电投产时刻,1998年出生的工程师季建杰站在综合指挥中心大屏前,想起三年前——每天上千项问题,鸡毛蒜皮的事也要靠开会层层布置,同事们管这叫鸡毛会。如今,系统自动派单到人,效率提了一半,会也不用开了。从鸡毛会到数据屏,一度电的背后,是对细微痛点的持续回应,是三澳核电的核能智变。一...
2026-05-05
长三角地区首台“华龙一号”核电机组——中广核浙江三澳核电项目1号机组正式具备商业运行条件
2026年4月29日11时18分,随着168小时试运行试验圆满完成,我国首个民营资本参股项目、长三角地区首台华龙一号核电机组——中广核浙江三澳核电项目1号机组正式具备商业运行条件。随着该机组的投产发电,中广核在运核电机组达到30台,在运装机容量达3424.8万千瓦。浙江省委常委、温州市委书记张振丰出席投产仪式并宣布三澳核电1号机组正式投产发电。温州市委副书记、市长张文杰,生态环境部华东核与辐射安全监督站分党组书记、主任冯建平,浙江省...
2026-04-29
中广核三澳核电2号机组热试完成
2026年4月28日8时28分,中广核浙江三澳核电2号机组热态性能试验(简称热试)顺利完成。热试是核电机组装料前的核心里程碑,目的是在堆芯装料前,在反应堆压力容器扣盖到热停堆状态的整个压力和温度范围内,执行一系列调试试验、运行定期试验的综合性试验,验证核蒸汽供应系统的功能及响应。该阶段会在尽可能模拟核电厂实际运行工况下,验证核岛、常规岛系统和设备在热态运行时的可靠性、相关参数和设计吻合度。在面临双机组调试高度重叠的挑战下,...
2026-04-29
为“华龙一号”批量化建设奠定关键基础,三澳核电2号机组热态性能试验圆满完成
4月28日8时28分,三澳核电2号机组热态性能试验(简称热试)顺利完成。在面临双机组调试高度重叠的挑战下,三澳核电项目大团队始终坚持安全第一、质量第一、追求卓越的基本原则,围绕双机组平衡推进、综合创优的目标,充分借鉴1号机组与前序项目的经验反馈和良好实践,高效协同,高质量完成了安注试验、电源切换试验、非核冲转等瞬态试验,以及调试大纲要求本阶段执行的全部试验,实现了FCD+51.9个月完成热试的目标。下一步,三澳核电项目工程生产大团队...
2026-04-28
新闻发布︱能源安全保障有力有效,能源系统韧性充分彰显
4月27日上午,国家能源局举行季度例行新闻发布会。国家能源局综合司副司长、新闻发言人张星,发展规划司副司长邢翼腾,新能源和可再生能源司副司长潘慧敏,能源节约和科技装备司副司长边广琦,电力司副司长刘明阳出席发布会,介绍2026年一季度全国能源形势、可再生能源并网运行、可再生能源制氢发展、电动汽车充电基础设施建设等情况。发展规划司副司长邢翼腾:各位记者朋友,大家上午好!下面,我就2026年一季度全国能源形势作简要介绍。今年以来,国家...
2026-04-27
三澳核电2号机组汽轮发电机组非核冲转试验顺利完成
4月22日,三澳核电2号机组汽轮发电机组首次冲转至1500rpm并稳定运行,冲转过程中各相关系统运行平稳,汽轮机各项关键技术指标满足验收标准,标志着机组非核蒸汽冲转试验圆满成功,为机组后续核蒸汽冲转和并网发电奠定了坚实基础。为保障此次试验安全、高效开展,苍南核电联合有关各方组织成立专项组,提前梳理试验逻辑,全面深入分析潜在风险,研究制定干预预案,并多次组织模拟演练,确保各岗位人员熟练掌握应急响应流程和操作要求。试验过程中,项目...
2026-04-23
三澳核电厂1号机组2027年起参与电力市场交易
4月16日,浙江电力市场管理委员会秘书处发布关于明确三澳核电厂1 号机组参与电力市场有关事项的公告,三澳核电厂1号机组自2027年起参与电力市场交易,转商运后至参与市场交易前,结算价格由省级价格主管部门明确。
2026-04-17
中核机械工程实现4小时精准吊装,160吨核电钢衬里模块就位三澳核电3号机组
4月13日17时36分,随着最后一声指令落地,三澳核电3号机组3BRX钢衬里模块三稳稳安家!中核机械工程历时4小时,圆满完成这场总重约160吨的空中精准对接,全过程安全、质量全受控,为核电建设再添关键一笔!作为反应堆厂房安全壳的核心防护屏障,钢衬里是守护核电安全的钢铁铠甲。此次吊装的模块存在体积大、迎风面广、吊装中易形变的三项考验。为啃下这块 硬骨头,项目部迅速成立党员突击队,联合各参建单位组建攻坚专班,以党建红引领核建蓝,用默契协作...
2026-04-16
