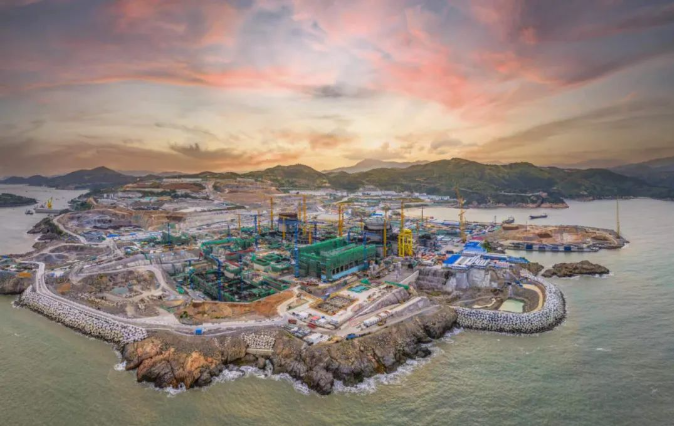

三澳核电项目2号机组反应堆厂房内部结构+17.50m平台板完成浇筑

2023-07-29 09:52  来源:中广核苍南核电    浙江核电站  三澳核电站  工程建设  中核华兴

7月28日凌晨2点,由中核华兴承建的中广核浙江三澳核电项目2号机组反应堆厂房内部结构+17.50m平台板浇筑完成,全过程历时32小时25分钟,浇筑方量共1376立方。至此,三澳核电项目2号机组取得了土建施工关键路径上的重要进展,为后续穹顶吊装节点的完成奠定了坚实基础。


7月28日凌晨2点,由中核华兴承建的中广核浙江三澳核电项目2号机组反应堆厂房内部结构+17.50m平台板浇筑完成,全过程历时32小时25分钟,浇筑方量共1376立方。至此,三澳核电项目2号机组取得了土建施工关键路径上的重要进展,为后续穹顶吊装节点的完成奠定了坚实基础。

+17.50m平台板是2号机组反应堆厂房内部结构厂房内最重要的大型设备引入平台,平台平面半径最大处为22.40米,楼板最厚部位为1.65米,钢筋绑扎量约456.86吨,有920块预埋件,高精度螺栓268根,是典型的高低跨、大体积施工结构。该部位结构紧凑、钢筋密集、拉筋满布、SG模块插筋需精准定位、埋件安装精度要求极高,加之遇上高温多雨的施工环境,给施工带来了极大的挑战。

在建设过程中,中核华兴三澳核电项目部(以下简称项目部)始终发扬“使命在心,责任在肩”的担当精神,在认真贯彻落实上级单位的各项部署和要求、按“最好、最优、最创新、最超前”要求,着力实现管理提升、精细管理、进度优化、品牌过硬,打造核电建设标杆项目,为推进“华龙一号”批量化建设进程贡献华兴力量。

以策为先 管理提升有成果

项目部周密部署、科学规划,充分汲取1号机组施工经验,提前组织各部门对施工方案及浇筑方式等实施细节进行反复研究讨论,并针对潜在不确定因素制定严格管控措施及应急预案;坚持问题导向,实行日例会工作机制,对区域攻坚专项计划执行情况进行动态跟踪并制定纠偏措施,解决现场沟通协调难、问题反馈难、监督管理难等问题;强化责任、联合上下游发挥大团队的力量,确保各项工作高质开展、高效落实。

以实为基 精细管理见成效

项目部以“劳动竞赛”的开展为契机,围绕提速、提效、提质目标,集中精锐力量、锁定目标任务靶向发力。针对先决条件梳理全面分解三级进度计划,按日制定施工计划,延伸至各管理职系,确保技术准备、材料采购等工作均按照计划实施,为项目建设、管理和发展指明方向。同时对施工部署、图纸方案、质量要求、材料供应等进行全面系统梳理,构建从形成清单到交办问题、落实整改、跟踪问效的闭环式管理模式,实现各方力量集中、各项标准统一、各类工作统揽,整合全场资源,进一步提升项目工程建造综合能力。

以干为要 合力推进保进度

项目部以党的二十大精神为指引,聚焦关键施工路径、质量安全、各领域工作规划,以党建联建活动为载体,熔铸合力、协同攻坚。设立“党员责任区”、建立“党员示范岗”,充分发挥党员先锋模范作用,对施工过程精准把控,切实做到党建、生产双责任田管理。不断优化施工逻辑,改变埋件锚筋方式,提前将高精度预埋件的安装支撑进行预埋、碰撞钢筋进行避让安装,不仅降低了后续埋件安装难度,而且有效提高了安装精度和安装效率。在施工验收环节,各单位协同发力,合理安排勘验时间,实现验收“零等待”,提高工序衔接效率。

以人为本 细微之处显关怀

本次浇筑为跨昼夜连续作业,涉及人员、设备众多,作业人员身心健康也是重点任务之一。面对连续出现的高温天气,项目部严格实行“抓两头,歇中间”的避高温措施,科学安排项目工程量,优化调整施工工序。深度落实“夏送清凉”相关活动安排,在浇筑前为工人发放防暑降温物资,在核岛现场内设置茶水亭、轴流风机风扇,不间断提供淡盐水、凉茶、藿香正气水等防暑降温用品,为一线施工人员做好基础保障。在文明施工方面,还在核岛周边安装喷淋系统,有效控制现场扬尘并为施工作业起到局部降温作用。

每一步优化、每一项改进,都是中核华兴人创新求变、变中求胜的缩影。未来,中核华兴将不断深入学习贯彻落实党的二十大精神,稳中求进,以追求卓越的奋进姿态,勇当高质量发展排头兵,奋力谱写核电建设新篇章。
