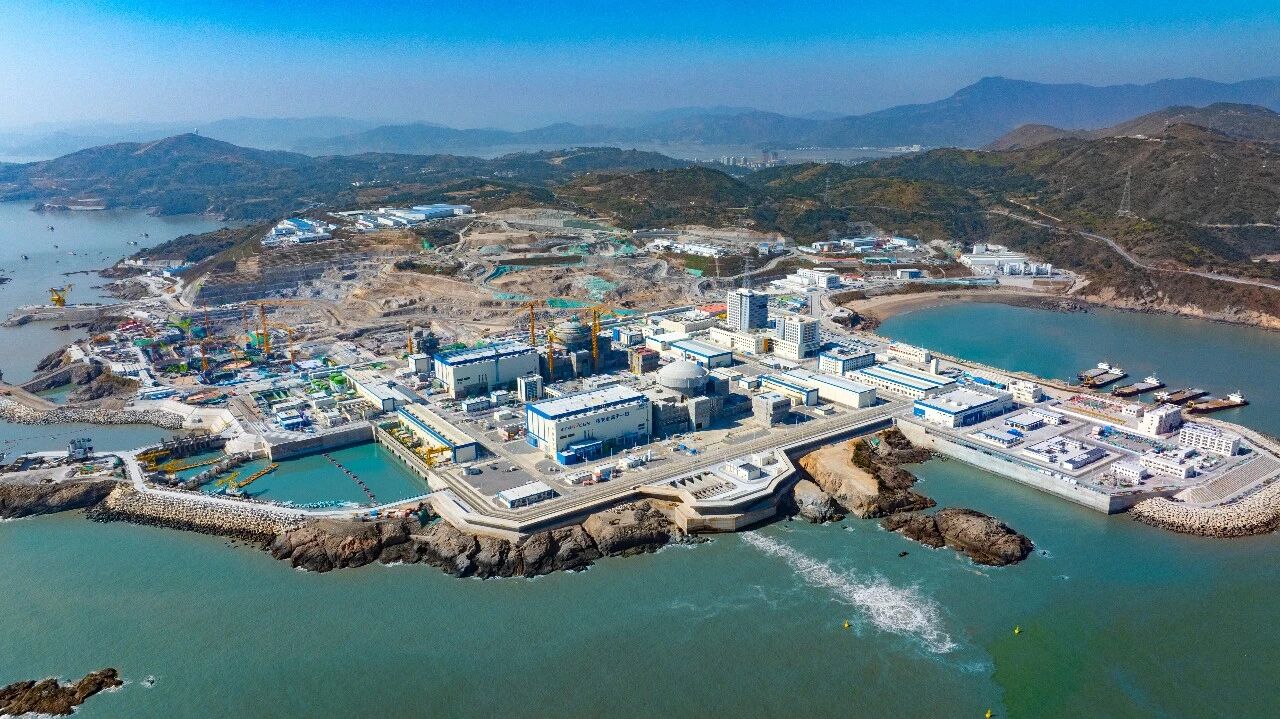

4月28日8时28分,三澳核电2号机组热态性能试验(简称“热试”)顺利完成。

在面临双机组调试高度重叠的挑战下,三澳核电项目大团队始终坚持“安全第一、质量第一、追求卓越”的基本原则,围绕“双机组平衡推进、综合创优”的目标,充分借鉴1号机组与前序项目的经验反馈和良好实践,高效协同,高质量完成了安注试验、电源切换试验、非核冲转等瞬态试验,以及调试大纲要求本阶段执行的全部试验,实现了FCD+51.9个月完成热试的目标。

下一步,三澳核电项目工程生产大团队将持续深入践行“严慎细实”的工作作风,高质量推进机组后续装料、并网等里程碑节点,实现“一台比一台好”目标,为“华龙一号”批量化建设持续贡献三澳力量。
热试是核电机组装料前的核心里程碑,目的是在堆芯装料前,在反应堆压力容器扣盖到热停堆状态的整个压力和温度范围内,执行一系列调试试验、运行定期试验的综合性试验,验证核蒸汽供应系统的功能及响应。该阶段会在尽可能模拟核电厂实际运行工况下,验证核岛、常规岛设系统和设备在热态运行时的可靠性、相关参数和设计吻合度。
