“惠核方案”赋能创新型核电基地建设

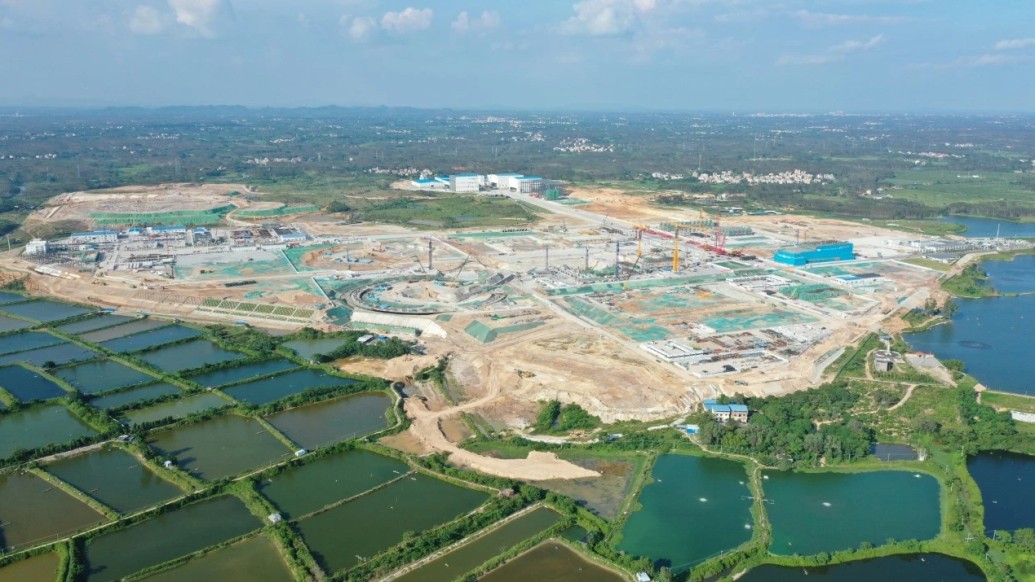

粤港澳大湾区首台华龙一号核电机组——中广核广东太平岭核电厂(以下简称太平岭核电厂)1号机组正式投产,标志着我国自主三代核电技术在大湾区实现规模化应用突破。从关键设备自主研发到产业链自主可控,从核心技术创新突破到项目高质量投产……作为中广核华龙一号批量化建设运营旗舰项目,太平岭核电厂坚持以新质生产力驱动高质量发展,有力支撑双碳目标实现与大湾区能源安全保障。建设期间,太平岭核电厂先后攻克模块化施工、隧洞顶升、一回...
2026-05-06
台山核电1号机组检出卷屑状异物并清除,机组状态安全稳定
近日,台山核电站有机组的蒸汽发生器发现2个卷屑状异物,目前已取出,正进行异物溯源及相关分析工作。4月30日,台山核电站一号机组处按计划停机检修状态,在按计划开展3号蒸汽发生器视频检查工作时发现一个异物。截至5月2日检查工作全部完成,共发现两个异物,分别为1.5cm*1.5cm和3.5cm*1.3cm的卷屑状。目前,两个异物均已取出,正在开展异物溯源及相关分析工作。在处理过程中,台山核电厂1号机组始终处于安全稳定状态,无放射性物质对外释放,对电厂、员工...
2026-05-05
中广核广东太平岭核电厂2号机组首次核燃料装载工作圆满完成
2026年5月3日11时45分,中广核广东太平岭核电厂(以下简称太平岭核电)2号机组首次核燃料装载工作圆满完成。作为粤港澳大湾区首个华龙一号核电建设基地、中广核华龙一号批量化建设运营旗舰项目,太平岭核电1号机组已于2026年4月19日完成168小时试运行,正式具备商业运行条件。本次2号机组完成首次装料工作,标志着机组顺利从工程建设阶段正式迈入带核调试新阶段,向实现一期工程全面建成投产目标迈出关键一步。太平岭核电2号机组采用我国具有完...
2026-05-03
中广核陆丰核电5号机组圆满完成冷试
2026年4月27日19时58分,中广核广东陆丰核电项目5号机组一回路压力降至大气压,标志着陆丰核电5号机组冷态功能试验圆满结束,为机组后续热试、装料及商运奠定了坚实基础。4月26日18时01分,在生态环境部华南核与辐射安全监督站、陆丰核电项目生产工程大团队的共同见证下,陆丰核电项目5号机组顺利完成冷态功能试验最高压力223bar.g平台检查,机组一回路压力边界完整、密封良好,各关键设备性能和系统耐压性能符合标准要求。冷试是核电机组从安装...
2026-04-29
广东廉江核电项目一期工程1号机组多样化驱动系统设备顺利发运
近日,国核自仪负责供货的广东廉江核电项目一期工程1号机组多样化驱动系统(DAS)设备顺利发运。这一关键节点的达成,标志着1号机组DAS系统正式转入现场安装阶段,为后续工程推进奠定了坚实基础。为确保项目高质量推进,公司廉江项目部、专项仪控中心、项目管理部、采购与集成中心、安全质量部、测试与验证中心等多部门协同作战,成立系统交付党员攻坚队,细化攻坚目标,强化全过程质量管控。从工程设计、集成装配、工厂测试,到出厂验收、包装发运,每...
2026-04-29
“全国安全文化建设示范企业”!大亚湾核电顺利通过复审
近日,大亚湾核电顺利通过全国安全文化建设示范企业复审工作,该项成果印证了大亚湾核电安全文化建设体系的成熟度与专业性,标志着公司安全文化体系持续获得国家级行业认可。全国安全文化建设示范企业是中国安全生产协会主办的国家级荣誉评选活动,旨在表彰在安全文化建设方面具有完善理念体系、全员参与机制和显著治理成效的企业,经初核、专家审核、现场抽检、终审、公示和命名6个阶段,是对企业安全管理体系、安全生产绩效、安全文化建设等...
2026-04-27
陆丰核电里程碑:首张全流程电子化工单成功落地
4月20日,陆丰核电首张电子工单——LGA/LGB/LGC1101TB 10kV电缆绝缘测量顺利执行完成,标志着陆丰核电维修工作已正式进入自主持票的关键阶段,具有里程碑意义;同时,维修作业过程管理系统(IMP)的正式投产使用,开启了陆丰核电维修工作数字化、智能化的新篇章。本次电子化工单由陆丰核电电气部负责实施,紧扣冷试电源保障需求,在计划部、华龙运行部大力协同配合下,成功实现从通知单填写、工单准备、工作包审查、现场执行到工作结束的全流程电子化...
2026-04-27
共筑国家核安全坚实屏障,生态环境部与大亚湾核电开展年度监管对话
为深入贯彻落实生态环境部(国家核安全局)与中国广核集团核安全监管年度对话活动精神,近日,生态环境部核电安全监管司与大亚湾核电运营管理有限责任公司(以下简称大亚湾公司)开展核安全监管年度对话活动。生态环境部核电安全监管司、华南核与辐射安全监督站、核与辐射安全中心和大亚湾公司相关负责人参加活动。活动上,大亚湾公司汇报了大亚湾核电厂和岭澳核电厂2025年核安全管理现状、监管要求落实情况及2026年改进提升计划。参会各方重...
2026-04-25
筑牢冷试“成熟度”防线,华南监督站对陆丰核电5号机组冷试准备开展专项检查
近日,生态环境部华南核与辐射安全监督站(以下简称华南监督站)聚焦核安全核心任务,对陆丰核电厂5号机组一回路冷态性能试验(以下简称冷试)准备情况开展例行核安全检查,以严督实导夯实机组由建设转向调试运行的根基。冷态性能试验是核电机组建设向调试运行转换的首个关键里程碑,是检验核安全重要系统、设备性能与运行可靠性的核心环节,直接关系机组后续调试安全与长期稳定运行。为保障检查质量,华南监督站提前谋划、全程跟进,通过调试早会、...
2026-04-25
迈入投产运营全新阶段,太平岭核电厂1号机组举行正式投产暨PAC证书签字、数字化移交3.0签约活动
2026年4月19号6时18分,中广核广东太平岭核电厂1号机组圆满完成全部性能试验及168小时满功率连续试运行考核,机组各项性能指标全部达标。4月21号9时16分,惠州核电举办太平岭核电1号机组正式投产暨PAC证书签字、数字化移交3.0签约活动,工程公司惠州项目部代表向惠州核电代表移交象征机组全面投产的金钥匙,标志着太平岭核电1号机组由工程建设阶段迈入投产运营全新阶段。惠州核电党委书记、董事长章国强代表惠州核电向监管单位、各参建方及全...
2026-04-22
中广核数科20余项数智技术助力粤港澳大湾区首台“华龙一号”核电机组投运
4月20日,粤港澳大湾区首台华龙一号核电机组——中广核广东太平岭核电项目1号机组投产发电,正式具备商业运行条件,按2025年国内核电平均利用小时数测算,预计年发电量超90亿千瓦时,能够满足大湾区百万居民的年度生产生活用电需求。中广核数科作为中广核数字科技产业主力军,始终坚持自主可控、产品卓越、成本领先的发展原则,充分发挥数智化转型支撑平台和数智化产业平台两大功能定位。公司提供覆盖核心控制、运维保障、安全防御、智能运营四大...
2026-04-21
大湾区首台“华龙一号”核电机组——中广核广东太平岭核电1号机组投产发电
4月20日,粤港澳大湾区首台华龙一号核电机组——中广核广东太平岭核电项目1号机组投产发电,正式具备商业运行条件。此次投产的1号机组实现了多项关键技术突破,完成26项重大设计改进,实现了实体电站与数字电站同步建成、一体移交。预计年发电量超90亿千瓦时,能够满足粤港澳大湾区百万居民的年度生产生活用电需求。中广核惠州核电项目总指挥章国强介绍,这一清洁能源的产出相当于每年减排二氧化碳约840万吨、造林2万公顷。当前,1号机组已经完成...
2026-04-20
大亚湾核电财务数智化转型取得关键突破, “财务智慧大脑”实现一站可视、实时洞察
近日,大亚湾核电财务数智化转型取得关键突破,基于财务数据的管理决策正式迈入一站可视、实时洞察的新阶段。这也是中国广核集团内首个实现覆盖公司-部门两级的财务数据全域可视与实时监控,为财务风险预警、经营趋势研判和智能分析等深度应用奠定了坚实基础。数据统一、贯通共享大亚湾核电紧扣十五五规划部署,以业务场景需求为导向,分阶段聚焦设备、业财、人资、工作过程、安监等领域数据治理,着力打通从数据孤岛到决策驾驶舱的关键路径,全...
2026-04-20
国家电投集团与广东省湛江市举行工作会谈
4月15日,国家电投集团党组书记、董事长刘明胜在粤与湛江市委书记余钢进行会谈,就进一步深化央地合作交换意见。余钢介绍了湛江经济社会发展情况,刘明胜介绍了国家电投集团总体情况、在湛江产业布局情况及十五五发展思路,双方围绕深入学习贯彻党的二十届四中全会精神和习近平总书记视察广东重要讲话重要指示精神,进一步谋划好十五五时期重点项目合作等开展交流。双方表示将在以往良好合作的基础上,充分发挥各自优势,加快推进核电项目建设,深...
2026-04-17
陆丰核电6号机组主管道焊接正式启动

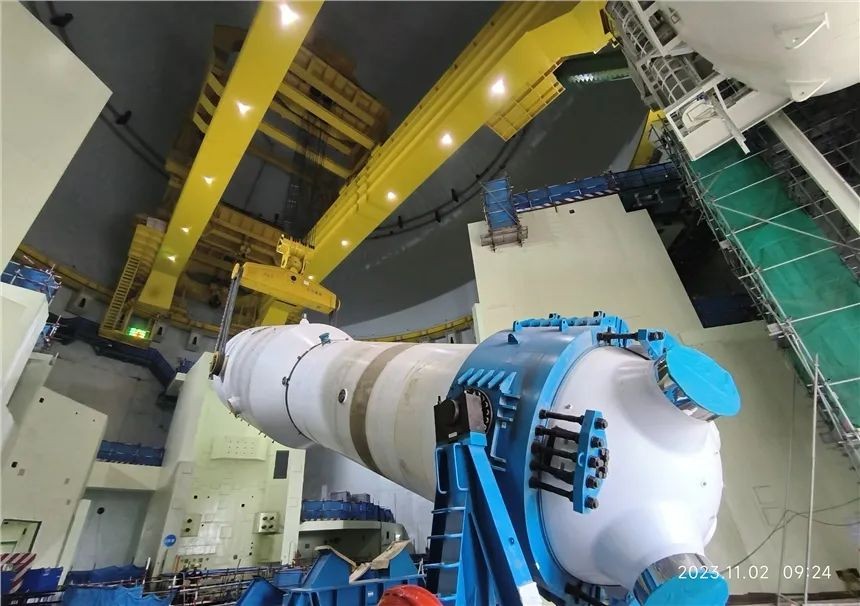

4月13日,中核二三承建的陆丰核电6号机组主管道1U1焊口弧光点亮,标志着6号机组主管道焊接工作正式拉开序幕,核岛厂房主系统安装全面进入施工高峰期。主管道是核电站反应堆冷却剂系统的核心组成部分,连接反应堆压力容器、蒸汽发生器和主泵,是构成一回路压力边界的关键设备,被形象地称为核岛的主动脉,其焊接质量直接关系到核电站的安全运行和长期可靠性,是核岛安装工程中难度最高、标准最严的工序之一。...
2026-04-15
