均衡增长 | 陆丰核电1号机组钢制安全壳二环顺利就位

2026-06-09 08:36    国核设备  国家电投  广东核电站  陆丰核电站

由国核设备承制的陆丰核电1号机组钢制安全壳(以下简称CV)二环于6月7日10时10分顺利运输至核岛指定位置,并于6月8日10时26分顺利完成整体吊装就位,整个过程平稳有序,安全质量全面受控。本次吊装的二环是CV第三吊装段,其下口与CV一环上口对接,CV二环最大直径约40m,高约8m,吊装总重量约763t,主要包括20余张筒体板、附件板、内加劲肋等,是组成核岛安全壳的核心部件。CV二环拼装施工阶段,陆丰现场项目部科学统筹施工计划,坚持每日召开专题例会,逐项梳...

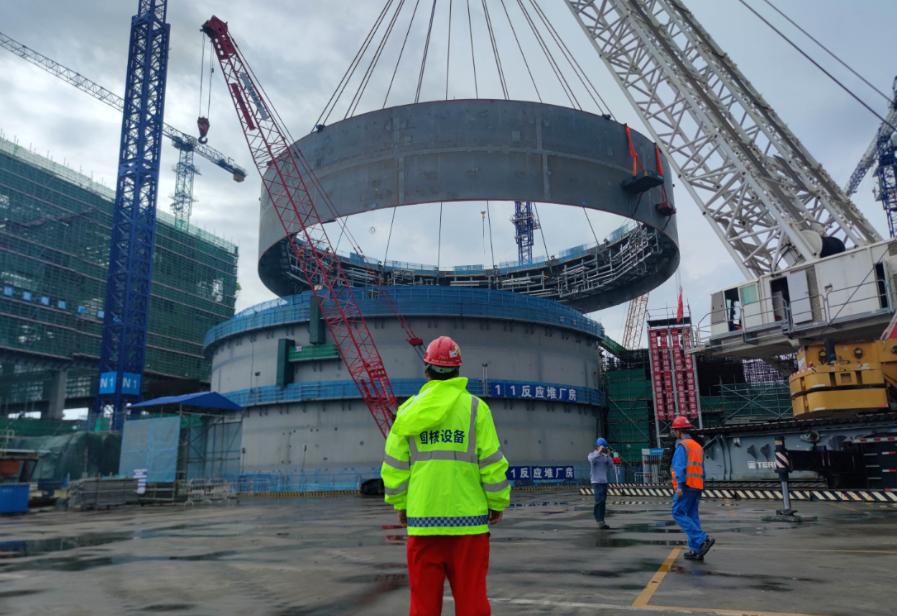

由国核设备承制的陆丰核电1号机组钢制安全壳(以下简称“CV”)二环于6月7日10时10分顺利运输至核岛指定位置,并于6月8日10时26分顺利完成整体吊装就位,整个过程平稳有序,安全质量全面受控。

本次吊装的二环是CV第三吊装段,其下口与CV一环上口对接,CV二环最大直径约40m,高约8m,吊装总重量约763t,主要包括20余张筒体板、附件板、内加劲肋等,是组成核岛安全壳的核心部件。

CV二环拼装施工阶段,陆丰现场项目部科学统筹施工计划,坚持每日召开专题例会,逐项梳理并破解现场施工堵点难点。从严编制、审核吊装专项方案,细化现场全流程管控举措,保障CV二环一次性精准吊装就位。项目部秉持“应模尽模、能模则模”原则,联合土建、安装单位,在拼装场地同步开展工艺管道、SPL钢结构、电气支架及电缆桥架等多专业施工作业,持续深化模块化施工应用,有效规避核岛区域施工环境受限问题,大幅提升施工效率。

下一步,国核设备将持续服务国家重大能源工程建设,充分发挥党建引领和专业支撑作用,统筹推进现场施工、质量安全、模块化施工等重点工作,与各参建单位凝聚合力、攻坚突破,为陆丰核电项目高质量建设贡献更大力量。
