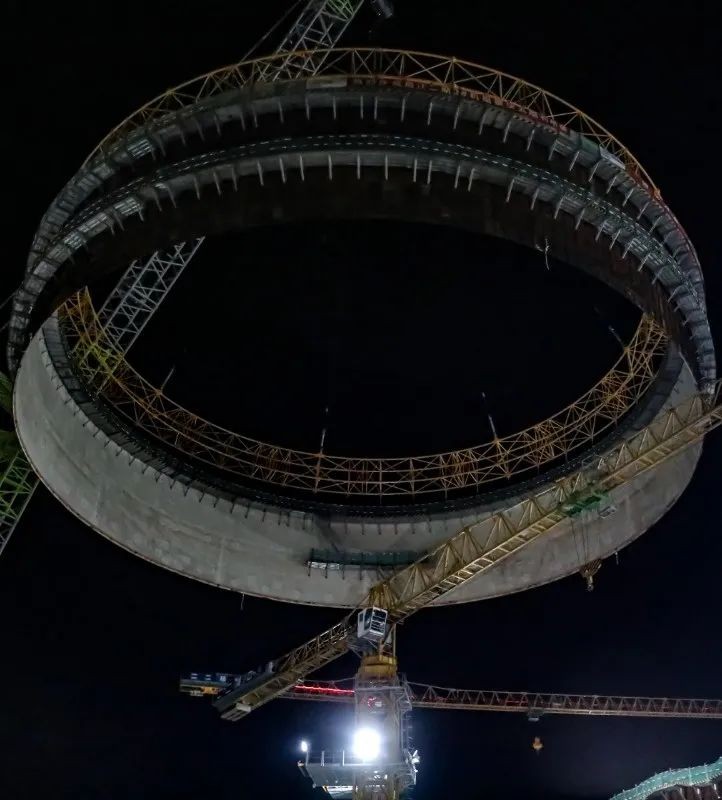

2022年6月18日1时48分,海南昌江核电二期工程项目3号机组安全壳钢衬里最后一个模块-模块五顺利吊装就位,历时3小时13分,为后续钢衬里第10段吊装就位里程碑节点的按期实现创造了有利条件。
3号机组安全壳钢衬里模块五由筒壁第8段与第9段组成,净重111.15吨,吊装总重量约210.8吨,内径46.8米,壁厚6mm,上下口安装标高分别为39.695米、29.915米。模块五吊装采用ZCC32000型2000吨履带式起重机,就位作业半径84米。

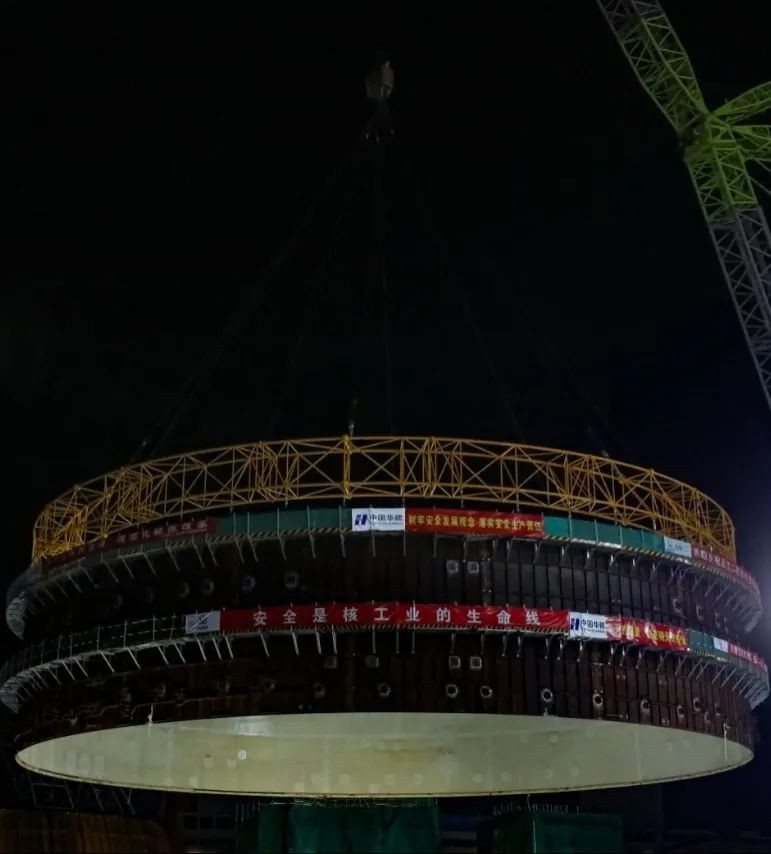

由于近期现场风力不稳定,华能海南昌江核电有限公司联合现场各参建单位研究制定应对措施,密切关注现场风速变化情况,在做好现场夜间照明等各项准备工作的前提下,决定在6月17日晚22时35分开始模块五的吊装,在经过起吊、变幅、旋转、提升、吊车行走、就位等一系列动作后,钢衬里模块五与模块四精准对接。
在钢衬里模块五预制、拼装、吊装过程中华能海南昌江核电有限公司严守安全责任、坚守质量至上,提前通过组织各参建单位梳理先决条件流程、提高协作效率、优化施工方案,进一步降低施工风险,切实做好事前计划、事中控制、事后反馈,履行好业主监督管理职责。
