温枢刚到海南昌江核电二期项目调研
11月26日,中国华能集团有限公司董事长、党组书记温枢刚到海南昌江核电二期项目调研,并组织召开现场专题会,强调要深入学习贯彻党的二十届四中全会精神,认真学习领会习近平总书记关于核电安全发展系列重要论述和重要指示批示精神,把核安全摆在最高优先级,坚决有力构筑严密持久的核安全防线,推动华能核电事业高质量发展。中国华能集团公司副总经理、党组成员李启钊参加调研并主持会议。在项目现场,温枢刚一行深入主控室、燃料厂房及反应堆厂房...
2025-11-27
华能昌江核电顺利完成3号机组PSUR
2025 年 11 月 7 日至 21 日,华能昌江核电公司3号机组接受世界核营运者协会(WANO)组织的启动前同行评估(PSUR),此次评估活动由WANO 上海办公室牵头,亚特兰大中心提供支持,评估团队以专业视角为机组问诊把脉,为3号机组后续装料与长期安全运行筑牢基础。专业评估 精准赋能WANO评估团队聚焦设备设施、程序文件、人员资质与授权、人员行为等核心内容开展全方面的评估,既肯定了华能昌江核电公司前期生产准备工作的成效,也精准识别出与高标准运行...
2025-11-25
华能昌江核电3号机组首炉核燃料接收完成

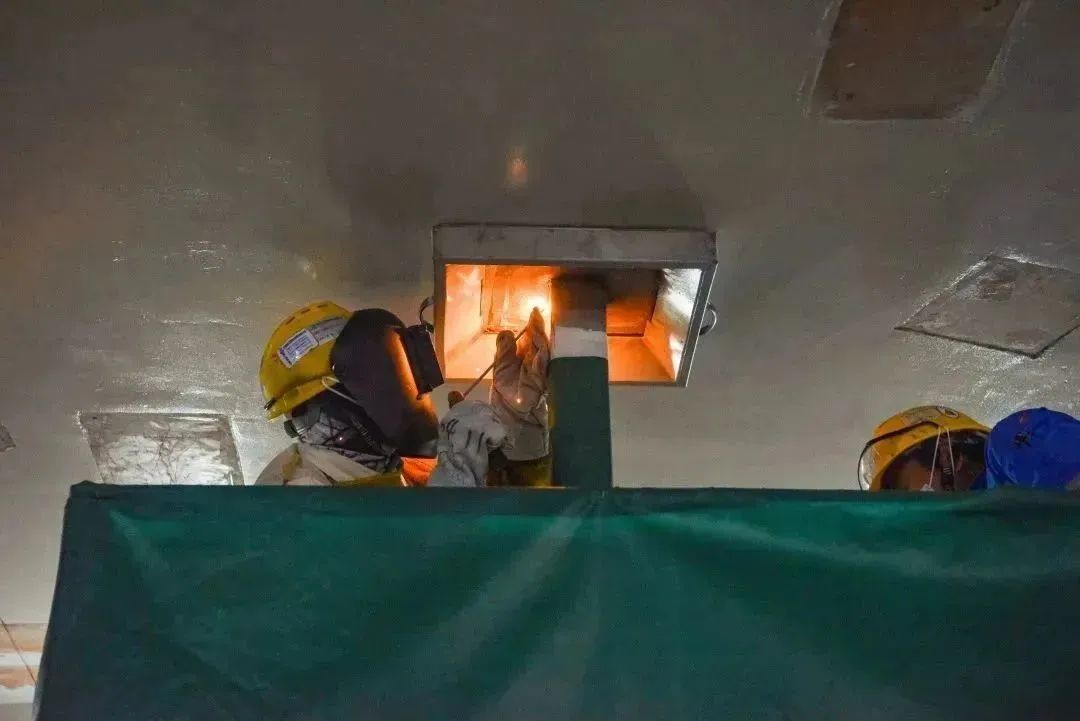

2025年11月10日,华能昌江核电3号机组燃料厂房内,燃料操作团队以零失误、零违章为目标,聚焦首炉核燃料组件接卸作业,精准完成新燃料组件接收,为机组后续装料及机组投运筑牢能源根基。作业过程中,从容器吊装到核燃料组件入水,每根燃料组件需历经153道工序。燃料操作团队高效推进燃料容器及燃料组件吊装作业,有序完成燃料组件检查和接收工作,同时与机械、电气保驾团队密切协同,从乏池边紧固件排查登记标记到辅助吊车制动器紧急抢修,24小时对RFH设...
2025-11-15
海南昌江核电2号机组207大修完成并网
11月12日13时23分,海南核电2号机组成功并网,207大修正式结束。本次大修为海南核电年度C类大修,共计完成检修工作6700余项,其中包括主泵电机更换、柴油机十年检、发电机励磁小轴异音处理等重要检修工作,为新燃料循环安全运行打下坚实基础。在207大修期间,海南核电与中核运维紧密合作,联合中核武汉、中核检修、浙江火电等协作单位密切配合,全体大修人员坚持安全是核工业的生命线的安全理念,严格落实核安全责任,坚持两个零容忍,坚决杜绝违规操作和...
2025-11-13
海南昌江核电二期工程3号汽轮发电机组非核冲转取得圆满成功
11月8日3时29分,哈电集团自主研制的海南昌江核电二期工程3号汽轮发电机组转速成功定速1500rpm机组各项运行参数良好,标志着哈电集团首台华龙一号海南昌江3号机组,圆满完成非核冲转工作,为后续机组按期调试及投运奠定坚实基础。海南昌江核电二期工程项目是我国十四五时期开工建设的首个大型压水堆核电项目,两台汽轮发电机组均采用哈电集团研制的拥有独立知识产权的自主化华龙一号核电汽轮机和发电机。不同于以往华龙一号核电项目的成熟机...
2025-11-09
海南昌江核电4号机组DCS核心网络搭建完成 转入调试阶段
10月30日下午2时30分,海南昌江核电4号机组数字化控制系统(DCS)核心网络顺利搭建完成,首个现场测量信号在主控大屏幕上清晰呈现,标志着由中核五公司承建的4号机组主控室部分可用节点圆满实现。此举代表机组建设正式全面转入调试阶段,为后续泵房进水、送冷风、冷态功能试验等关键节点的有序推进奠定了坚实基础。主控室作为核电站的智慧核心,是全厂设备与系统数据交互的枢纽,承担着运行监控、信息集成与指令发布等核心职能。在这里,运行人员依...
2025-11-03
海南昌江核电3号机组凝汽器抽真空试验一次成功
10月30日13时36分,海南昌江核电3号机组凝汽器抽真空系统压力表数值稳定达到设计标准,标志着由中核五公司承建的3号机组常规岛凝汽器抽真空试验圆满完成。该试验的成功,为后续非核冲转、核燃料装载及并网发电等关键节点的实现奠定了坚实基础。凝汽器抽真空试验是核电工程建设中的重要节点,旨在验证凝汽器抽真空系统建立并维持设计真空度的能力,并通过严密监测空气泄漏率,全面检验凝汽器及相关管道系统的密封性能。面对涉及23个关联系统带来...
2025-11-01
海南昌江核电3号机组汽轮发电机组盘车可用顺利实现
10月27日2时28分,海南昌江核电3号机组建设迎来关键进展——常规岛主盘车顺利投运。经就地听音检查确认无异常,各项监测参数与信号显示均处于正常状态后,汽轮发电机组盘车功能正式具备可用条件。该节点的实现为后续常规岛凝汽器抽真空工作创造了有利条件,也为至关重要的非核冲转节点目标奠定了坚实基础,是助力海南自贸港实现清洁能源岛建设目标的又一实质性进展。汽轮发电机组盘车是机组冲转并网发电前不可或缺的关键环节。其作用主要体现...
2025-10-28
全球首堆“玲龙一号”凝汽器抽真空系统可用圆满实现
2025年10月25日19时46分,海南昌江多用途模块式小型堆科技示范工程(简称玲龙一号)一节点常规岛凝汽器抽真空系统成功实现可用!是继一回路水压试验(冷试)、二回路水压试验的又一里程碑节点,这一节点的达成,标志着玲龙一号小堆常规岛核心辅助系统已达到设计运行要求,小堆工程建设再获重要突破!小堆凝汽器抽真空系统,主要功能为在短时间内将凝汽器真空达到一定环境,保持凝汽器背压,从凝汽器中排出不凝结气体,排往核岛通风系统或大气,在低负荷或瞬...
2025-10-27
全球首堆“玲龙一号”二回路水压试验圆满完成
2025年10月22日9时30分,海南昌江多用途模块式小型堆科技示范工程(简称玲龙一号)再下一城——二回路管道水压试验一次性成功!在设计压力1.3倍的高强条件下,实现一次性合格、零渗漏、零异常,为机组进入调试冲刺阶段提供核心保障,标志着小堆机组热力系统安装质量与安全性能得到关键验证,向实现热试目标迈出关键一步。此次试验由中国核电工程有限公司海南项目部牵头组织,联合业主、调试、监理、施工单位等组建专项团队,攻坚二回路水压试验。试...
2025-10-23
“玲龙一号”全球首堆冷试成功
10月16日,全球首个陆上商用模块式小型堆——中核集团海南昌江多用途模块式小型堆科技示范工程玲龙一号一回路冷态功能试验圆满成功。 此次冷态功能试验成功彰显了我国在新型核能系统设计、高端装备制造及复杂工程协同管理上的综合实力,对巩固我国在小堆国际竞争中先发优势、形成我国模块式小型堆先进品牌具有重要意义,为该工程后续的热试、反应堆装料及商运奠定了坚实的基础。玲龙一号是全球首个通过国际原子能机构安全审查的陆上商用...
2025-10-16
华能海南昌江核电二期4号机组下部堆内构件首次入堆顺利完成

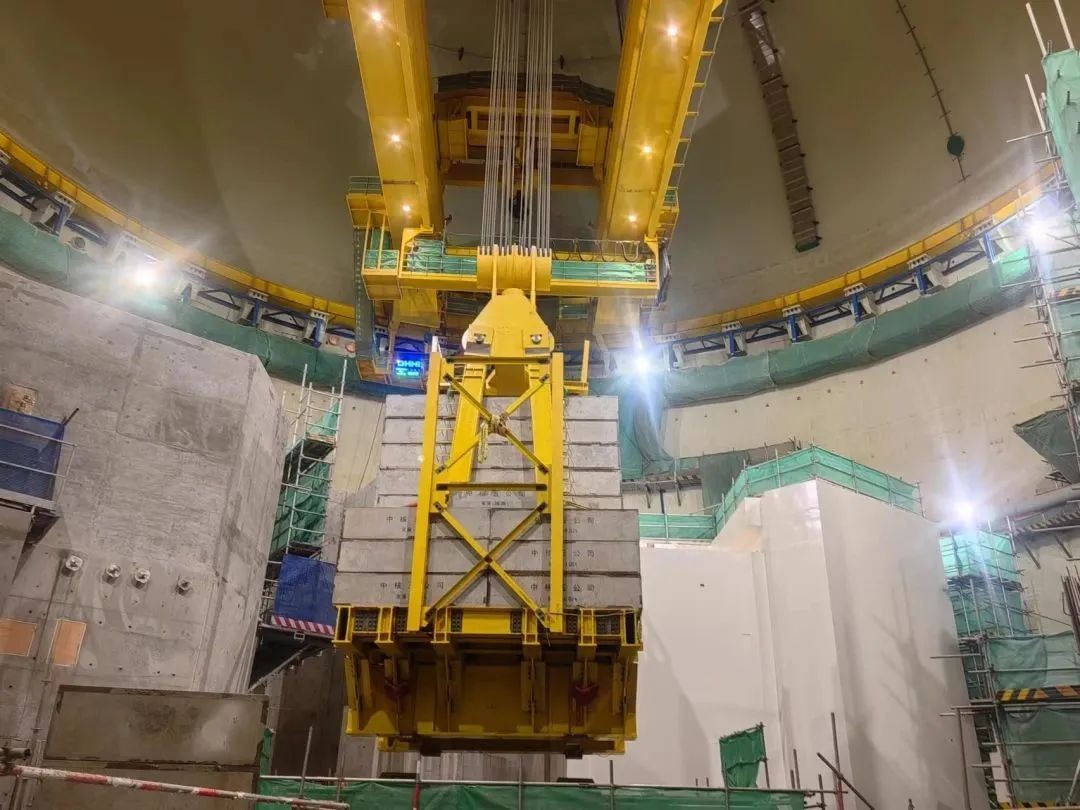

2025年9月26日,华能海南昌江核电二期4号机组下部堆内构件顺利完成首次入堆工作,标志着堆内构件安装调整工作全面开启,将为后续4号机组冷态功能试验等节点奠定坚实基础。反应堆堆内构件分为上部堆内构件和下部堆内构件,安装在反应堆压力容器内部,承担着承载燃料组件,为燃料组件提供支撑和压紧,为反应堆压力容器内的冷却剂提供流道,为中子提供屏蔽,更重要的是为控制棒束提供机械导向功能,是确保反应堆安全稳定运行的核心设备。下部堆内构件净重...
2025-09-29
海南小堆“玲龙一号”安全壳整体性试验圆满完成
2025年9月23日22时12分海南昌江多用途模块式小型堆科技示范工程玲龙一号安全壳整体性试验圆满完成。本次试验结果满足设计要求,标志着全球首个陆上模块式小堆安全壳屏障的完整性和可靠性得到了有效验证,为机组后续装载核燃料以及安全运行奠定了坚实基础。海南小堆安全壳是采用钢制安全壳作为反应堆第三道屏蔽堆型,为了顺利完成安全壳试验调试工作,自2022年以来中核工程海南项目部多次组织设计人员、专家开展AP系列安全壳调试技术交流及...
2025-09-25
华能昌江核电高效完成4号机组堆内构件短倒运输工作

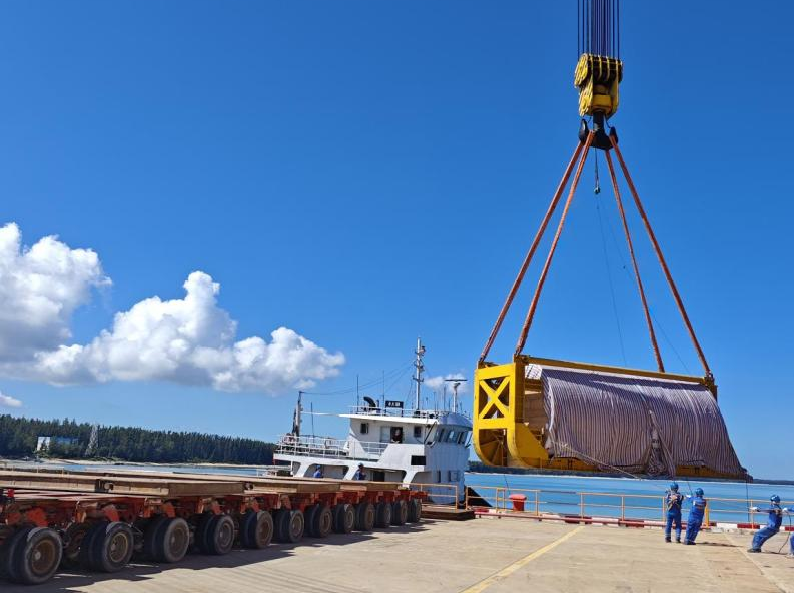

9月12日,在华能昌江核电项目大件码头,随着最后一根捆扎带的解开,重达158吨的堆内构件下部件顺利完成卸船作业,并由多轴线模块运输车平稳转运至核岛指定位置。这一过程仅用时约6小时,标志着4号机主设备到货与安装进入新阶段。本次运输的堆内构件为核电核心设备之一,尺寸大、重量高、精度要求严苛。在现场,550吨码头吊作业,操作人员在指挥台实时监控吊点受力与设备姿态,确保水平与垂直加速度均控制在安全阈值内。卸船过程中,设备保持绝对稳定,无...
2025-09-16
海南昌江核电4号机组数字化控制系统安装启动
8月8日,海南昌江核电4号机组数字化控制系统(DCS)安装工作正式启动。这一被喻为核电站神经中枢的关键系统进入安装阶段,标志着由中核五公司承建的4号机组建设迈入攻坚期。作为核电站的神经中枢,DCS系统肩负核反应全过程精准监控、实时故障诊断及多重安全防护等核心任务,其安装质量直接关系机组未来安全稳定运行。此次安装工作的顺利推进,为后续主控室可用、冷态功能试验、热态性能试验等关键节点奠定了坚实基础。为确保这一核心系统安装万...
2025-08-12
