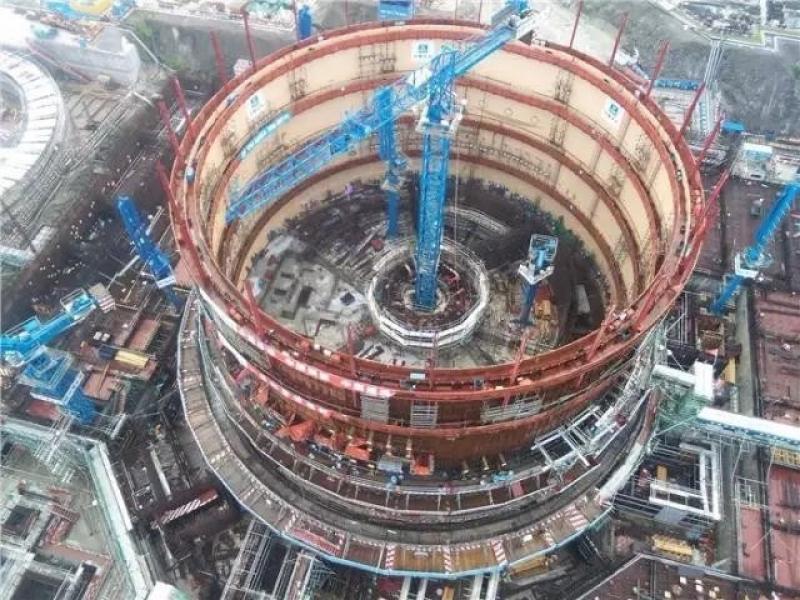

假期不停工 四川重点科技项目加速推进
海南昌江“华龙一号”机组单台机组功率为120万千瓦,投入商运后每年可发200亿度电,可满足大约2000万户家庭的用电需求。
2023-01-28

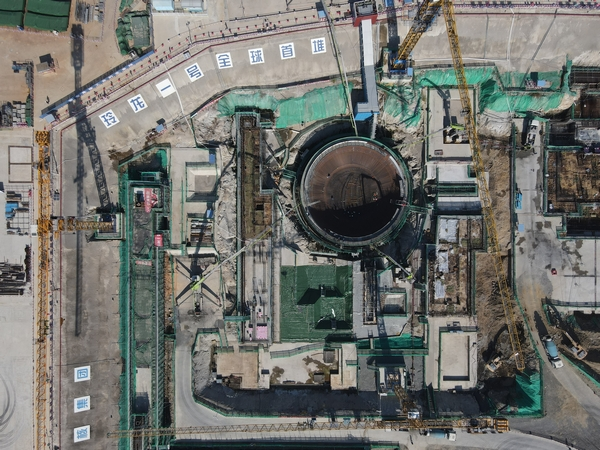

独家探访“玲龙一号”全球首堆工程
党的二十大报告指出,安全有序发展核电。在距离四川1800多公里的海南昌江,坐落着我国自主研发的多用途模块式小型反应堆“玲龙一号”全球首堆工程。今天我们就跟随记者去探访“大国工程”的四川籍设计者、建设者。
2023-01-27
华能海南昌江核电二期项目3号机组核岛龙门架立柱吊装就位
2023年01月18日12:56分,华能海南昌江核电二期工程项目3号机组龙门架四根立柱顺利吊装就位。为后续龙门吊可用、反应堆厂房主设备的顺利引入奠定了基础。
2023-01-19

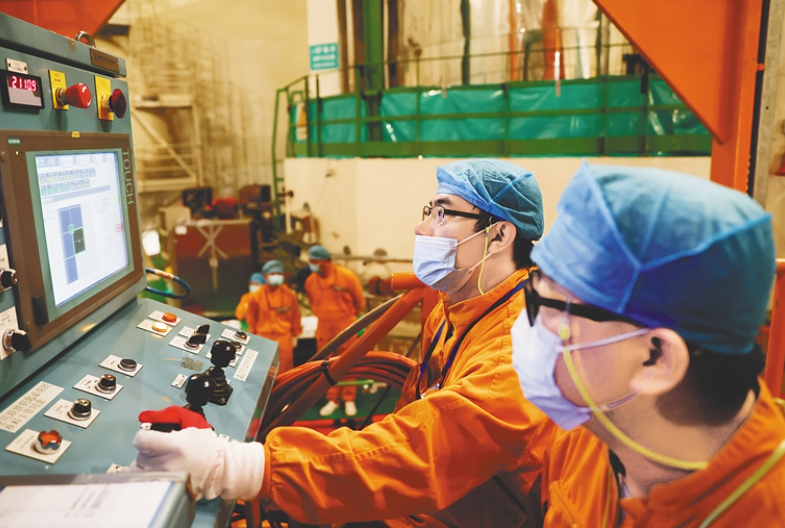

华龙一号|海南昌江核电3号机组反应堆压力容器水压试验圆满成功
1月16日,在海南核电有限公司、华能海南昌江核电有限公司、中国核动力研究设计院和中国第一重型机械股份公司等单位的共同见证下,海南昌江核电3号机组“华龙一号”反应堆压力容器水压试验圆满成功。
2023-01-17

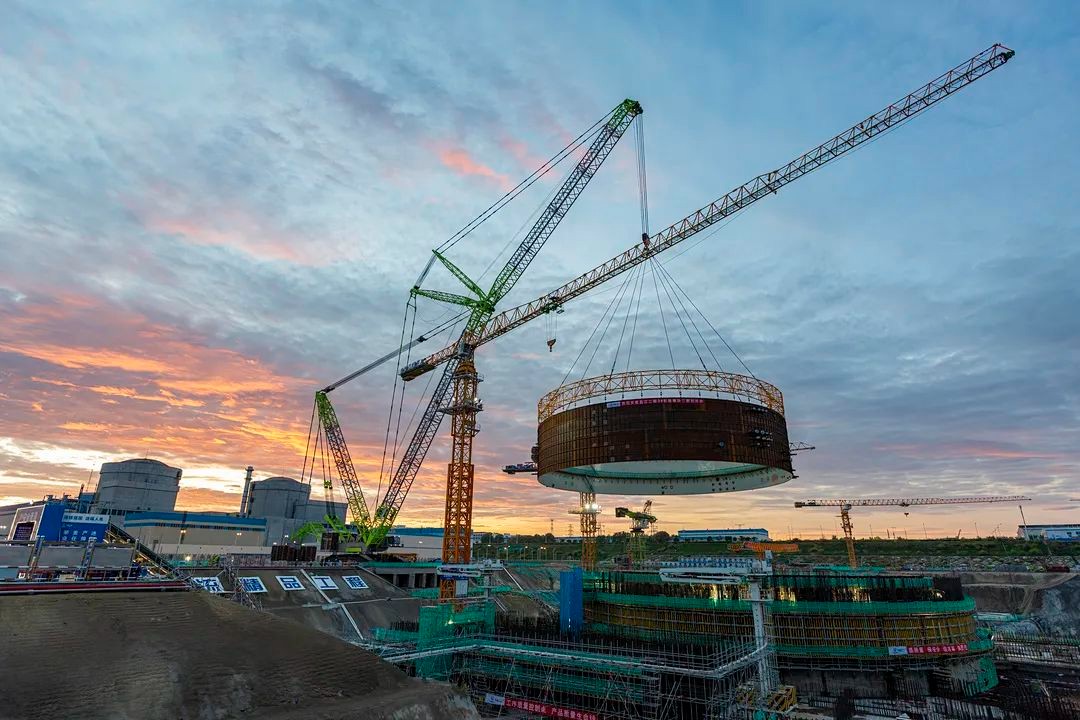

华能海南昌江核电二期项目3号机组非能动堆腔注入水箱模块三吊装就位
2023年01月12日,华能海南昌江核电二期工程项目3号机组非能动堆腔注入水箱最后一个模块——模块三顺利吊装就位,经过起吊、变幅、旋转、提升、吊车行走、就位等一系列动作后,历时2小时20分钟,非能动堆腔注入水箱模块三与模块二实现精准对接。
2023-01-13
华龙一号|海南昌江核电3号机组反应堆压力容器支承环按期到货
2023年1月10日,海南昌江核电厂3号机组反应堆压力容器支承环顺利抵达海南核电现场码头。据悉, 3号机组反应堆压力容器支承环于12月29日相关方完成出厂验收后,12月31日发运,在海上历时10天顺利抵达海南核电现场。
2023-01-12

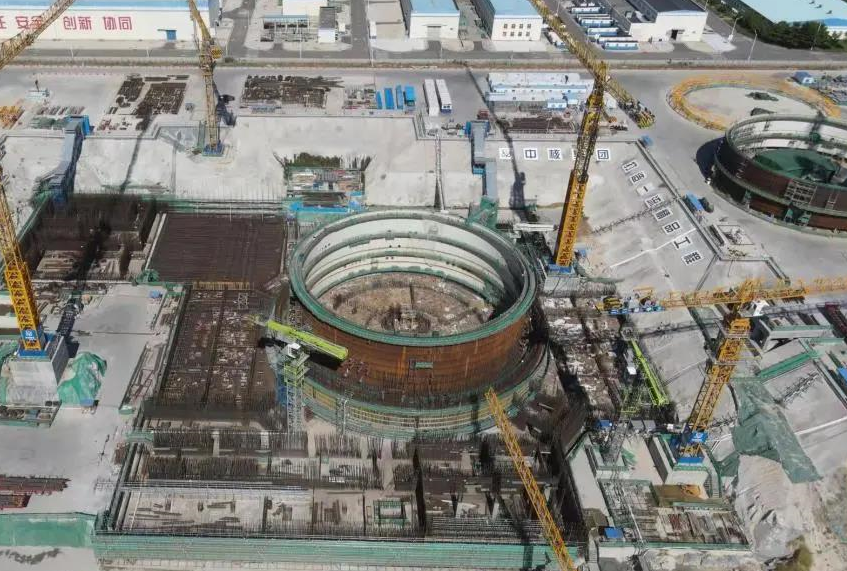

华能海南昌江核电二期工程项目3号机组开年第一钩——环承梁吊装就位

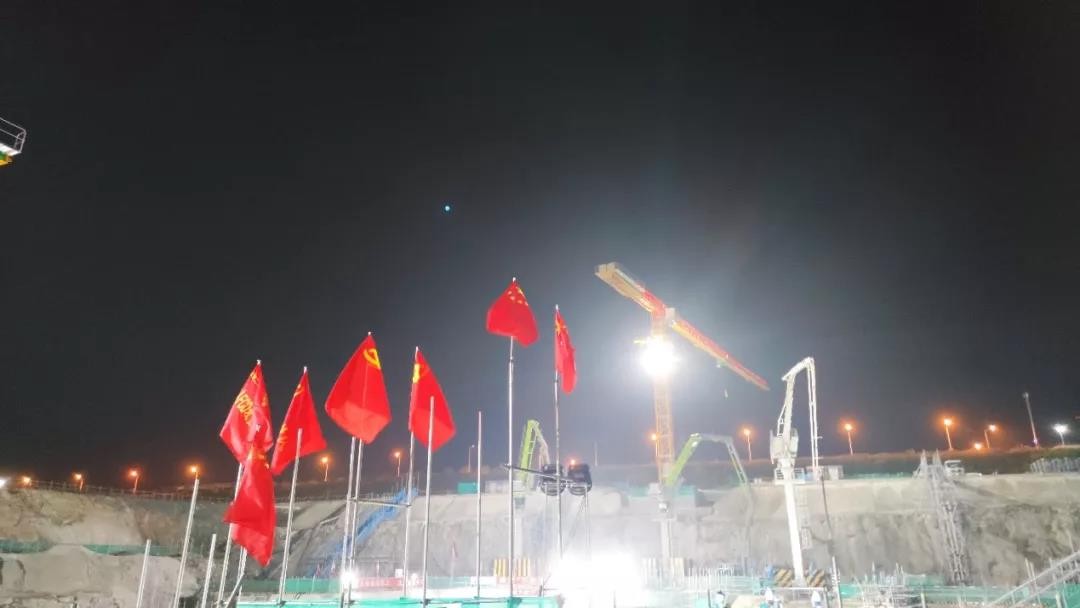

起跑就是冲刺,2023年01月11日10时46分,昌江核电3号机组开年第一钩-环承梁整体吊装就位,实现新年“开门红”。7时38分起吊,历时约3小时,整个施工过程安全质量可控。
2023-01-12
完美收官 ! 华能海南昌江核电二期工程——超额完成2022年度房间移交任务
2022年12月29日,华能海南昌江核电3号核岛主厂房22间房间在现场完成移交签字手续。至此,2022年土建向安装共完成房间移交183间!提前并超额完成三级进度计划177间的目标任务,也标志着3号机组土建施工攻坚取得了又一重大突破,并为后续安装施工创造了有利条件。
2022-12-30
光荣榜来了!中国核电以高度的责任感和使命感交出党的二十大电力安全保障“满意答卷”
党的二十大胜利召开期间,中国核电把党的二十大保供工作作为首要政治任务,在全系统的共同努力下,中国核电出色完成了党的二十大期间电力安全保障工作,切实履行了中央企业的政治责任和社会责任。期间涌现出一批在党的二十大期间电力安全保障工作中贡献突出的集体和个人,这些先进集体和先进个人,是中国核电生产一线许许多多优秀员工的代表。
2022-12-25
提前45天!海南昌江核电项目“华龙一号”又一节点实现跨年提前完成
2022年12月18日17时16分,海南昌江核电项目部“华龙一号”4号机组预制工作顺利启动,该节点提前于三级计划45天实现,是继11月30日“玲龙一号”世界首堆核岛安装提前三级计划75天启动后,又一次跨年提前完成2023年度目标节点,也标志着昌江核电项目三个机组预制工作全面启动。
2022-12-20
华能海南昌江核电二期项目4号机组首台安注箱顺利吊装就位
2022年12月14日18时36分,华能海南昌江核电二期项目4号机组首台安注箱顺利吊装就位,拉开了4号核岛大件设备吊装的序章,为后续反应堆核岛土建施工及安装创造了有利条件。
2022-12-19
海南昌江核电厂3、4号机组项目安全生产标准化达标评审顺利完成
为提高海南昌江核电厂3、4号机组项目安全管理水平,完善安全管理体系,落实安全生产责任制,改善现场作业条件和设备设施情况,公司于11月25日至12月7日组织开展了海南昌江核电厂3、4号机组项目安全生产标准化现场评审工作。
2022-12-18

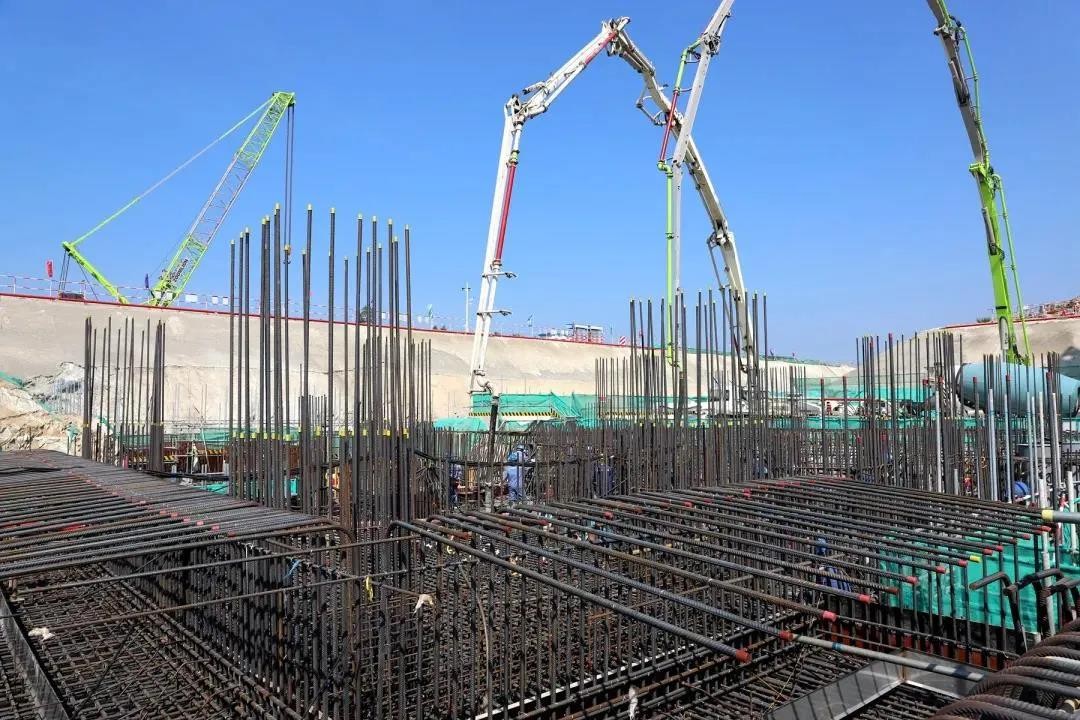

提前31天完成一级里程碑节点!昌江核电3号机组内部结构16.5米板浇筑完成
2022年12月15日23:00,华能海南昌江核电二期工程3号机组反应堆厂房内部结构+16.5m板浇筑完成,全过程历时34小时,浇筑方量1997立方米。昌江公司经过精细调整,反应堆厂房内部结构由年初滞后工期20天到内部结构16.5米板提前30天完成,为2023年2月下旬穹顶吊装奠定了坚实基础。
2022-12-17
中核机械工程圆满完成昌江核电华龙一号4号首台设备吊装
2022年12月14日下午16点36分,中核机械工程采用2000T履带吊完成了安注箱设备吊装,打响了昌江核电4号核岛大件设备吊装作业的第一枪。
2022-12-15

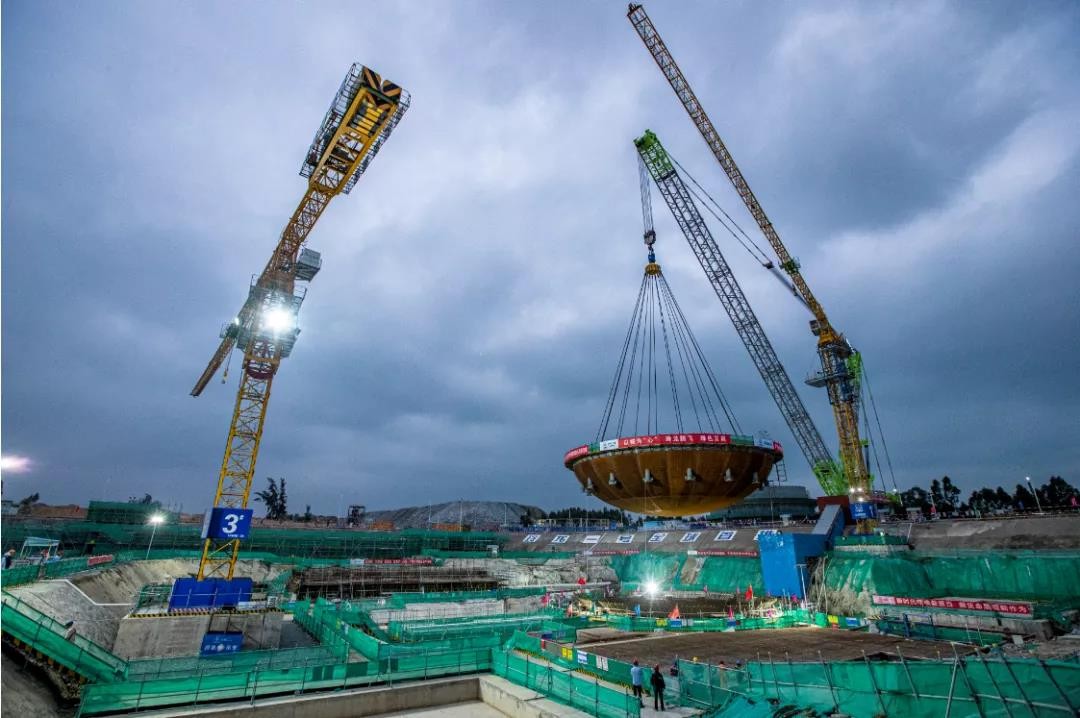

巨型“椰树伞”支撑首个“华龙一号”建安一体化内穹顶拼装
近日,由中核二二承建的海南昌江核电二期工程3号机组内穹顶顺利拼装完成并移交安装。值得一提的是,承载着这个重达266吨“庞然大物”的,正是由中核二二项目团队自主设计创新的“华龙一号”全球首个建安一体化新型拼装支撑体系。
