华能海南昌江核电二期工程项目3号核岛钢衬里10段顺利吊装就位

2022-07-14 08:34  来源:华能海南昌江核电有限公司     海南核电站  昌江核电站

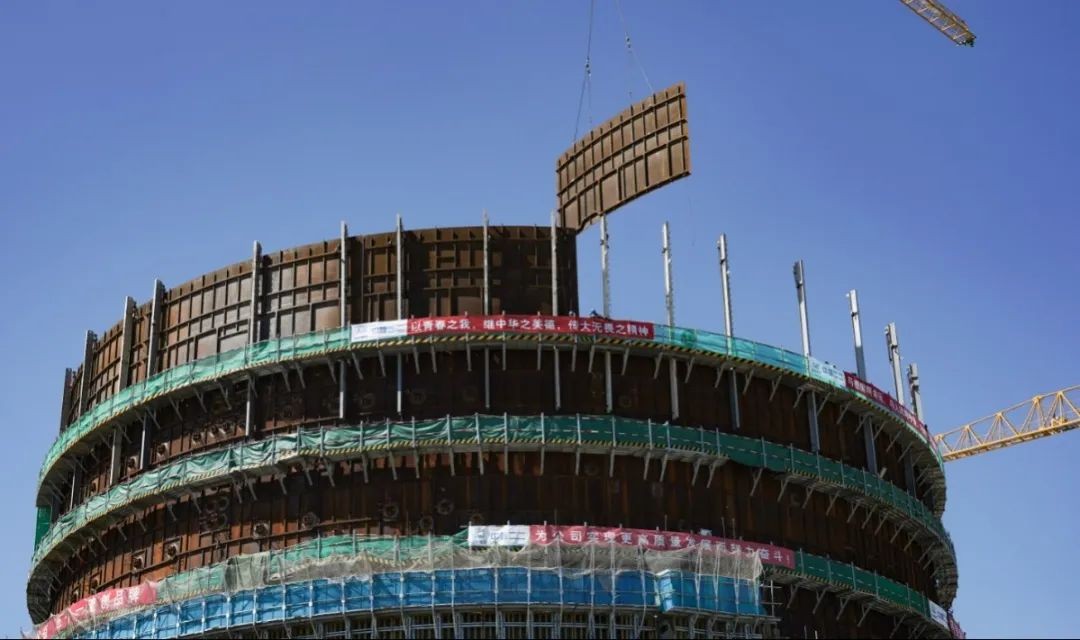

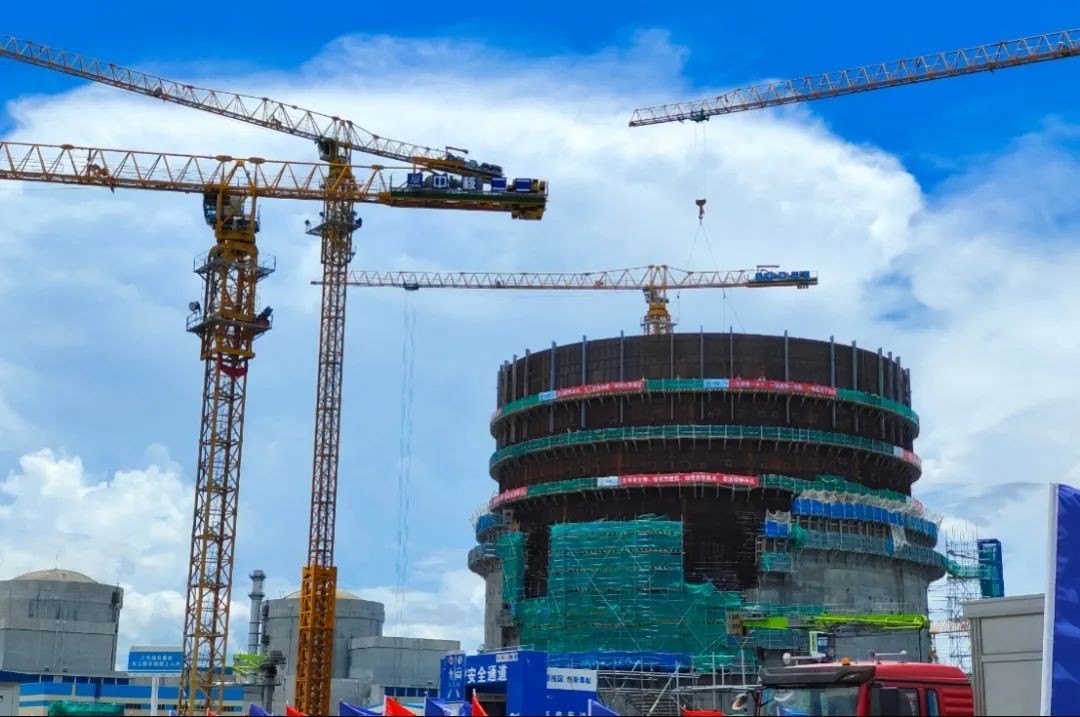

2022年7月13日12时55分,华能海南昌江核电二期工程3号核岛钢村里筒整10段钢衬里壁板全部吊装就位,又一重大里程碑顺利实现,较计划提前3天完成,标志着3号机组钢衬里筒壁全部安装就位,为后续环吊牛腿的安装提供了有利的条件。


2022年7月13日12时55分,华能海南昌江核电二期工程3号核岛钢村里筒整10段钢衬里壁板全部吊装就位,又一重大里程碑顺利实现,较计划提前3天完成,标志着3号机组钢衬里筒壁全部安装就位,为后续环吊牛腿的安装提供了有利的条件。

核电公司工程管理部深入施工一线参与吊装过程的监督,指导昌江公司进一步做好工程总结,再接再厉,为完成后续主设备吊装等关键节点做好充分准备。

钢衬里筒壁10段高度为5.435米,分为12块壁板,单件最重约4.7吨,吊装重量最大约6吨,使用现场塔吊单片吊装,吊装就位后钢衬里顶标高达到45.13米。华能海南昌江核电有限公司联合现场各参建单位组织召开专家讨论会研究吊装先决条件,严谨细致确定施工工序安排,过程全程旁站监督,确保安全措施落实到位,保证了3号机组钢衬里筒壁10段按期顺利吊装就位。

华能海南昌江核电二期工程项目各项工作稳步推进,重要节点顺利实现,是华能海南昌江核电有限公司坚持“党建引领、聚力攻坚”,团结各参建单位拼搏奋进、攻坚克难的成果,同时也极大地鼓舞了全体员工干事创业的信心!昌江公司将深入落实“党建引领深化年”各项部署,持续深化“党建引领+”作用,扎实推进“聚力攻坚杯”劳动竞赛,把各参建单位的力量汇聚在一起,形成同向同行、攻坚克难的强大力量,推动华能海南昌江核电二期工程项目高标准、高质量、高效率建设!



维度网

深圳核博会

中国核电网


阅读推荐

正在加载

阅读排行
