三芯计划 | “安芯”试点启动,首场走进除盐水生产系统取样分析
为构建管理强芯、生产护芯、职能安芯三位一体的差异化人才培养体系,推进公司三芯计划顺利实施,以职能安芯推动管理赋能,3月11日下午,陆丰核电培训部联合技术部化学环保科,组织首批职能人员,深入除盐水生产系统开展取样分析试点体验活动。试点以走进现场、感知业务为切入点,技术部化学控制专业人员系统讲解除盐水生产流程、取样规范与安全要求。参与试点的职能人员在专业人员监护下,体验了规范取样,并在临时化学实验室体验了分析实验,通过开展...
2026-03-13
“十五五”开新局|护航“华龙一号”批量化建设 陆丰核电站6号机组DCS首批设备顺利发货
3月10日上午,在陆丰核电、中广核工程共同见证下,陆丰核电项目6号机组DCS LOT2首批设备从中广核数科下属广利核公司顺利启运。这标志着广利核公司承接的集团第8台华龙一号机组DCS供货圆满完成,我国粤东地区首个双三代核电基地仪控核心设备高质量供货目标全面达成,为现场安装调试筑牢坚实保障。作为核电站的神经中枢,数字化仪控系统(DCS)是机组安全稳定运行的核心支撑。本次陆丰项目DCS供货,是广利核公司践行以客户为中心理念、落实公司双保...
2026-03-12
陆丰核电5、6号机组泵房前池顺利进水

3月5日,随着前池岸壁闸门平衡阀开启,海水经取水暗涵流入泵房前池,陆丰核电5、6号机组常规岛泵房前池实现顺利进水。该节点的顺利实现,为后续5号机组冷态功能试验提供了必要的水源条件,有力保障了工程关键路径的顺利推进,为机组后续并网发电奠定了坚实基础。泵房前池由多个沉箱井筒构成,井筒内部空间狭小,传统的施工方法不仅面临模板安拆不便的难题,而且需在井筒内搭设脚手架或制作简易型钢架作为操作平台,经济性和安全性均不理想。为解决这一...
2026-03-06

陆丰核电6号机组压力容器顺利吊装就位
3月3日,由中核二三承建的陆丰核电6号机组压力容器顺利吊装就位,为后续主回路管道安装奠定了坚实基础。压力容器作为核电机组的心脏,承担着容纳核燃料组件、维持核反应及控制反应过程等核心功能。为确保本次吊装任务安全高效推进,陆丰核电项目部高度重视、统筹部署,协同核反应堆公司提前开展沙盘推演、可视化交底与风险预控,严格执行从引入至就位全流程质量管控。作业过程中,现场指挥精准高效,工序衔接紧密顺畅,监测手段落实到位,设备最终平稳...
2026-03-04
陆丰核电5、6号机组取水明渠顺利进水
2026年3月1日,中广核广东陆丰项目5、6号机组取水明渠区域顺利实现进水,为后续机组设备调试奠定了坚实基础。取水明渠进水涉及取水构筑物主要为3# 拦污网、4# 拦污网、取水头部及直立翼墙等水下部分以及取水暗涵等区域。为保证此次进水目标的顺利实现,中广核工程陆丰项目团队深入践行严慎细实的工作作风,充分发挥党员攻坚队战斗堡垒和党员先锋模范带头作用,组织各参建单位稳扎稳打,相互协同,精诚合作,克服了防渗墙渗漏处理时间长、现场场地受...
2026-03-04
陆丰核电2号机组CA20模块吊装就位
3月1日12时28分,陆丰核电2号机组CA20模块精准就位,标志着陆丰核电项目丙午马年首个里程碑节点一次成功。CA20模块长约20米、宽约14米、高约21米,是核岛辅助厂房5、6区主体结构的核心部分,本次吊装总重量达1063吨。为确保吊装顺利就位,上海核工院提前谋划,成功打造CA20结构模块拼装示范区,多措并举化解施工难点:多轴线、多组件并行施工,扩展作业面;以正式物项充当内置配重,促成调平一次成功;严密落实防台措施,保障春节前后安全生产,确保多家承包...
2026-03-02
中广核各在建核电项目最新进展
广东太平岭核电项目2月13日,太平岭核电项目1号机组首次并网圆满成功。1月18日,太平岭核电项目3号机组安全壳钢衬里模块三顺利吊装。浙江三澳核电项目2月20日,三澳核电项目1号机组首次核蒸汽冲转一次成功。2月4日,三澳核电项目3号机组安全厂房应急给水系统不锈钢水池池壁模块顺利吊装就位。2月2日,三澳核电项目2号机组安全壳打压试验圆满完成。广东陆丰核电项目2月21日,陆丰核电项目6号机组反应堆压力容器引入安装工作正式启动。2月11日,陆...
2026-02-28

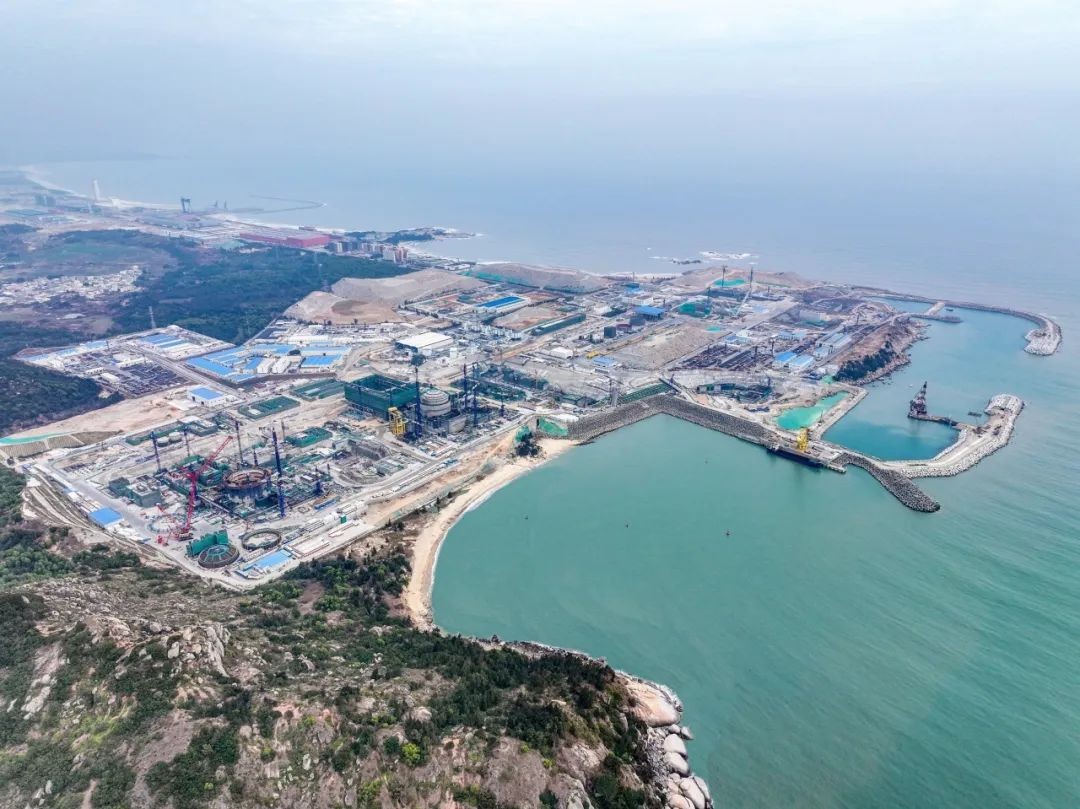

陆丰核电全力推进5、6号机组及后续工程建设
作为中广核在粤东地区布局的首个核电项目,陆丰核电以起步即冲刺的奋进姿态全力推进5、6号机组及后续工程建设。目前,项目各机组建设进展全面提速:5号机组已全面进入冷试前各项准备;6号机组已全面进入设备安装阶段;1号机组正处于建安施工高峰;2号机组已完成安全壳底封头吊装。陆丰核电项目的快速推进,是汕尾市以重大项目牵引产业升级、奋力开新局的生动实践。今年,汕尾明确提出,将全力打好产业发展、城市品牌形象宣介、民生保障、深化改革...
2026-02-26

陆丰核电6号机组反应堆压力容器开始吊装

2026年2月21日上午8时07分,陆丰核电6号机组反应堆压力容器正式开始吊装作业,并于9时12分精准就位至重载小车,标志着该机组首台核岛主设备安装工作正式启动,丙午马年陆丰核电项目建设实现开门红。反应堆压力容器是核电站的核心设备,承担着容纳堆芯、维持反应的重要功能,其安装质量直接关系电站长期安全稳定运行。为保障设备顺利引入,陆丰核电提前统筹制造供货、船期运输与现场施工安排,于春节前将设备安全运抵重件码头,并完成卸船及短倒转运工...
2026-02-22
广东陆丰核电2号机组CV底封头吊装成功
2月6日,随着3200吨履带吊完成最后一次精准落钩,中核二二承建的陆丰核电2号机组钢制安全壳底封头(CVBH)成功吊装就位。这一节点的实现,标志着陆丰核电2号机组核岛反应堆厂房主体结构施工全面启动。钢制安全壳(CV)是核岛反应堆厂房的重要屏障,CV底封头作为钢制安全壳的核心组成部分,整体为半球状多曲率复杂结构,采用多层底封头板组装而成,全熔透焊缝密集,对组装精度和焊接变形精准控制提出了极高的技术挑战。...
2026-02-08

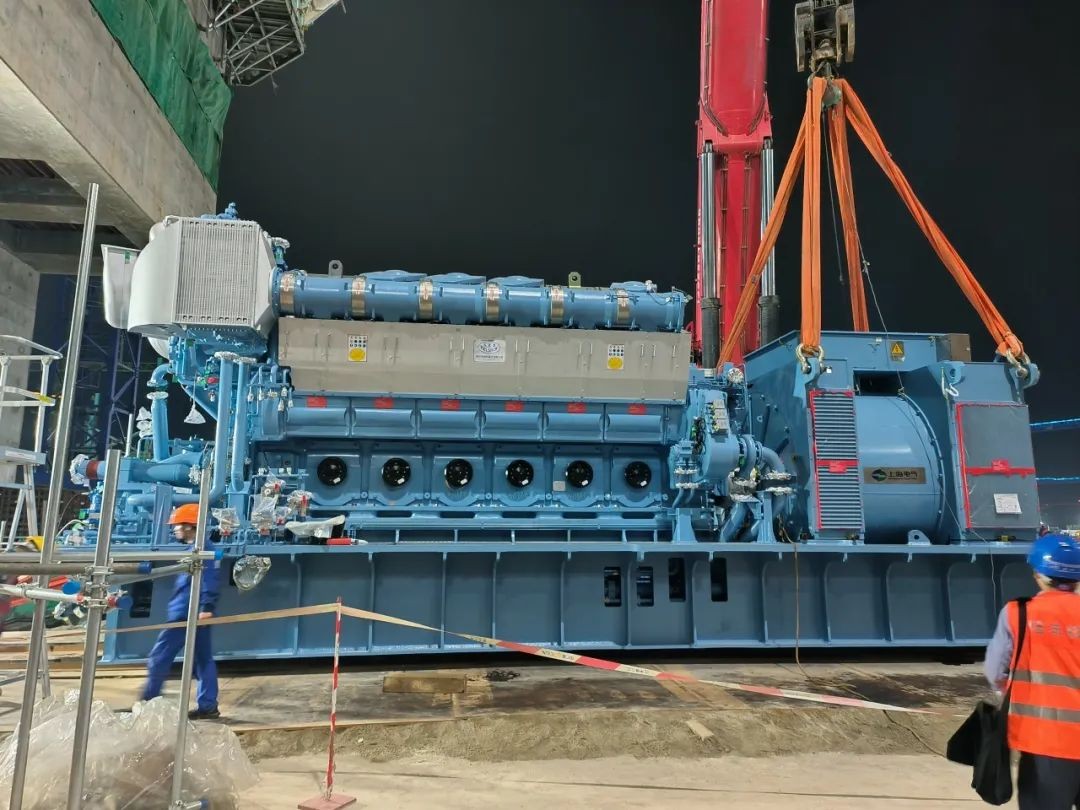

陆丰核电1号机组常规岛首批6个“钢结构+机电模块化”全部成功吊装
近日,陆丰核电1号机组常规岛首批6个钢结构+机电模块全部成功吊装并完成连接就位,这标志着钢结构+机电模块化这一先进建造技术在常规岛的局部应用取得圆满成功。1号机组常规岛6个钢结构+机电模块最大吊装重量39.9吨、最大起吊高度70米、最大吊距44米、极限就位精度25毫米,吊装工况复杂。项目团队通过周密组织、高效协同,克服就位空间有限、高空对位难度大等困难,实现所有模块一次平稳、精准就位。该技术将大量高空、分散的现场作业,转化为...
2026-02-07

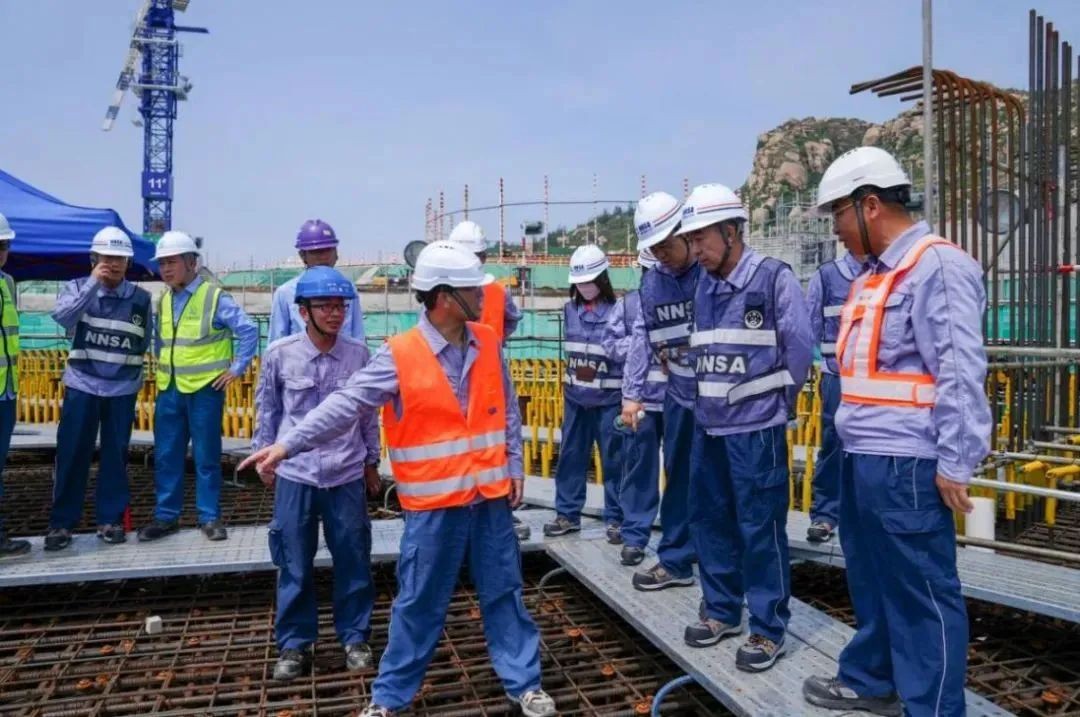

华南监督站开展陆丰核电厂2号机组底封头吊装前核安全检查工作
为保障广东陆丰核电厂2号机组钢制安全壳底封头(以下简称底封头)吊装作业顺利实施,生态环境部华南核与辐射安全监督站(以下简称华南监督站)秉持安全第一、质量至上原则和严慎细实的核安全监管理念,提前介入、系统谋划,组织开展了吊装前核安全检查。底封头作为核电厂安全屏障的核心构件,其吊装工作是核岛施工重要里程碑。检查组采取多种方式,重点核查了底封头焊接质量、大型起重设备载荷试验结果、技术交底准备情况等先决条件,严格把控文件...
2026-02-07
陆丰核电1号机组CA03结构模块顺利吊装就位
1月23日,陆丰核电1号机组CA03结构模块顺利完成吊装,并安全平稳就位于反应堆厂房指定位置,为后续关键路径施工创造了有利条件。CA03模块是核岛安全壳内置换料水箱的关键核心构件,采用半圆弧结构,该模块在吊装过程中易发生变形,且在迎风条件下易产生旋转。就位区域空间狭窄、基础钢筋密集,对吊装姿态控制与就位精准提出了毫米级的高标准要求,本次吊装面临严峻挑战。为确保吊装任务圆满完成,陆丰核电项目部始终坚持 充分准备、一丝不苟、万无一...
2026-01-24
陆丰核电荣获中广核明星项目基地
2026年1月22日,中国广核集团暨中国广核电力股份有限公司2026年工作会议在深圳中广核大厦召开,会议对2025年为集团高质量发展作出突出贡献的单位及个人进行表彰。其中,陆丰核电在组织绩效考核中被评为四星公司,获评明星项目基地、科学技术奖科技进步奖一等奖、华龙一号工程建设安全质量管理创新实践奖等荣誉。2025年是十四五规划目标任务收官之年,是衔接十五五规划承上启下之年。这一年,公司坚决贯彻落实集团工作部署,坚持三个围绕价值导向,...
2026-01-24

国核自仪研制100%国产化1E级磁浮子液位计(JE61)模拟件鉴定试验成功
2026年1月20日,国核自仪为广东陆丰核电一期工程供货的100%国产化1E级磁浮子液位计(JE61)模拟件,圆满完成全部鉴定试验。这一突破标志着我国在核电安全级仪表领域实现核心技术自主可控,为核电产业链自主化发展增添关键支撑。作为核电站安全运行的核心监测设备,1E级磁浮子液位计承担着设计基准事故(DBA)工况下的重要监测任务,其性能稳定性直接关乎核电运行安全,此前,这一核心部件长期依赖进口。为打破技术垄断,国核自仪自2023年起牵头推进国产...
2026-01-22
