孟加拉国路布尔核电站造价核定 首堆计划2026年中旬投运
孟加拉国路布尔核电站(Rooppur NPP)两台机组的总造价约为1.39万亿孟加拉塔卡(折合114亿美元),该预算已提交孟加拉国国家经济委员会执行委员会审批。据悉,该核电站首台机组的反应堆堆芯燃料装载工作预计于2026年2月底进行,实际启动时间可能在2026年4月,并有望在2026年年中实现并网发电。该时间表将取决于当前设备测试与检查工作的顺利完成情况。...
2026-01-26
孟加拉国路布尔核电站 (RNPP) 1 号机组预计本月底完成首次装料
孟加拉国科技与财政部顾问萨利赫丁·艾哈迈德博士日前表示,该国首座核电站——路布尔核电站1号机组的核燃料装载工作预计于2026年2月底完成。该电站是孟加拉国重点大型项目,目前建设已进入最后阶段,工程遵循国际安全标准。艾哈迈德博士在视察项目现场时,对工程人员的努力表示肯定,并指出该电站将对满足国内电力需求、保障能源安全及推动可持续发展发挥关键作用。项目合作方俄罗斯国家原子能公司表示,装料工作正按计划推进。据项目官员介绍...
2026-01-19
国际原子能机构完成孟加拉国核安全审查
国际原子能机构(IAEA)的国际实物保护咨询服务(IPPAS)专家组结束了在孟加拉国为期12天的任务,此次任务由孟加拉国原子能监管局(BAERA)主办。该专家组审查了孟加拉国针对核材料、核设施(包括运输过程)以及信息和计算机安全的核安全机制。这支由8人组成的专家组由英国核监管办公室核安全监察长理查德·皮克率领,成员来自澳大利亚、捷克共和国、法国、荷兰、俄罗斯和美国,此外还有一名国际原子能机构工作人员。专家组走访了正在建设中的鲁...
2025-12-17
国际原子能机构完成孟加拉国IPPAS核安全审查
2025年12月3日至11日,国际原子能机构(IAEA)对孟加拉国开展了为期12天的国际实物保护咨询服务(IPPAS)任务,近日已完成相关审查工作。由八名成员组成的国际原子能机构小组审查了孟加拉国核材料和设施的核安全安排。审查还考察了核材料的运输以及该国的信息和计算机安全系统。据了解,这是孟加拉国第二次接受IPPAS任务,首次审查于2009年开展。IAEA表示:这是自1995年IPPAS计划启动以来的第110次任务。审查结果将帮助孟加拉国与相关部委和机构...
2025-12-15
俄罗斯国家原子能公司筹备孟加拉国鲁普尔核电站首台机组运营启动
俄罗斯国家原子能公司(Rosatom)正积极推进在孟加拉国建设的鲁普尔核电站项目,目前已做好启动该核电站首台机组运营的充分准备。Rosatom首席执行官阿列克谢·利哈乔夫在接受采访时明确表示,当前项目进展顺利,首台机组的建设工作已接近完成阶段。利哈乔夫强调:我们已经准备好开始发射作业。目前,正耐心等待孟加拉国方面的相关决定与许可。这不仅涉及客户层面的行动,同样包括监管机构的审批流程。...
2025-12-14
孟加拉国鲁普尔核电站预计今年在启动反应堆
俄罗斯国家原子能公司负责人阿列克谢·利哈乔夫向记者表示,该公司预计今年将在孟加拉国鲁普尔核电站启动反应堆物理启动。利哈乔夫称,该项目正在实施,网络设施建设略有延迟,但今年将启动反应堆。据今年年初报道,鲁普尔核电站工作人员在建设和组装工作结束后,正对第一台反应堆机组进行测试。俄罗斯原子能公司去年就计划启动鲁普尔核电站的反应堆物理启动。利哈乔夫还提到,根据孟加拉国政府计划,在一个大国建设两台反应堆只是漫长征程的开始。...
2025-08-22
孟加拉国鲁普尔核电站一号机组调试取得新进展

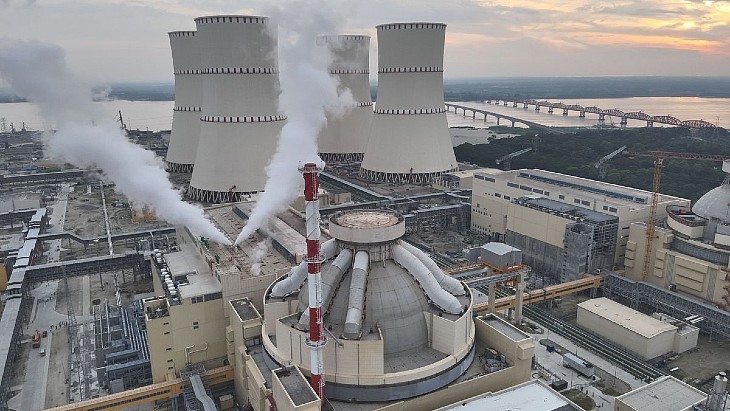

孟加拉国正在建设的鲁普尔核电站一号机组汽轮机舱内新鲜蒸汽管道排污工作已经完成。(图片:俄罗斯原子能公司)此次排污采用2.0兆帕压力、200摄氏度的新鲜蒸汽进行。俄罗斯原子能公司称,这是调试过程中冷、热功能测试的关键阶段之一,表明机组蒸汽管线已准备好向汽轮机供汽。测试期间,蒸汽被排放到大气中,以清洁管道,随后将使用增加的新鲜蒸汽反复排空蒸汽管道,以对主管道进行最终清洁,并指定接近运行负荷下的设备运行参数。该机组的热测试已于...
2025-08-06
孟加拉国首台核电机组安全壳结构试验成功完成
孟加拉国鲁普尔核电站首台核电机组安全壳结构严密性及强度试验近日顺利完成,标志着该机组建设取得关键进展。此次试验通过压力测试验证了安全壳的密封性能及在异常条件下的负载承受能力,为后续调试奠定基础。试验过程中,项目团队使用压缩机将安全壳内部压力提升至设计值4.6公斤力/平方厘米(4.6kgf/cm²),并开展多项测试以确认结构密封性及抵御内部异常负载的能力。俄罗斯原子能公司(Rosatom)将该安全壳描述为由预应力钢筋混凝土构筑...
2025-06-27
鲁普尔核电站试运行或推迟至2025年底,电网建设进度影响关键节点

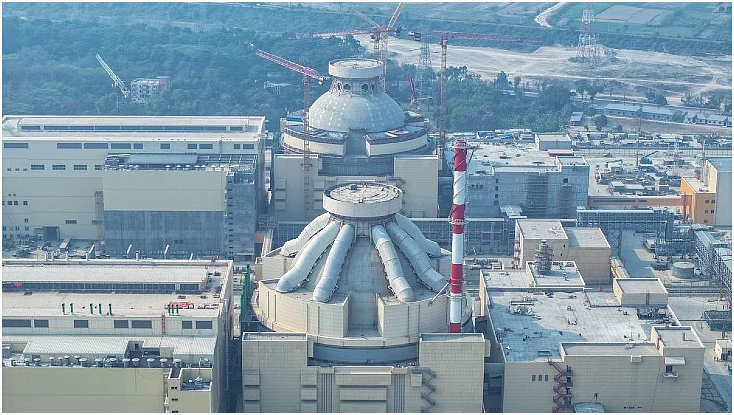

由于帕德玛河上的电网建设时间超出预期,孟加拉国鲁普尔核电站的试运行可能会推迟一年,预计将在2025年底开始。这对孟加拉国政府和俄罗斯原子能公司(ROSATOM)原定的时间表构成了挑战。
2025-03-03
“ESKM”确保向 Rooppur 核电站 KRUE-400 成功供电

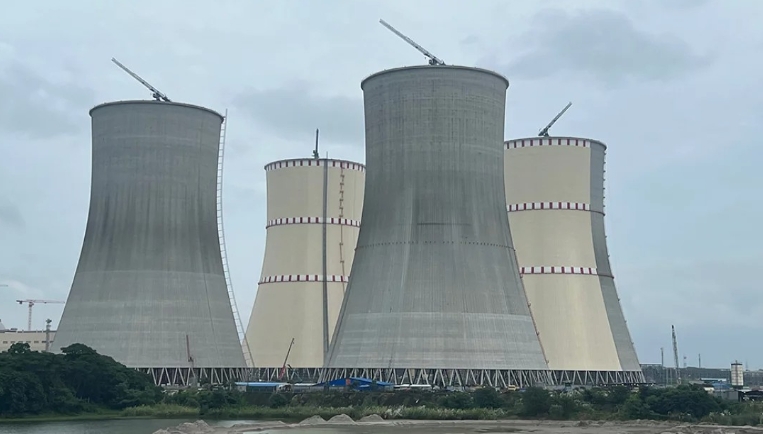

2025年1月28日,孟加拉人民共和国电网成功从博格拉变电站通过400千伏线路向鲁普尔核电站配电系统供电。
2025-02-05
鲁普尔核电站电气及控制系统安装完成,准备供电

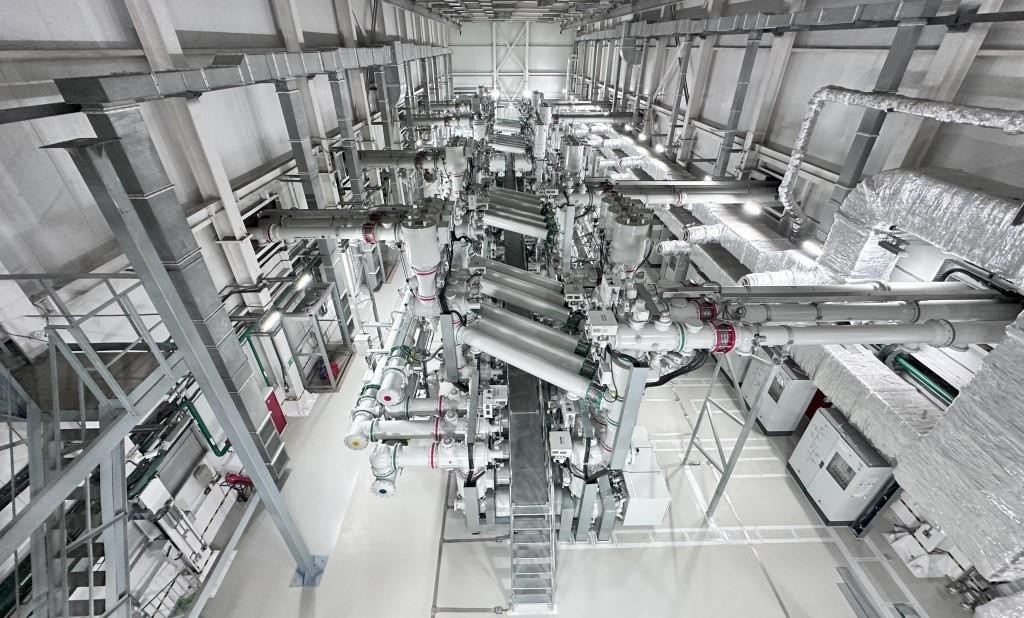

2024年12月20日,在建设中的鲁普尔核电站(孟加拉国),AK Corporation AK ESKM LLC的专家完成了电气部分监测和控制系统技术设备以及继电保护和自动化设备的安装。
2024-12-30

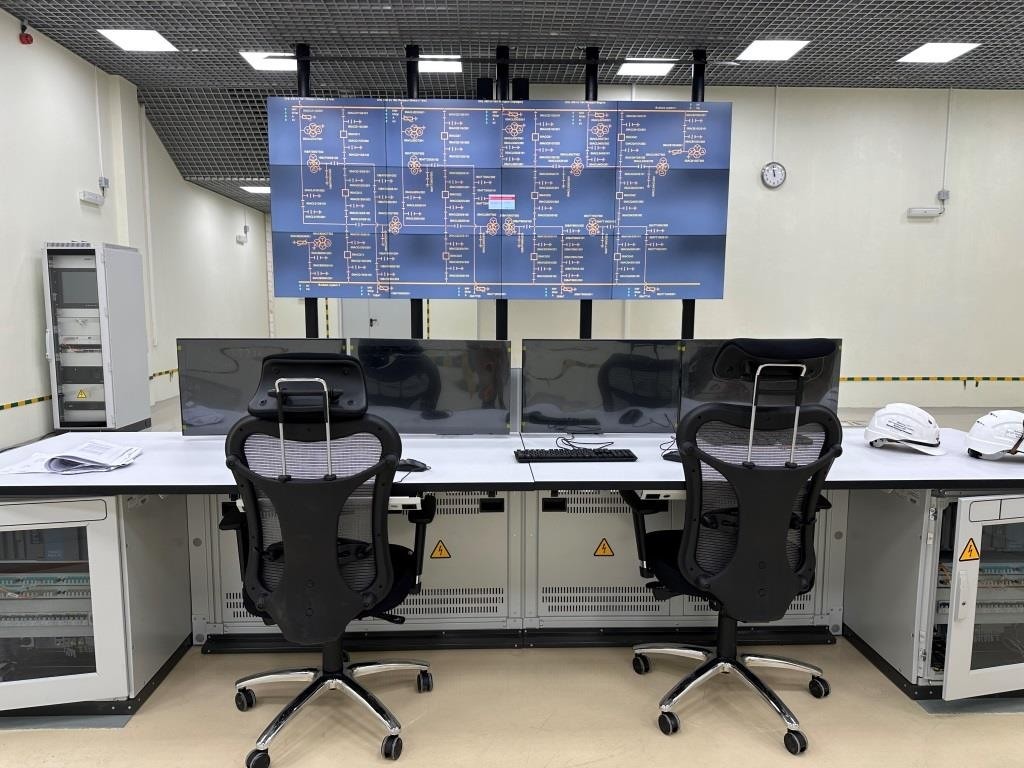

韩国原子能研究所完成孟加拉国研究堆改造项目

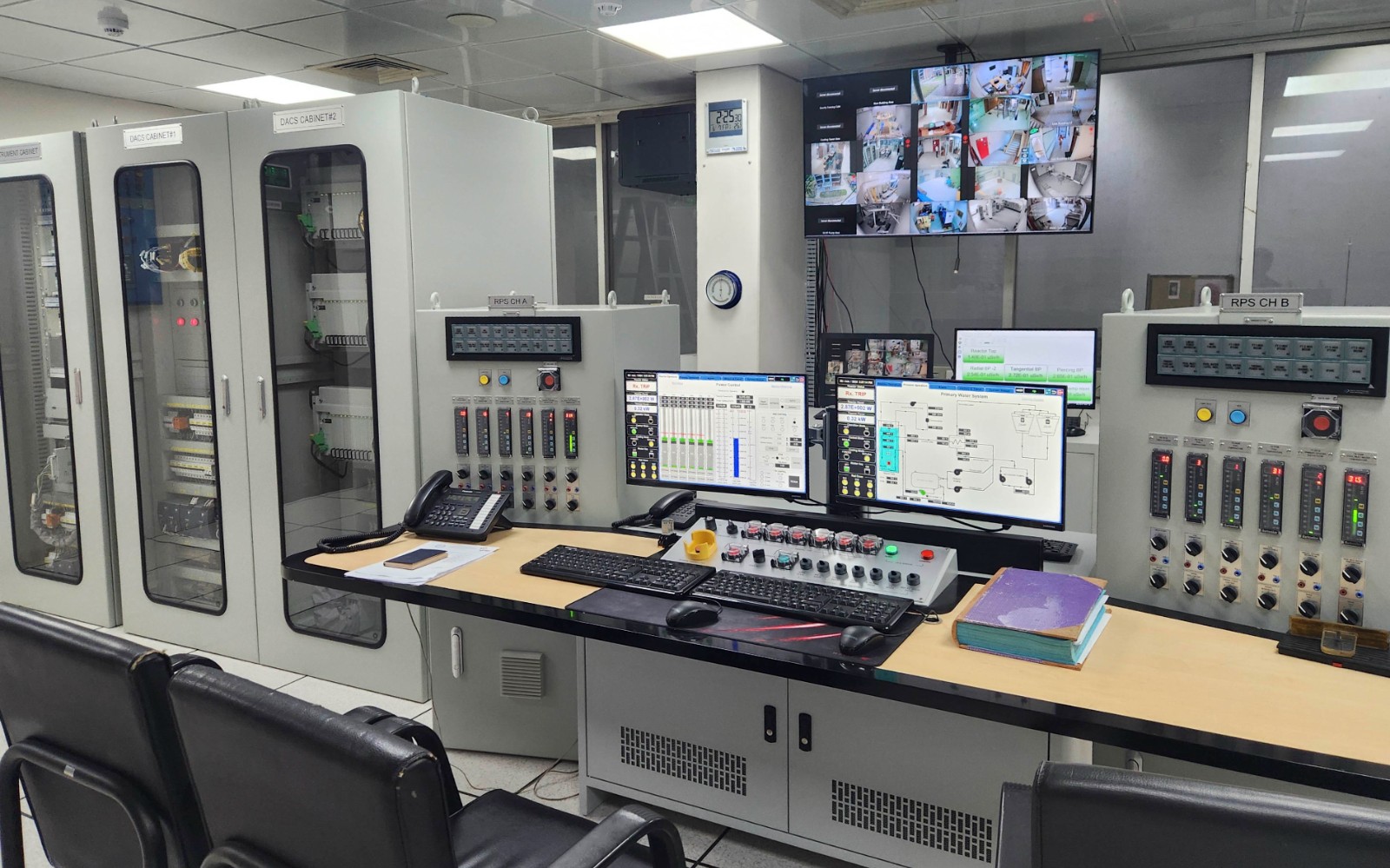

韩国核技术的发展始于1959年引进研究堆 TRIGA Mark- II ,今年向捷克共和国出口核电站,从而巩固了其名义上和现实中核大国的地位在美国的帮助下。
2024-12-23

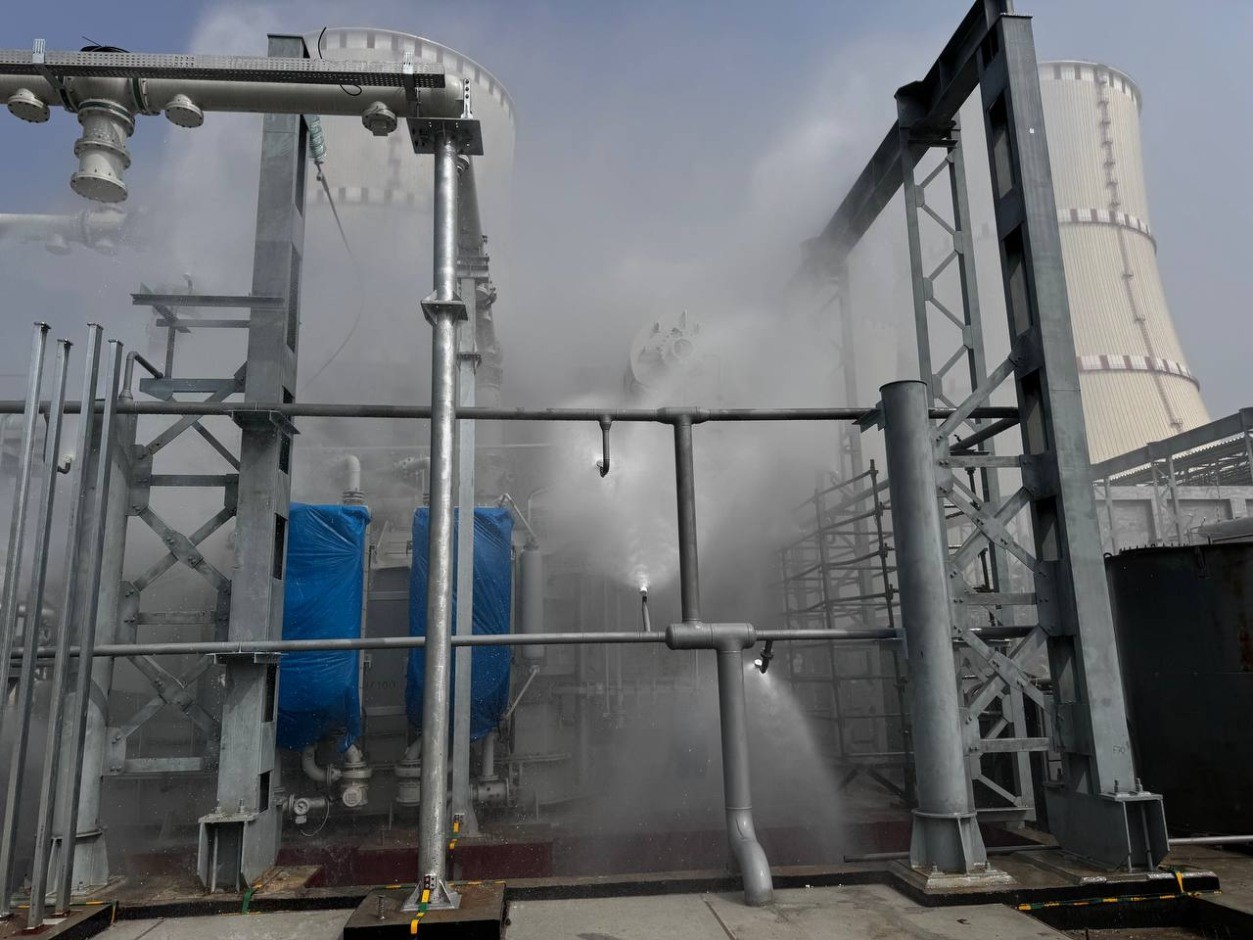

鲁普普尔核电站完成了自耦变压器水灭火系统
近日,在建设中的鲁普尔核电站(孟加拉国),AK ESKM Corporation LLC 的专家完成了整个安装工作,并对 00UAG(自耦变压器结构)设施的水灭火系统进行了测试(灌溉)。
2024-11-23
ESKM 开始为孟加拉国 Rooppur 核电站第二个发电机组安装变压器
在孟加拉国鲁普核电站施工现场,AK Corporation ESKM LLC 专业工程部门成功完成了三台 ORDTs-533000/420 电力变压器(每台重 360 吨)的运输、卸载和吊装到安装区以及2号机组的两台辅助变压器(重69吨和92吨)。该工作于10月23日至27日进行;下一阶段的安装工作将是变压器在标准位置的安装和组装。该工作计划于 2025 年 3 月完成。辅助电力变压器是2号机组供电系统的第一个环节。此外,根据设计方案,该设备的安装将确保为消费者提供可靠的电...
2024-11-02

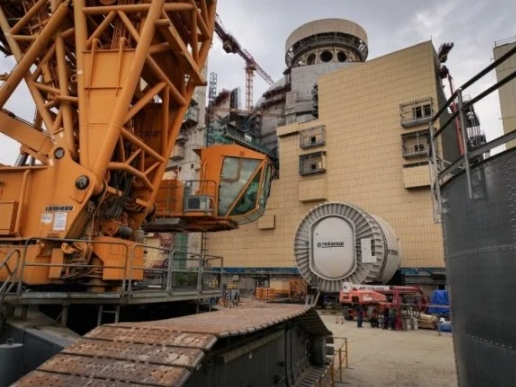

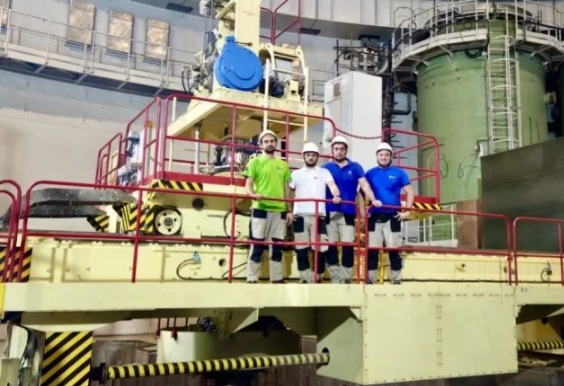

Rosatom已完成孟加拉国核电站“Rooppur”首台机组VVER-1200反应堆的组装
孟加拉国人民共和国鲁普尔核电站首台机组(总设计师和总承包商为Rosatom国营公司工程部)反应堆组装工作已完成。反应堆组装过程包括轴和挡板等内部设备的安装、燃料组件模拟器的装载、保护管块和上部块的安装以及预调试测量系统的传感器的安装。这项工作是由 Atomstroyexport JSC、Atomtekhenergo JSC 和 Rosenergoatom Concern JSC 的专家完成的。下一阶段是水压测试,在此期间将检查反应堆设备的性能。...
