孟加拉与俄罗斯签署核燃料协议
周五,孟加拉国和俄罗斯签署了卢普尔核电站(RNPP)第一单元的核燃料协议。
2023-05-08
建核电站的钱,这两国同意用人民币付!
据路透社当地时间17日消息,孟加拉国与俄罗斯同意使用人民币来支付俄在孟建设的核电站项目款项。
2023-04-18

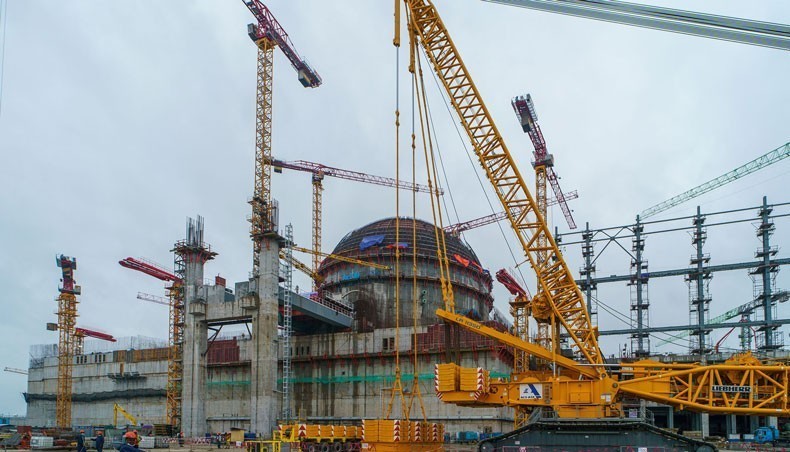

卢普尔核电站1号机组外围护结构混凝土工程提前完工
在位于孟加拉人民共和国的卢普尔核电站施工现场(总设计师和总承包商为俄罗斯国家原子能公司工程部),外安全壳的混凝土施工已经比计划提前45天完成。整个过程耗时110天,而不是155天。
2023-03-10
俄国家原子能集团:俄参建的孟加拉国卢普尔核电站建设工作正按计划推进
俄罗斯国家原子能集团公司发布消息表示,俄方参建的孟加拉国卢普尔核电站的建设工作正在按照计划推进,物资通过替代线路运到建设工地。
2023-02-15
孟加拉卢普尔(Rooppur)核电站2号机组主循环管道焊接完成
孟加拉国在建的卢普尔(Rooppur)核电站2号机组的主循环管道的焊接工作已经完成。Rosatom的工程部(ASE)说,花了60天时间对28个焊接点的珍珠岩部分进行对接、焊接和热处理。又花了6天时间完成洋葱头不锈钢浮筒,这将保护管道不受侵蚀性环境的影响。
2023-02-09
卢普尔核电站的启用可能会被推迟
孟加拉国家电力、能源和矿产资源部长纳斯鲁尔-哈米德周四表示,由于Covid大流行,卢普尔核电站项目1号机组的调试可能会被推迟。
2022-12-30
卢普尔核电站1号机组开始安装电气设备
俄罗斯AK公司(ESKM公司的一部分)的专家们已经开始了孟加拉国在建的卢普尔核电站1号机组电气仪表和控制设备的最后阶段的安装。自8月开始安装工作以来,该公司已经安装了反应堆隔室监测和控制系统以及特殊水处理的控制和管理的系统。2022年9月,开始安装技术参数控制安全系统设备,该工作计划于2023年1月底完成。
2022-12-26
原子能机构工作组审查孟加拉国启动核电计划时的核安全和辐射安全监管框架
国际原子能机构(IAEA)的一个代表团说,孟加拉国致力于持续改善核和辐射安全。考察团还注意到,在该国建造其第一座核电站(NPP)时,可以在一些领域进行改进,以加强国家核与辐射安全监管基础设施。
2022-12-12
核电站波纹管阀门运往孟加拉国
俄罗斯 Electrosevkavmontazh Corporation(ESKM)已为孟加拉国在建的 Rooppur 核电厂发运了首批波纹管阀。
2022-12-07
俄罗斯,缘何“领跑”全球核电出口?
俄罗斯国家原子能集团公司(ROSATOM)自2007年成立以来,举国家之力优化提升核电出口系统竞争力,坚持以核电为龙头带动俄罗斯核工业产业链出口的海外开发战略,通过创新商业模式、提供有吸引力的融资方案,辅以强有力的政府外交助力,不断加强海外开发力度并取得优异成绩。
2022-11-05
俄罗斯将向孟加拉国唯一的核电站供应燃料
俄罗斯周四承诺孟加拉国将提供所需的核燃料,旨在明年启动该国的第一个核电站。
2022-10-21

卢普尔2号机组开始安装蒸汽发生器
近日,孟加拉国卢普尔核电厂2号机组开始安装蒸汽发生器。该蒸汽发生器长13.8米,重324.7吨,由俄罗斯AEM技术公司伏尔加顿斯克分公司制造。
2022-10-18
孟加拉国卢普尔核电厂推迟一年投运
2022年9月27日,孟加拉国卢普尔(Rooppur)核电项目官员透露,受俄乌冲突影响,该电厂投运时间推迟一年。根据最新时间表,1、2号机组分别拟于2024年2月和2024年底投运。
2022-10-09
点燃亚洲核电未来
亚洲是世界上增长最快的经济体,目前正在积极转向新的核能,以满足其可持续增长的雄心。
2022-09-05

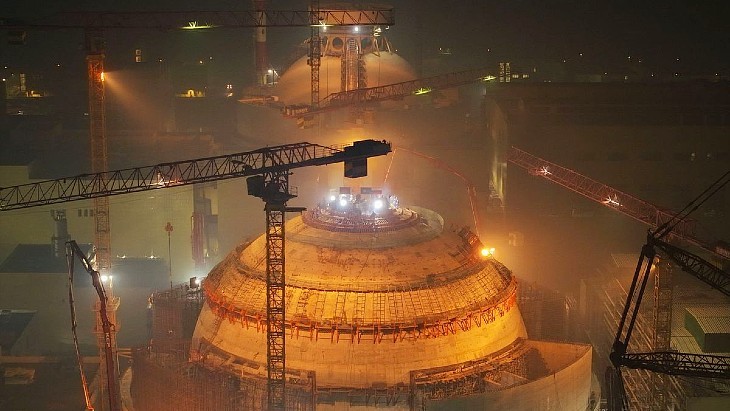

孟加拉国卢普尔核电厂2号机组开始安装内部安全壳圆顶
孟加拉国在建的卢普尔核电站2号机组的内围壳(VZO)的圆顶部分已经开始安装。总承包商ASE表示,内围壳穹顶三层中的第一层已经完成了安装。重达195吨、直径为42.8米的大型结构被安装在44.1米的高度。
