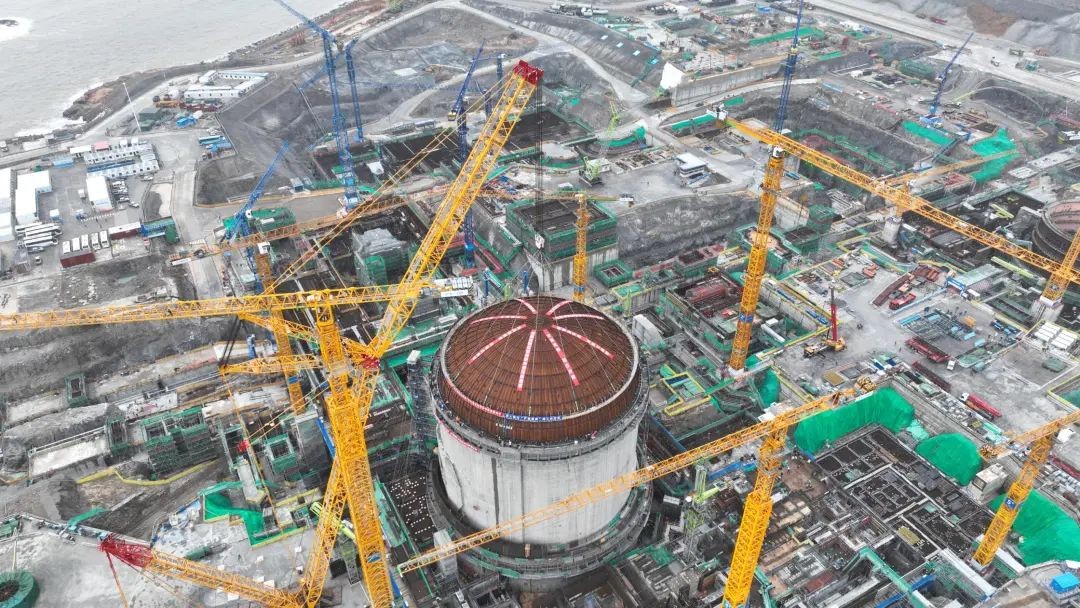

三澳核电3号机组钢衬里首个模块吊装就位
1月6日11时46分,三澳核电3号机组钢衬里首个模块顺利吊装就位,这是继2025年11月19日3号机组核岛浇筑第一罐混凝土(FCD)后的又一重大节点,为后续核岛厂房主关键路径工作奠定了坚实基础。钢衬里是反应堆厂房安全壳的主要组成部分,本次吊装的钢衬里模块总重量达262.7吨,在经过车间预制和现场拼装后通过2000吨履带起重机吊装,吊装期间需要先后完成起升、变幅、回转、带载行走73.3米、就位调整等一系列动作。吊装过程中,项目团队坚持统一指挥、分...
2026-01-07

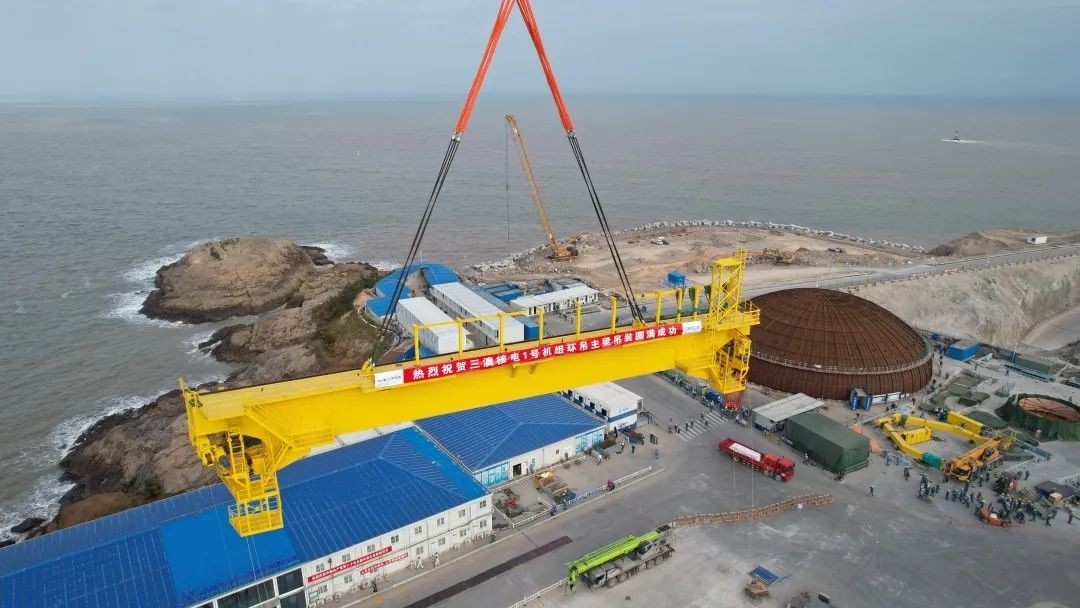

中核机械工程成功完成三澳核电2号机组龙门架转运平台整体运输
2025年12月29日14时45分到16时45分,历时两小时,在苍南核电、中广核工程、核鹏监理、中安保等单位的大力协同下,中核机械工程三澳核电吊装项目部传来捷报:三澳核电2号机组龙门架转运平台整体运输任务圆满收官!这一关键任务的成功落地,不仅标志着项目部在大件设备运输领域的技术攻坚取得关键胜利,更开创性地填补了公司该类新工艺应用的空白,实现了龙门架转运平台整体一次性运输,避免了整体拆卸、运输和二次组装,提高了施工效率,有效降低了作业风...
2025-12-31

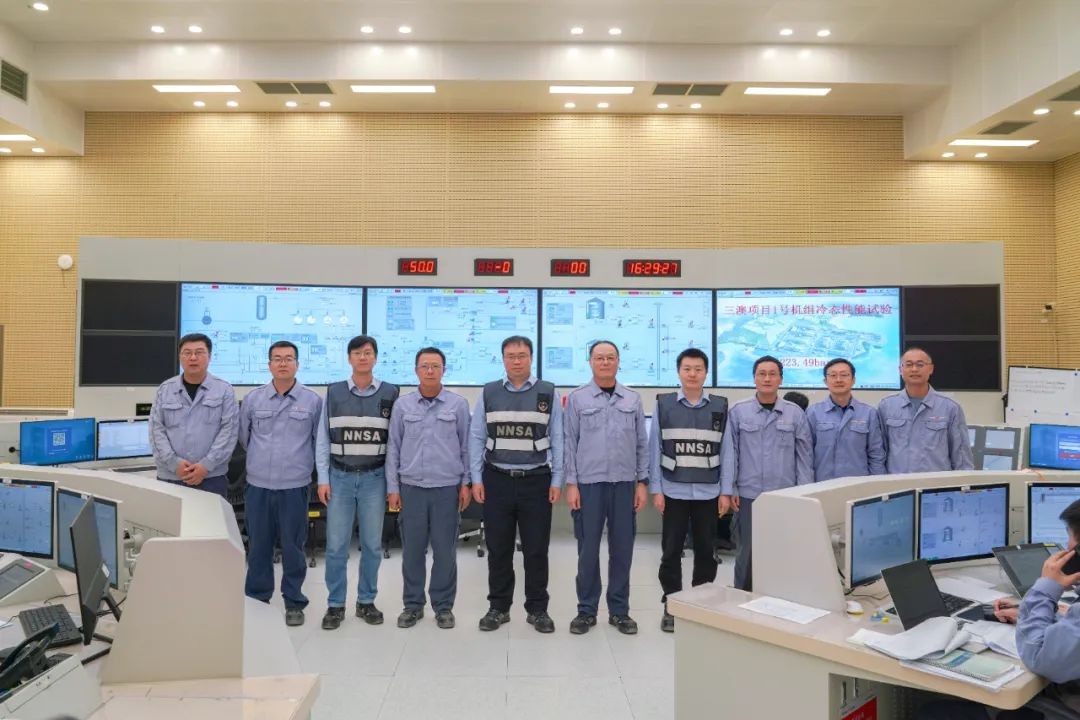

中核五公司承建的浙江三澳核电项目1号机组获批装料
12月24日18时28分,经国家核安全局批准,中核五公司承建的中广核浙江三澳核电项目1号机组正式启动首次核燃料装载,标志着该机组正式进入主系统带核调试阶段,向着并网发电投入商业运行迈出关键一步。中核五公司三澳核电项目部(以下简称项目部)圆满完成核岛安装全流程攻坚任务,以精益求精的安装质量与高效协同的履约能力,为此次装料顺利启动筑牢坚实基础。三澳核电项目1号机组采用我国自主研发的华龙一号三代核电技术,是保障区域能源安全、助力...
2025-12-28
中广核两台“华龙一号”机组获批装料
2025年12月24日,中国广核集团旗下广东太平岭核电项目1号机组、浙江三澳核电项目1号机组获生态环境部颁发运行许可证。当日17时48分,随着第一组核燃料组件顺利装入堆芯,中广核太平岭核电项目1号机组首次核燃料装载工作正式启动;同日18时28分,中广核浙江三澳核电项目1号机组亦启动首次核燃料装载工作。这标志着两台华龙一号机组正式进入主系统带核调试阶段,为后续实现并网发电目标奠定坚实基础,迈出关键一步。中广核广东太平岭核电项目1号机...
2025-12-25
三澳核电项目1号机组非安全级DCS现场控制站“清空下装”工作顺利收官
12月16日6时40分,随着最后一个现场控制站完成清空下装操作,三澳核电项目1号机组非安全级数字化控制系统(以下简称DCS)全部64个现场控制站的清空下装任务完成。这标志着非安全级DCS平台补丁升级工作中最关键、风险最高的环节被顺利攻克,为后续系统稳定运行和机组按期投运奠定了坚实基础。本次清空下装工作时间紧、任务重、风险高,控制设备超8000个,涵盖核岛、常规岛、三废及辅助厂房等多区域设备。为做好执行保障工作,项目团队对在清空下装...
2025-12-19
中核华兴四项成果获全国优秀焊接工程奖
近日,中国工程建设焊接协会发布2025年度工程建设全面焊接质量管理活动成果评价结果,中核华兴4项成果荣获表彰。其中,田湾核电站7号机组核岛钢衬里工程、霞浦项目2号机组钢结构焊接工程、陆丰5号机组华龙一号核岛钢衬里工程获优秀焊接工程一等成果,三澳核电站1号机组钢结构工程获优秀焊接工程优秀成果。全国优秀焊接工程奖是我国工程建设焊接领域的最高质量奖项,每年评审一次,以工程建设项目焊接质量管理为评定内容。中核华兴在项目筹备期...
2025-12-01
中广核苍南核电完成辐射监测设备快拆支架创新改造
在核电站的堆水池和乏燃料水池等核心监控区域,就地显示处理单元(LPDU)的快拆支架完成了一项关键升级。这款由苍南核电仪控团队与厂家共同研发的新型支架,采用插槽+弹簧挡块的创新型设计,实现了徒手快速插拔与锁紧,将单次拆装操作时间从原来的5分钟大幅缩短至约30秒。传统安装方式依赖螺栓、螺丝等小型零件进行固定,不仅操作繁琐,更关键的是在核电站核心区域,任何零部件的意外脱落都可能造成严重后果。新型快拆支架无需拧螺丝,消除小零件掉落...
2025-11-20
中广核浙江三澳核电项目3号机组主体工程开工
11月19日,中广核浙江三澳核电项目3号机组开始核岛第一罐混凝土浇筑(FCD),标志着该机组主体工程正式开工,三澳核电项目二期工程建设序幕全面拉开。浙江三澳核电项目是全国首个民营资本参股的核电项目,本次开工的3号机组于2024年8月19日获国家核准,采用华龙一号三代核电技术,建成后预计年发电量可达100亿千瓦时,可满足约100万人口的年生产生活用电需求,将持续为长三角地区经济社会发展提供清洁能源助力。本次浇筑混凝土总量约8820立方米(未扣...
2025-11-19

苍南核电2号机组500kV电源送电工程正式投运
11月14日15时16分,苍南核电2号机组500kV电源设备圆满完成送电并通过24小时试运行考核,标志着2号机组500kV电源送电工程正式投运,为机组后续调试启动提供了重要的外部电源保障。11月11日,苍南核电党委委员、副总经理曾军生主持召开2号机组500kV电源工程启动会,专题部署启动准备工作。项目建设过程中,苍南核电牵头组织各参建单位充分发挥党建引领示范作用,践行工程建设三个平衡理念,落实工程建设全过程管控措施,先后高质量完成2号机组主、厂用...
2025-11-16
浙江三澳核电站苍南核电2号机组汽轮机扣缸工作顺利完成
2025年11月9日23时39分,苍南核电2号汽轮机扣缸工作顺利完成,标志着汽轮机这一核心设备的安装取得关键进展,为机组后续并网发电奠定了坚实的基础。为保障2号汽轮机扣缸工作安全推进,苍南核电联合中广核工程苍南部项目、核鹏监理、天津电建澳三核电项目部共同组建汽轮机高质量安装党员攻坚队团队,深入践行严密细实的工作作风,在总结前序先进经验的基础上,强化进一步安全质量管控,优化作业流程,提升管理精度。项目团队一方面建立班前交、班中...
2025-11-12
苍南核电组织开展1号机组厂房环境集中整治与提升行动
苍南核电1号机组装料不仅是一个关键工程节点,更是苍南核电迈向商运,奉献清洁能源的里程碑时刻。当前,1号机组已进入装料准备最后冲刺的关键阶段,为保证机组高标准、高质量具备装料条件,苍南核电近日组织开展了1号机组厂房环境集中整治与提升活动,用实际行动诠释责任担当,以全新面貌迎接历史时刻。担当有为,从接棒者到主人翁的先行实践装料在即,使命在肩。核电机组装料,既考验内在技术实力,也需匹配一流的现场环境形象。按照常规流程,装料前的厂...
2025-11-07
浙江三澳核电厂3、4号机组和山东招远核电厂一期工程相关重要进展
11月3日,生态环境部部长黄润秋主持召开部常务会议,审议并原则通过《医疗机构水污染物排放标准》修改单、《水泥工业大气污染物排放标准》修改单、《城市轨道交通噪声排放标准》(以下简称3项排放标准),《中国噪声污染防治报告(2025)》,《2024、2025年度全国碳排放权交易市场钢铁、水泥、铝冶炼行业配额总量和分配方案》,浙江三澳核电厂3、4号机组和山东招远核电厂一期工程环境影响报告书(建造阶段)和建造许可证申请审评监督情况。会议强调...
2025-11-04
三澳核电项目2号机组冷试圆满成功
2025年10月5日20时25分,中广核三澳核电项目2号机组冷态性能试验圆满完成,机组一回路压力边界完整、密封良好,标志着核电机组由安装阶段全面转入调试阶段,为机组后续的热试、反应堆装料及并网发电投入商业运行奠定了坚实的基础。
2025-10-06
三澳核电化容系统加氢管线调节阀问题成功解决,为2号机组冷试保驾护航

在核电机组的安全体系中,化容系统加氢管线作为关键辅助设施,其设备的稳定运行直接关系机组冷试与热试能否顺利开展。4月19日,1号机组化容系统加氢管线流量调节阀出现了异常啸音,经核实该阀门上下游压差高而内部未设计减压结构,发现阀门原设计仅在导流锥部分堆焊硬质合金。结合运行参数、结构特性以及设备异音,苍南核电技术团队初步怀疑阀门内部已产生汽蚀问题,后续解体检查证实了这一判断——阀芯部分确实存在明显汽蚀痕迹。若不及时解决,汽...
2025-10-04
三澳核电项目2号机组核岛安装工程蒸发器二次侧水压试验顺利完成
9月22日19时35分,三澳核电项目2号机组一环蒸汽发生器二次侧水压试验在11.57MPa最高压力平台稳压30min满足试验要求。这标志着三澳核电项目2号机组核岛安装工程关键里程碑蒸发器二次侧水压试验全部完成顺利实现。此次试验成功验证了二次侧回路及相关承压边界的安装质量。试验期间,在三澳核岛安装团队各级监管人员以及业主单位代表的监督下,现场工序严格按照已批准的技术方案与质量计划执行,过程平稳受控,试验一次合格,所有结果完整、有效,符...
2025-09-25
