日本东京电力柏崎刈羽核电站6号机组时隔14年重启商业运行
东京电力控股公司(TEPCO HD)柏崎刈羽核电站6号机组于16日正式投入商业运行。稻垣理惠理事从原子能规制委员会首席原子能监察官上田(右)手中接过证书(新潟县刈羽村16号)该机组今年1月启动后,曾出现控制棒相关报警等故障。不过,经过约三个月的设备检查和测试,机组人员顺利完成各项任务。16日当天,机组完成了综合负荷性能测试,此为运行前检查的最后阶段,并获得日本核能规制委员会颁发的运行前确认证书。下午4点,机组正式从调机运行转为商业运...
2026-04-17
日本东京电力柏崎刈羽核电站6号机组预计16日重启商业运营
据日媒报道,东京电力公司柏崎刈羽核电站6号机组目前正进行满功率试运行,预计最早于16日下午开启商业运营。当天,东京电力公司将开展最终的综合负荷性能测试。若核能规制委员会认定测试结果无问题,将即刻颁发运行前确认证书,该机组也将正式投入商业运营。这将是自2012年3月下旬6号机组进入例行检查前不久以来,东京电力公司旗下核电站14年来首次恢复商业运营。因福岛第一核电站事故,东京电力公司(TEPCO)背负巨额退役和赔偿义务。该公司将重启...
2026-04-16
日本原子能规制委员会延长部分核电站特殊安全设施安装期限
4月1日,日本原子能规制委员会主席山中伸介在一次会议上决定,延长建立处理特定严重事故设施(特殊安全设施)的最后期限。此前规定,核电站建设项目获批后,特殊安全设施须在五年内(宽限期)安装完毕,现改为核电站投入运行后五年内,且此变更仅适用于尚未达到现行规定安装期限的核电站。以计划于2026年4月16日投入商业运营的柏崎6号机组为例,其特殊安全设备安装期限将从2029年9月延长至2031年4月;而7号机组安装期限已过(2025年10月13日),不受此措施...
2026-04-03
日本柏崎刈羽核电站6号机获准重启,将于4月16日开始商业运行
日本东京电力公司(Tepco) 宣布,其位于新潟县的柏崎刈羽核电站6号机组已获得原子能规制委员会的最终检查批准,计划于2026年4月16日启动商业运行。该机组的重启之路并不顺利。机组自2026年2月16日开始进行试验性发电和输电,但在3月12日因发电机发出漏电警报而中断运行。经检查发现发电机部件损坏,在更换部件后于3月22日恢复试验。此次故障导致原定于3月18日的商业运行计划被迫推迟。此外,该机组在今年1月也曾因控制棒操作期间触发警报而停...
2026-03-30
柏崎刈羽核电站6号机已恢复供电
东京电力公司宣布,因故障而停止发电的新潟县柏崎刈羽核电站6号机已恢复供电。此前,该核电站因重启运行后出现故障而暂停供电。据东京电力公司称,此次故障的起因是12日发电机组出现漏电警报,随后为了调查原因公司决定停止供电。目前导致故障的部件已于21日更换完毕,机组于22日上午10:30左右启动,发电机于下午2点左右并入电网,开始向东京都市圈供电。机组功率将在大约一周内逐步提升至100%。东京电力公司将继续密切监控发电机的工作状态,并采...
2026-03-23
东京电力公司因发电机漏电推迟柏崎刈羽核电站6号机组重启
当地时间3月13日,东京电力公司(Tepco)宣布,因监测到发电机存在轻微漏电,将推迟其旗下柏崎刈羽核电站6号机组的商业重启计划。东京电力公司表示,此次推迟重启是因为警报检测到了发电机的漏电情况,需要时间查明原因,目前尚不确定推迟将持续多久。该机组原定于3月18日恢复商业运行,目前公司已决定临时暂停其电力传输,以便就相关问题进行调查。该核电设施在满足重启安全要求后曾计划恢复发电,目前公司将就故障进行详细排查。东京电力公司是日本主...
2026-03-15
东京电力公司已重启柏崎刈羽核电站6号机组并达到临界状态
东京电力公司(Tepco)已于2月9日重新启动了位于新潟县的柏崎刈羽核电站6号机组(一台1356兆瓦的先进沸水反应堆),并于当日下午3点20分确认达到临界状态。东京电力公司(Tepco)计划在2月16日恢复发电,于2月20日或之后短暂停堆进行异常检查,最终目标是在3月18日投入商业运行。一旦该反应堆恢复商业运行,它将成为东京电力公司自福岛第一核电站事故以来第一个恢复运行的机组据悉,该机组曾于1月21日晚尝试重启,但因控制棒系统触发警报而暂停,经调查...
2026-02-11
东京电力公司(TEPCO)计划9日重启柏崎刈羽(Kashiwazaki Kariwa)核电站6号反应堆
东京电力公司(TEPCO)2月6日在新闻发布会上公开表示:计划于9日重启柏崎刈羽(Kashiwazaki Kariwa)核电站6号反应堆。据了解,柏崎刈羽核电站是世界上最大的核电站,也是东京电力公司自 2011 年福岛核事故以来首次重启的反应堆。东京电力公司在1月下旬恢复商业运营时发现电子故障后,关闭了容量为1360兆瓦的6号反应堆。...
2026-02-06
柏崎刈羽核电站重启计划再度推迟
日本柏崎刈羽核电站(KNPP)恢复商业运营的计划再次推迟。该核电站厂长稻垣武之近日在新闻发布会上表示,由于发现故障需要检查,原定于2月26日的重启时间将被推迟。他表示,公司将在调查清楚故障原因后与日本核监管机构进行商议,目前暂未提供新的重启时间表,但对其在不久的将来恢复运行抱有信心。此前,运营商东京电力公司(TEPCO)在1月21日重启6号机组后,因发现电子故障而暂停了控制棒移除工作,目前该机组已关闭进行检修。日本原子能机构指出,此事...
2026-02-02
日本柏崎刈羽核电站6号机组重启次日警报响起,控制棒拔出作业中断
日本东京电力公司运营的柏崎刈羽核电站6号机组于1月21日重启,1月22日在控制棒拔出作业中触发警报,相关操作随即暂停,具体原因正在调查中。柏崎刈羽核电站自2011年3·11东日本大地震后长期停运,此次重启引发部分民众反对,21日晚有民众在日本原子能规制委员会办公楼前抗议重启老旧核电站。...
2026-01-22
日本今晚重启柏崎刈羽核电站6号机组
日本东京电力公司(东电)于1月21日宣布,将于当晚7时(新加坡时间傍晚6时)重启位于新潟县的柏崎刈羽核电站6号机组。该核电站是日本规模最大的核电站,总装机容量约821.2万千瓦。此次重启原定于1月20日进行,因装置警报设定错误而推迟。自2011年福岛第一核电站发生严重核泄漏事故后,日本政府下令全面停运国内核电站,柏崎刈羽核电站自2012年3月起一直处于关闭状态。本次6号机组的重启标志着该电站在停运约14年后重新恢复运行。...
2026-01-21
东京电力推迟重启柏崎刈羽核电站 安全警报问题引关注
东京电力公司决定推迟原定于1月20日重启的柏崎刈羽核电站6号机组。推迟原因是在反应堆启动前的控制棒抽出试验中,安全系统的警报未能正常触发。该公司表示,在试验中发现,当选取某一控制棒进行抽出时,用于防止误操作的抽出防止功能虽然启动,但未按预期发出警报。经排查,确认是相关功能设置存在错误。问题已于1月18日晚间修复,并确认警报功能恢复正常。尽管技术问题已解决,但基于对重启工作的审慎考虑,公司仍决定推迟重启计划。柏崎刈羽核电站...
2026-01-20

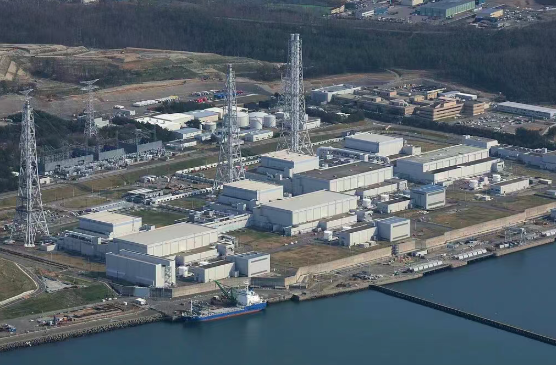

日本最大核电站机组,重启前又出故障
东京电力公司17日公布,日本最大核电站——柏崎刈羽核电站6号机组在重启前检查中,控制棒防抽出功能出现故障。试验中,当一根控制棒已被抽出的情况下继续抽出其他控制棒时,本应触发的警报未响起,该公司随后中止试验并展开调查。控制棒是调节核反应的关键安全装置,其异常可能影响反应堆安全启动。柏崎刈羽核电站自2011年福岛核事故后长期停运,此次6号机组原计划于20日重启,此前已完成地方同意手续。此次故障可能导致重启时间推迟。...
2026-01-19
东京电力计划下个月重启柏崎刈羽核电站6号反应堆
东京电力公司正在讨论在1月20日左右恢复6号反应堆运行的计划,并已为此向县议会提交了相关预案。反应堆重新启动后,东京电力公司将对其设备进行进一步检查,目标是在3月底前使反应堆恢复运行。如果该反应堆恢复运行,这将是自 2011 年 3 月福岛第一核电站发生核事故以来,东京电力公司首个重新启动的反应堆。...
2025-12-18
日本地方议会探讨柏崎刈羽核电站部分重启以增强电力供应
日本地方议会于周二开启讨论,聚焦是否部分重启柏崎刈羽核电站,旨在强化国内电力供应体系。该核电站地处日本海沿岸,距东京东北约300公里,自2011年强海啸导致福岛第一核电站损毁后便处于关闭状态,两座核电站均由东京电力公司运营。柏崎市与刈羽村所在的沿海区域,居住着约8万人口,此次柏崎刈羽核电站6号机组重启计划备受瞩目,这将是东京电力公司自福岛核事故后的首次重启尝试。东京电力公司总裁小早川富明强调:日本资源有限,发展核能对保障能源...
2025-12-03
