华能海南昌江核电二期工程项目4号机组4RC内壳混凝土浇筑顺利启动

2022-06-14 08:41  来源:华能海南昌江核电有限公司    海南核电站  昌江核电站

2022年6月12日8时50分,海南昌江核电二期工程项目4号机组4RC内壳1段混凝土浇筑开始,标志着4号机组核岛又一一级里程碑节点提前完成。


2022年6月12日8时50分,海南昌江核电二期工程项目4号机组4RC内壳1段混凝土浇筑开始,标志着4号机组核岛又一一级里程碑节点提前完成。

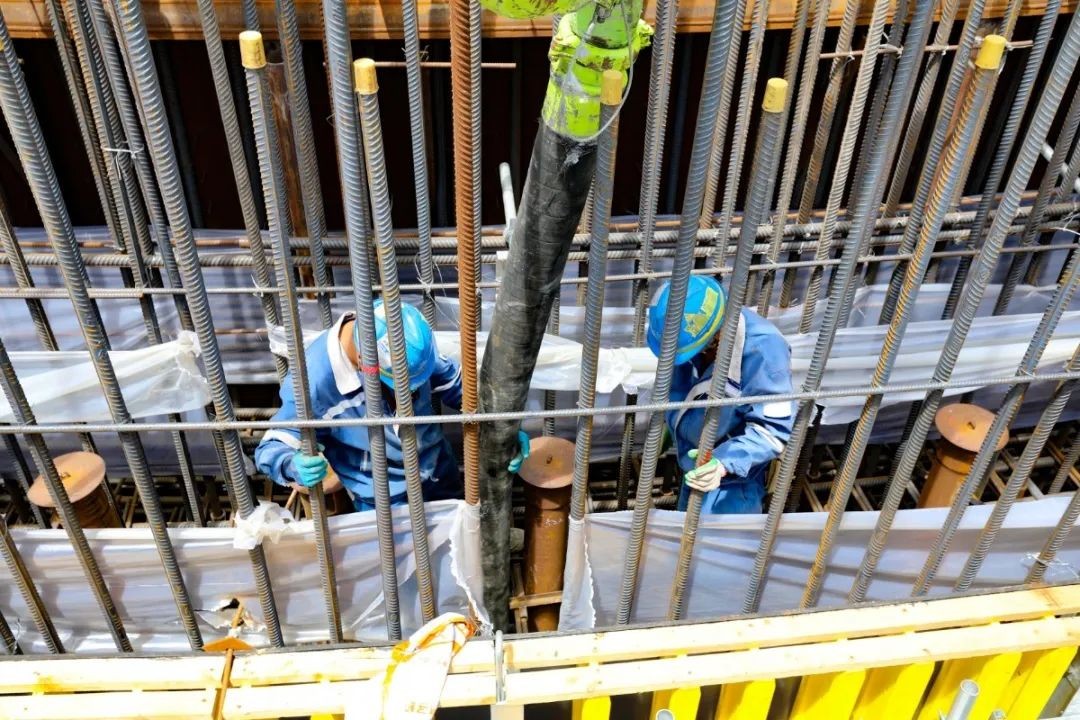

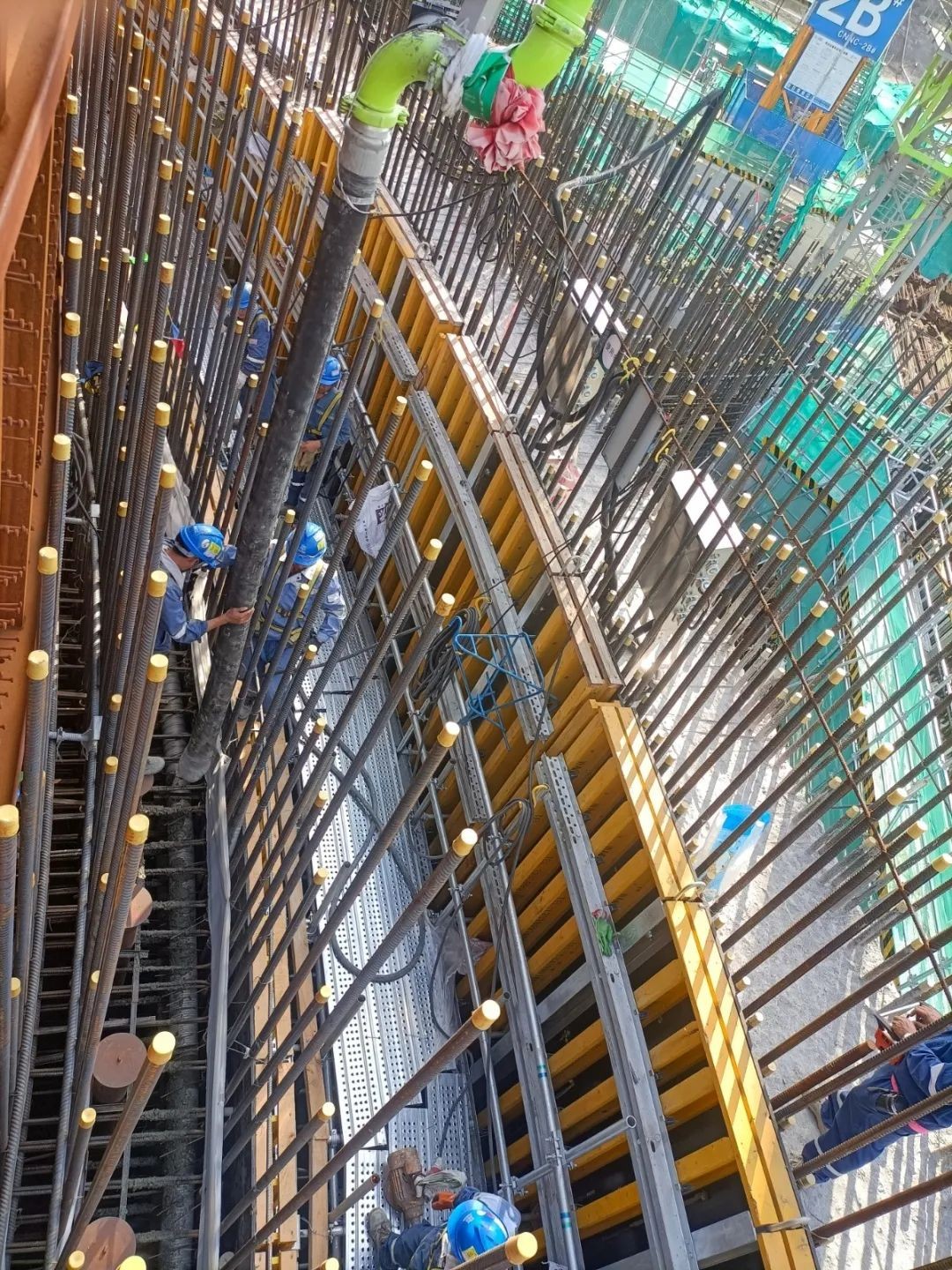

4RC内层安全壳结构(内层安全壳,后续简述为“内壳”)置于标高-8.000m反应堆厂房基础之上,为圆筒形预应力钢筋混凝土结构,包括圆柱体部分和半球形穹顶。4RC内壳1段筒壁厚为1.9m,浇筑层高2.1m,混凝土方量约600m3。内壳施工过程中,存在着钢衬里工程、钢筋工程、预应力系统工程、模板及预埋件工程的穿插施工,交叉作业频繁,工序协调复杂,施工进度、质量、安全风险控制困难。昌江公司积极行动引领各参建方密切配合,攻克难关。

抓住契机,提前周密部署

2021年12月28日,4号机组一级里程碑节点——核岛FCD提前计划一个月完成,实现“十四五”开局之年两台机组“双开工”目标。2022年5月15日,模块一顺利吊装就位。为把握住前序各大节点按期完成的时间优势,昌江公司组织各方着力开展准备工作:一是熟悉施工图纸及设计文件,解决施工技术与施工工艺之间的矛盾。二是督促统计材料用量,及时提报加工计划并持续跟踪加工状态。三是协调增加经验丰富的现场管理人员,保证人员和班组固定。

瞄准目标,狠抓计划落实

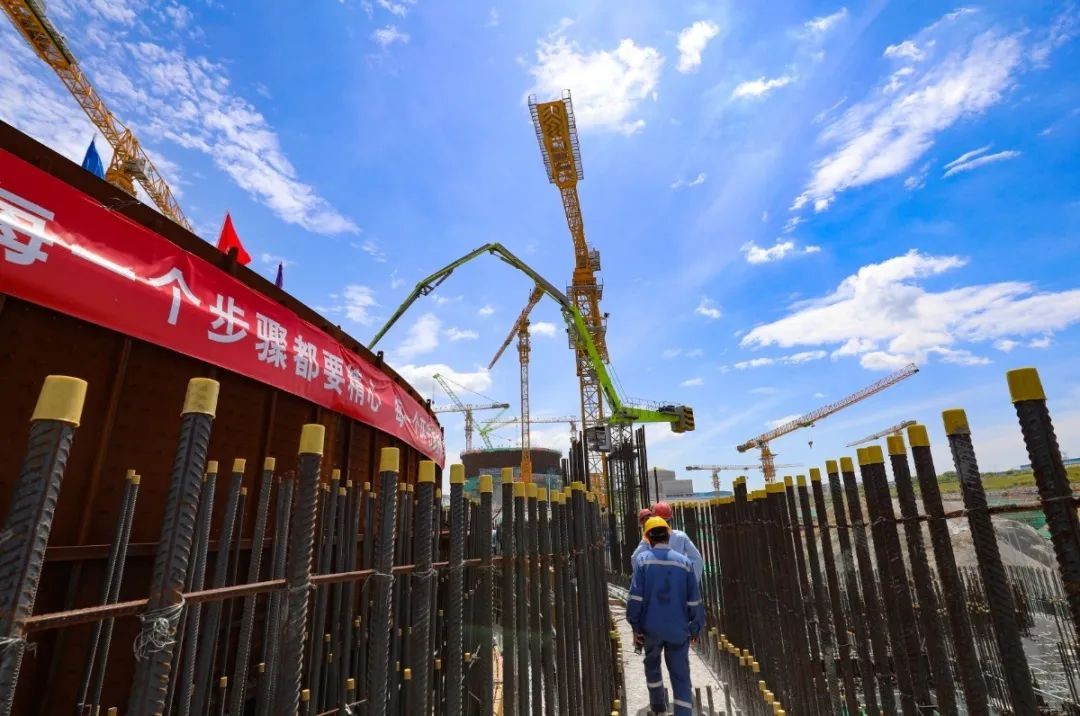

根据3号岛经验反馈,4号岛内壳1段施工可利用工期满足需求,各方对保障节点目标达成了共识。昌江公司组织承包商评估工期风险,综合考虑钢衬里焊接、探伤、高温气候等因素影响,编制内壳1段施工专项日计划,安排现场两班倒24小时施工,实时通报施工进展,确保计划的执行性。各方管理人员建立联合协调小组,每日总结进度偏差,及时暴露现场问题,快速商讨解决策略,明确责任分工,大幅提升了现场施工的连贯性。

深入现场,保障安全质量

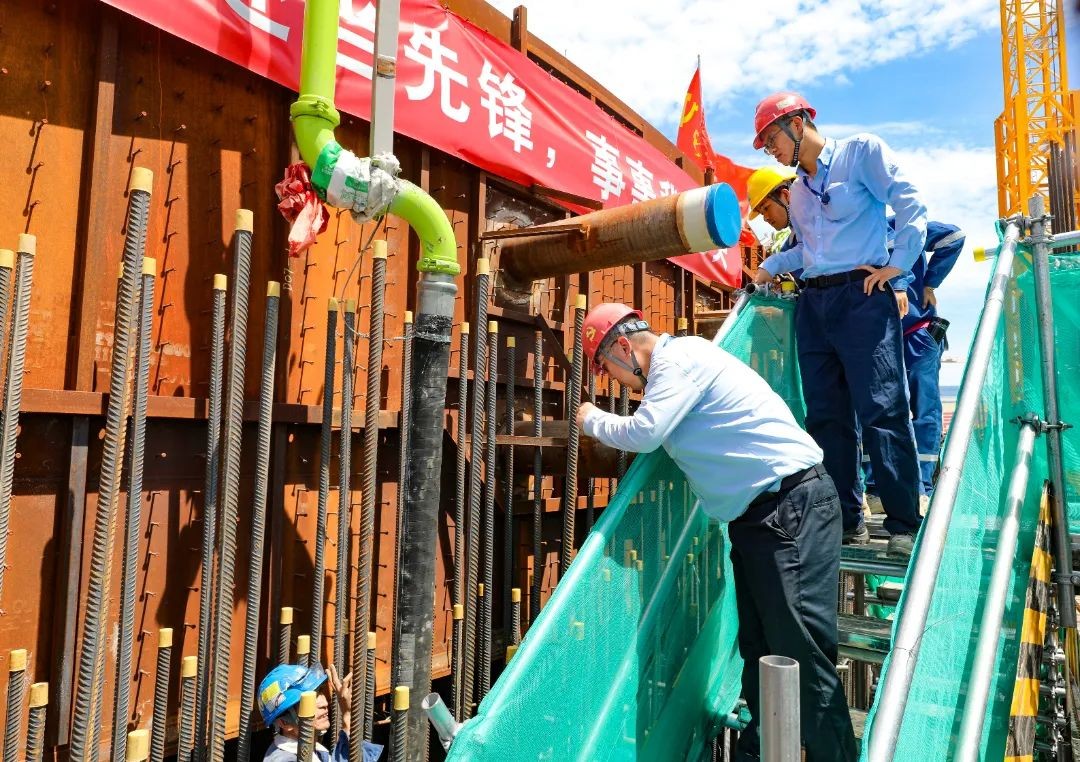

安全是根本点,质量是关键点,稳扎稳打推进度。6月是全国“安全生产月”,昌江公司扎实落实安全生产主体责任。针对内壳施工,昌江公司工程部制定夜间值班表加强了夜间安全巡视,重点检查起重吊装、射线探伤作业等高风险作业的安全技术措施,确保完备、有效、落实到位。此外,为保障前后工序的顺利过渡,土建工程师24小时待命,及时进行质量计划消点,验证现场与图纸、方案要求的一致性,及时纠正工程隐蔽前的质量问题,为混凝土浇筑创造了前提条件。

4号内壳一级里程碑的实现,标志着4号机组进入了主体结构施工的新阶段。后续昌江公司将继续践行“三色使命、万无一失”、“敬畏核安全、捍卫核安全”、“安全第一、质量第一”的理念,主动创造条件克服困难,积极面对挑战化危为机,在海南省“建功十四五 奋进自贸港”劳动竞赛暨华能海南昌江核电二期项目“聚力攻坚杯”劳动竞赛中实现新突破,为打造昌江二期精品工程、样板工程、平安工程、廉洁工程贡献新的更大力量!
