华能海南昌江核电4号机组环吊桥架顺利吊装就位

2023-12-25 09:03  来源:华能昌江核电    昌江核电站

2023年12月22日19时58分,华能海南昌江核电4号机组环吊桥架整体吊装就位,整个吊装过程历时约3小时,安全、质量全面受控,朝着4号机组内穹顶吊装节点又迈出坚实一步。

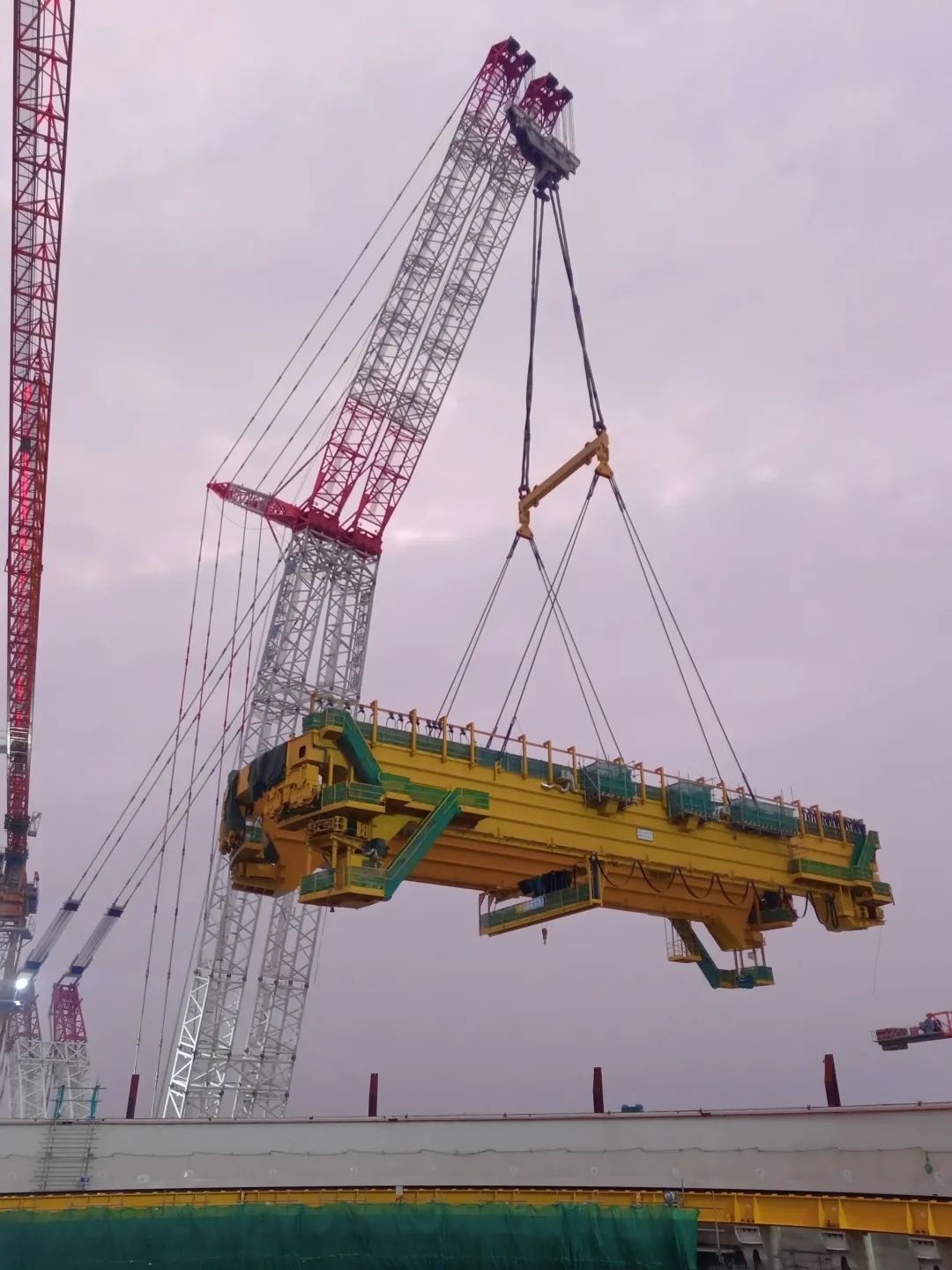

2023年12月22日19时58分,华能海南昌江核电4号机组环吊桥架整体吊装就位,整个吊装过程历时约3小时,安全、质量全面受控,朝着4号机组内穹顶吊装节点又迈出坚实一步。

昌江核电4号机组核岛环吊桥架及其旋转机构主要包括主梁、端梁、5t钩、平台栏杆、司机室、大车旋转机构、水平轮、斜梯、平台、供梯平台等部件组成,总重约417t,桥架对角线偏差控制在2mm内,调整精度要求高,打破以往核电项目环吊桥架整体组装记录。

环吊桥架整体尺寸大、重量重,施工作业精度要求高、难度大。为顺利完成吊装工作,充分吸收其他项目经验反馈,始终坚持“安全第一、质量第一”的原则,华能昌江核电公司联合各参建单位建立日例会制度,每天10点准时召开专项会议,统筹协调现场问题并确定行动项,针对重点事项安排专人专项跟踪,将每一项工作做细做实。各参建单位全力配合,严格把关各项工序,反复进行施工预演,梳理逻辑,在确保安全质量可控的前提下完成环吊桥架吊装工作,确保吊装一次性成功。

“石以砥焉,化钝为利”。4号机组环吊桥架顺利吊装就位是华能昌江核电公司与各参建单位通力协作、攻坚克难的生动实践,展示了昌江二期项目建设者艰苦奋斗、一往无前的精神风貌,后续昌江公司将持续深入学习贯彻党的二十大精神,坚持“安全第一,质量第一”的原则,坚定贯彻落实集团“三六六”发展战略,以核电公司“145-3”攻坚目标为引领,秉承“三色使命,万无一失”的核安全理念,大力弘扬“火龙果精神”,稳步推进项目安全高质量建设,以项目建设成效助力海南自由贸易港高质量建设,为华能核电产业规模化发展、集团公司“领跑中国电力、争创世界一流”战略贡献昌核力量。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

深圳核博会

中国核电网


推荐阅读
