硬核时刻!今天,华龙一号批量化工程喜讯成双
7月29日,正值“走进华龙一号”网评品牌活动暨“核你在一起”走进中核集团活动开展期间,我国自主三代核电技术华龙一号批量化工程喜讯频传:福建漳州核电2号机组首台蒸汽发生器吊装成功、海南昌江核电3号机组非能动堆腔注水箱模块二吊装成功。两台华龙一号在建机组相关设备的成功吊装,为华龙一号批量化建设提供有力的示范实践和技术支撑。
2022-07-30
“华龙一号”漳州核电2号机组首台蒸汽发生器吊装就位
7月29日,随着总指挥一声令下,3200吨履带式大吊车缓缓启动,“华龙一号”漳州核电2号机组首台蒸汽发生器(一环路)经过翻转、提升、变幅等一系列既定工序,顺利吊装就位。整个吊装过程平稳、安全、流畅,该机组“主设备预引入法”施工赢得“开门红”。
2022-07-30
聚焦技术提升,漳州核电1号机组主管道焊接实现一次合格率100%

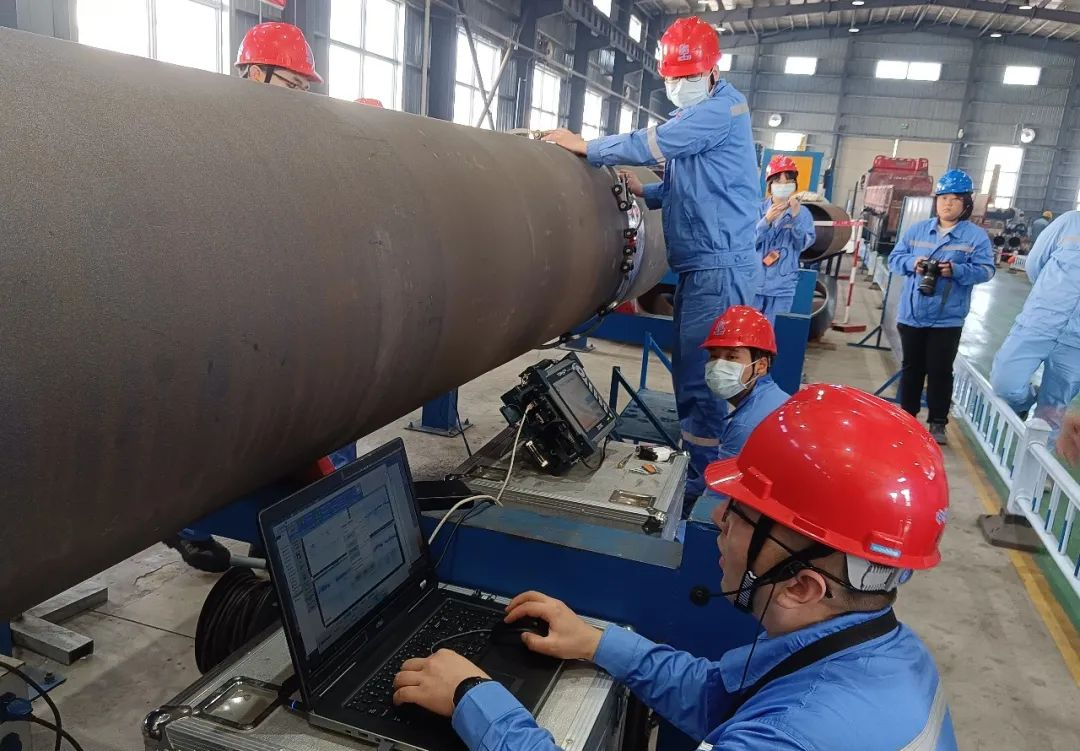

主管道作为核电厂的“大动脉”,连接着反应堆压力容器、蒸汽发生器和主冷却剂泵,流经高温、高压、放射性介质,是一回路反应堆冷却剂系统压力边界的重要组成部分,亦是保证核反应堆冷却系统安全稳定运行的关键。主管道焊接质量的优劣对核电站整体安装施工质量更是起着决定性的影响。
2022-07-29
漳州核电1号机组首台应急柴油发电机组成功引入
2022年7月24日18:48,中核工程总包的漳州1号机组1DB厂房首台应急柴油发电机组成功引入,施工过程质量、安全整体受控。
2022-07-26
漳州华龙首批进口核安全监管设备完成开箱检验
漳州核电1号机组核级仪表管阀件,为漳州项目的首批核安全监管设备,本批设备从韩国发货,到货后经过安检中心放行,漳州项目部迅速启动向核安全局华东站申请开箱检验的流程,项目部现场采代团队积极跟进审批进度,在项目部各级领导的关注协调下,采购代表与华东站驻现场专家充分沟通交流后,定于2022年7月18日进行开箱检验。
2022-07-24

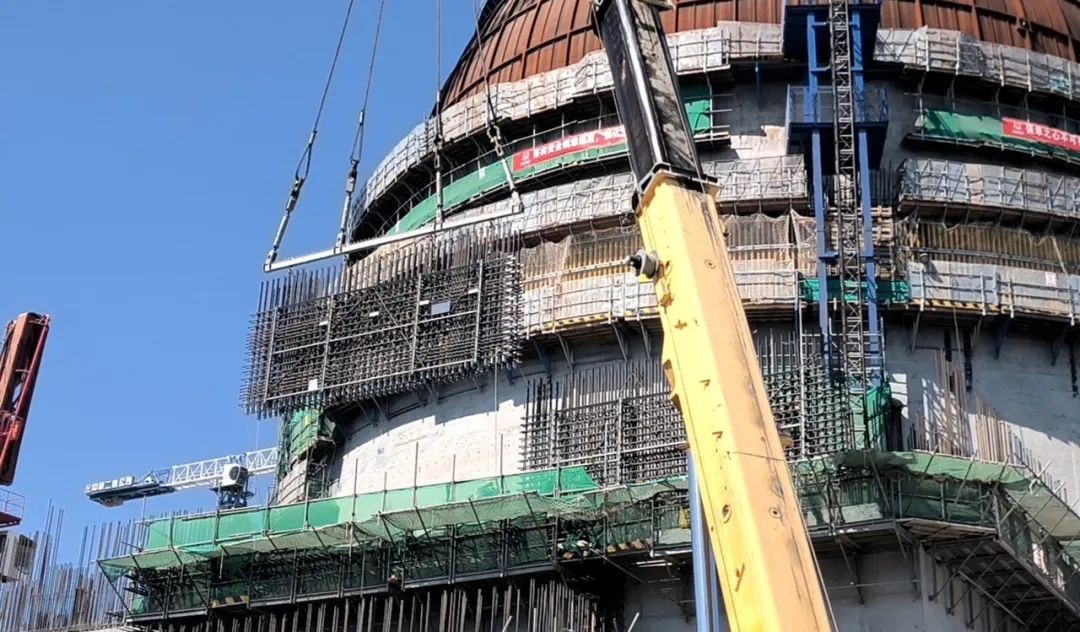

漳州核电1号机组安全厂房封顶
7月22日,随着最后一罐混凝土浇筑在漳州核电厂1号机组核岛安全厂房(1SR)屋面板,1SR厂房成为继4月22日1SL厂房封顶后又一个完成封顶的厂房,至此,漳州核电1号机组安全厂房全部完成封顶。
2022-07-24

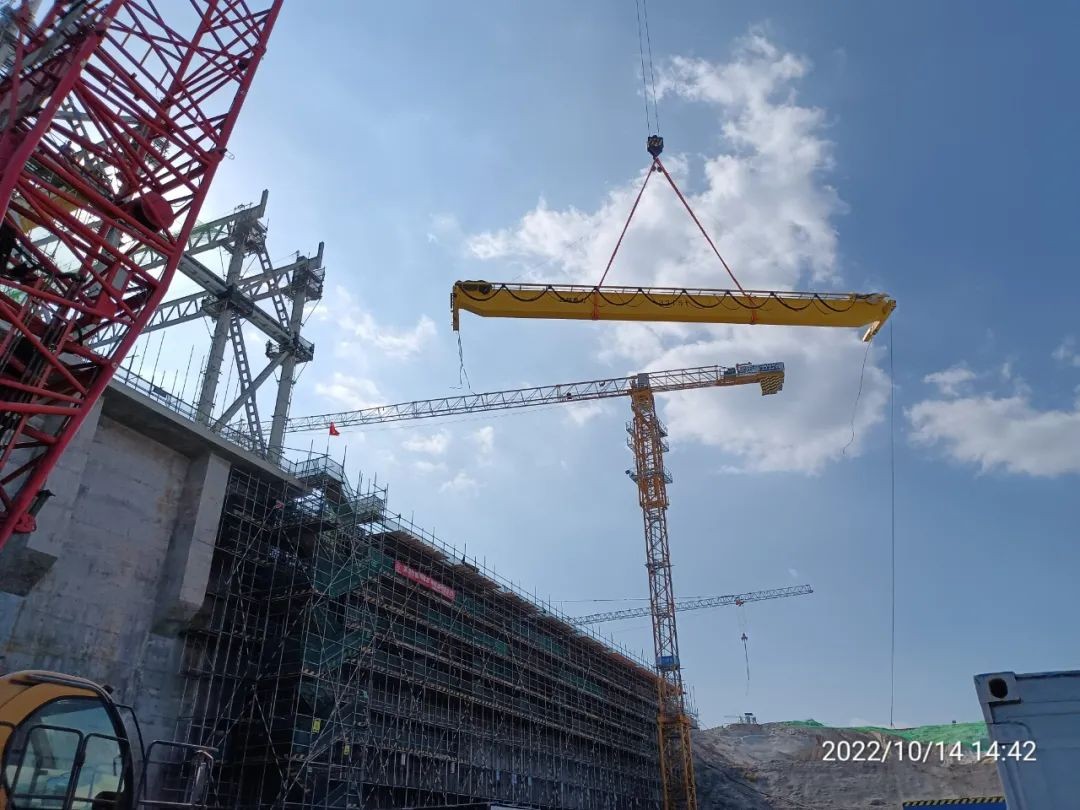

漳州核电2号机组首台主泵泵壳顺利吊装就位
7月21日,漳州核电2号机组首台一环主泵泵壳顺利吊装就位,整个吊装过程安全平稳,质量可控、在控。
2022-07-23

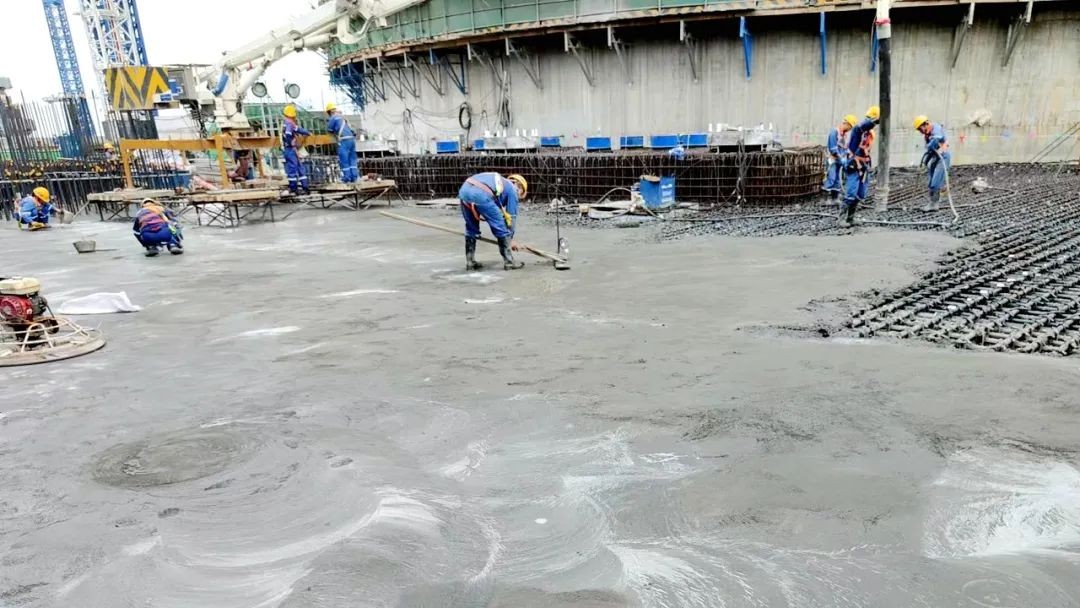

“华龙一号”漳州核电2号机组常规岛主厂房汽轮机运转层基座混凝土完成浇筑
7月16日13时48分“华龙一号”漳州核电2号常规岛主厂房汽轮机运转层基座混凝土顺利浇筑完成,浇筑持续时长29小时32分钟,提前年度计划14天完成。
2022-07-18
漳州核电2MX厂房汽轮机运转层基座混凝土顺利浇筑完成
2022年7月16日下午13点48分,漳州核电2MX厂房汽轮机运转层基座混凝土顺利浇筑完成,浇筑持续时长29小时32分钟,累计浇筑2515m³混凝土,提前年度计划14天完成,为后续2MX汽机安装奠定了坚实基础,为漳州核电2号机组常规岛土建安装施工打开了新局面。
2022-07-17
漳州1号机组电气贯穿件顺利完成出厂验收
漳州核电一期工程是推进华龙一号批量化建设的标志性工程。近日,用于漳州核电1号机组的电气贯穿件完成出厂验收,充分保证了核电建设现场安装进度的刚性要求。
2022-07-12
漳州2号机组反应堆压力容器完成现场交付
6月30日,由中国核动力研究设计院设计、采购的华龙一号漳州2号机组反应堆压力容器顺利运抵漳州现场码头,完成交付。
2022-07-08
福建漳州项目首台套应急柴油发电机组交付发运
7月5日,中国核电工程有限公司,中核国电漳州能源有限公司,陕西柴油机重工有限公司召开“庆七一、胜疫情、创华龙新纪录”主题联学联做暨漳州首台EDG设备发运视频会议。福建漳州项目首台套应急柴油发电机组成功交付发运,标志着陕柴成为国内首家具备“华龙一号”全电压等级核应急柴油发电机组成套设计及制造能力的企业,实现了在核应急柴油发电机组核心技术领域的又一次跨越。
2022-07-07
揭牌啦!首批核电项目人才培训基地揭牌成立!
为加强公司产业工人队伍建设,依托在建核电项目做好 各类人才培养孵化工作,为公司后续核电工程项目培养、储备人才。漳州核电项目部、昌江核电项目部、三澳核电项目部作为首批核电项目人才培训基地举行揭牌仪式。
2022-07-05
核动力院首套自主供货棒控棒位系统(RPC)设备完成出厂验收
2022年6月23日,漳州1号机组棒控棒位系统(RPC)设备顺利通过出厂验收。该设备是中国核动力研究设计院首套自主供货棒控棒位系统设备,由核动力院核动力设备集成采购部采购,院设计所设计并供货,该设备为中国核动力研究设计院具有自主知识产权的“龙弋”系统首次商业应用。
2022-07-01
新进展!华龙一号漳州核电1号机组发电机定子顺利吊装就位
6月29日18时36分,漳州核电1号机组发电机定子顺利吊装就位,整个吊装过程安全平稳,质量可控,为后续常规岛施工主线——汽轮发电机本体安装奠定了坚实的基础。
