4月27日,红沿河核电顺利完成6号机组取水隧洞清淤与检查工作。取水隧洞位于水平面以下约10米,全长约1200米,机组运行期间处于蓄满水状态。公司利用6号机组大修时间窗口,实施隧洞淤泥及结构安全检查。清淤作业采取轨道机器人协同人工作业模式,轨道机器人负责清理隧洞闸门位置的海生物,作业人员则进入隧洞内部清理淤泥和海生物。作业人员克服隧洞内潮湿阴冷、海水刺骨、地形复杂等不利因素,连续攻坚4天,高质量完成清淤任务。经全面检查,未发现影...


4月27日,红沿河核电顺利完成6号机组取水隧洞清淤与检查工作。

取水隧洞位于水平面以下约10米,全长约1200米,机组运行期间处于蓄满水状态。公司利用6号机组大修时间窗口,实施隧洞淤泥及结构安全检查。

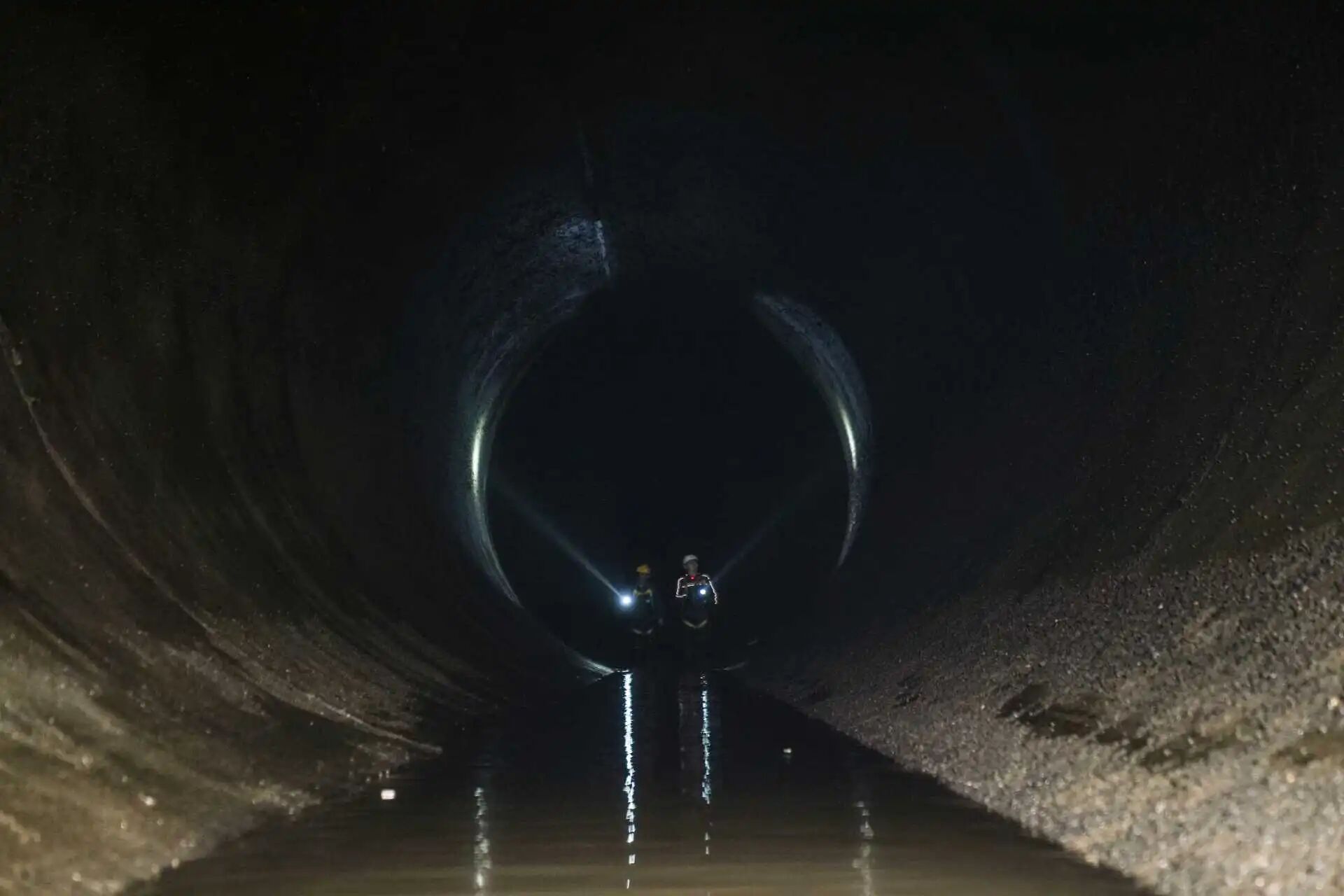

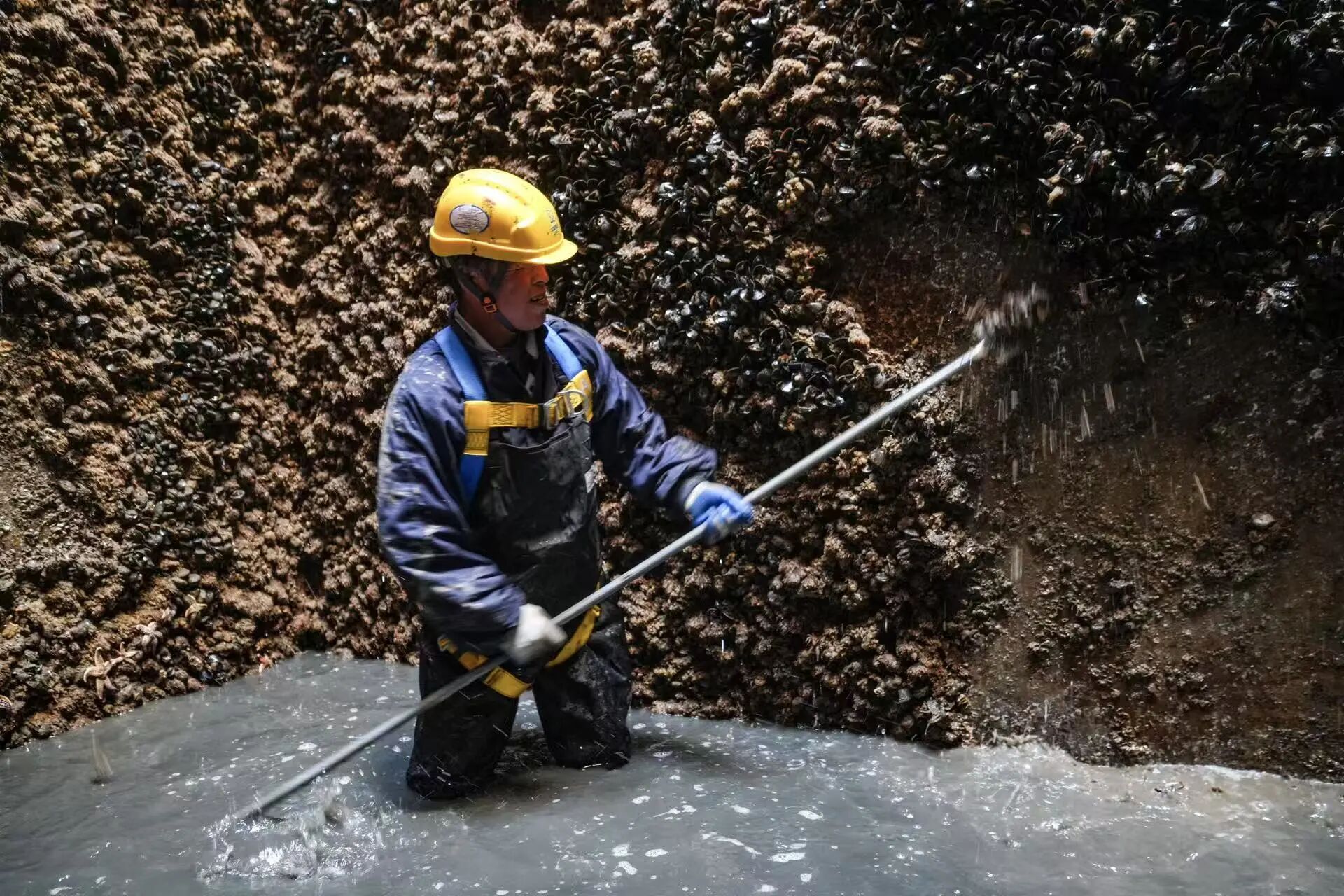

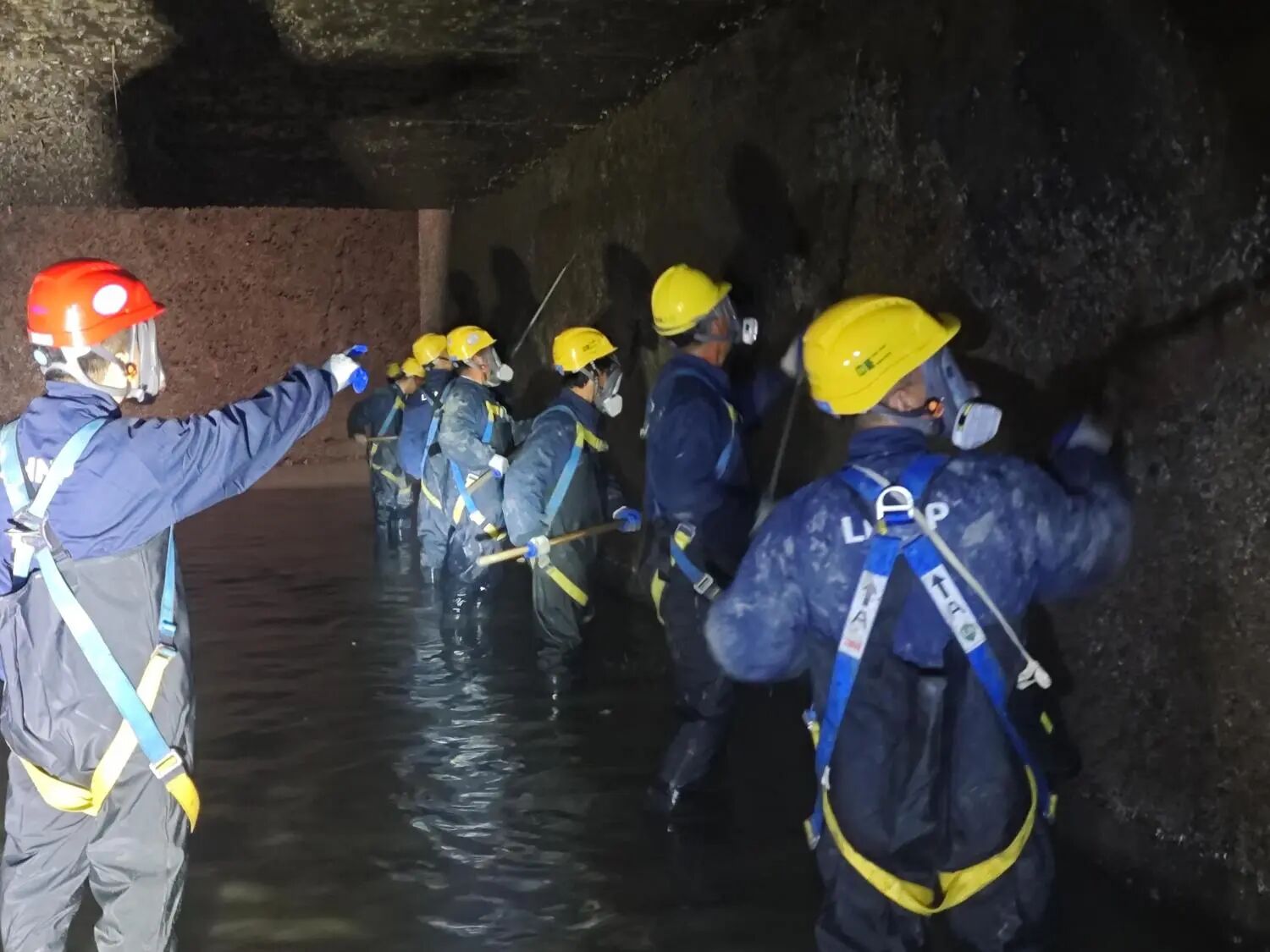

清淤作业采取轨道机器人协同人工作业模式,轨道机器人负责清理隧洞闸门位置的海生物,作业人员则进入隧洞内部清理淤泥和海生物。作业人员克服隧洞内潮湿阴冷、海水刺骨、地形复杂等不利因素,连续攻坚4天,高质量完成清淤任务。经全面检查,未发现影响结构安全的缺陷。

两个月来,各专业和多家合作伙伴紧密协同、高效联动,有序开展了方案推演、用电改造、设备调试、应急演练等前期准备工作。取水隧洞清淤及检查的高质量完成,进一步夯实了冷源安全保障的基础。
