国际热核聚变实验堆(ITER)托卡马克装置真空容器的组装取得重要进展:第四个扇形模块——第八号扇区模块已于1月29日成功吊装到位。此次吊装采用“每次安装都视为首次操作”的原则,历时两天完成,再次验证了测量系统的高精度和团队在狭小空间内的操作能力。

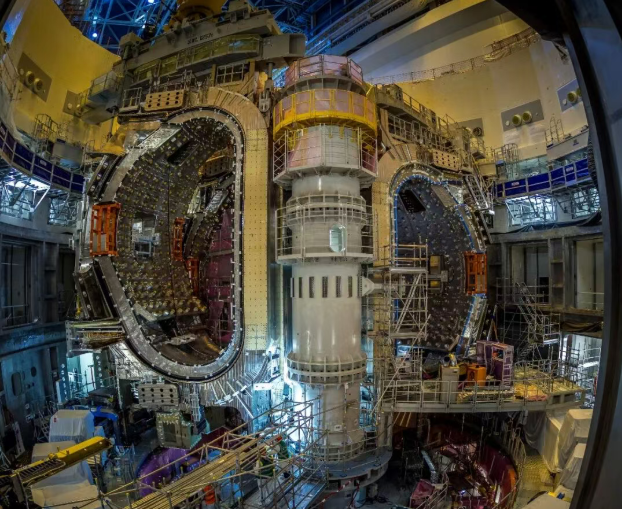

1 月 29 日星期四清晨,8 号扇区模块被放入 7 号、6 号和 5 号扇区模块旁边
本次吊装的最大挑战在于重达1300吨的模块顶部与上方支撑梁之间的间隙极小,在压力下从数毫米缩小至仅0.4毫米。“这是对我们传感器可靠性和狭小空间适应能力的重要检验,”ITER首席施工经理马蒂厄·德梅耶尔表示:随着组装推进,此类精细操作将成为常态。
作业过程中,团队始终保持高度警惕,避免因前三次成功经验而产生松懈。当传感器显示间隙异常变化时,团队及时采取额外预防措施,确保模块与结构无接触。“在快速进展中保持警觉至关重要,”法马通公司吊装工程师盖尔·哈迪强调:这让我们能够及时调整应对微小变化。
安全管控同样严格:安装由两个12小时轮班的独立团队执行,每班配有专职健康、安全与环境(HSE)工程师监督,延续了项目“零事故”记录。HSE工程师克莱门特·沃特兰表示:每个吊装任务都被视为独立的首创项目。

左边的扇区模块 #8(尚未完全处于最终位置)和右边的扇区模块 #5
随着第八号模块就位,等离子体真空室的组装已完成近半。接下来该模块将进行140毫米的径向微调,并与相邻第七号模块完成结构连接。2026年ITER计划进行四次吊装,后续操作空间将更狭窄,本次获得的毫米级公差控制经验具有重要参考价值。
