陆丰核电1号机组CA01模块顺利吊装就位

2025-09-18 09:10  来源:上海核工院    广东核电站  陆丰核电站

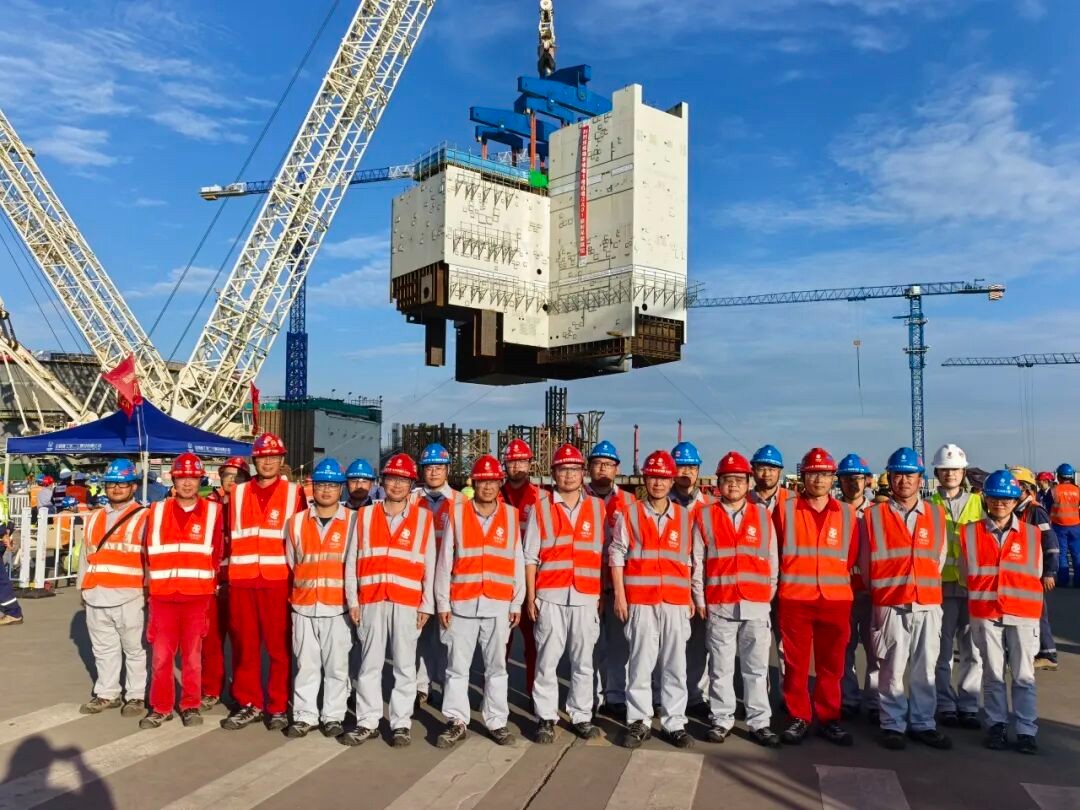

9月16日20时18分,陆丰核电1号机组CA01结构模块精准落位,这是陆丰核电一期工程今年完成的第4个里程碑节点,标志着该机组进入结构施工与设备安装并进新阶段。CA01模块堪称反应堆厂房内部结构的 主体骨架,包含两个蒸汽发生器腔室、换料水池、稳压器腔室,构成核岛一回路主要设备全部房间。模块整体呈T字形,总吊装重量989.2吨,是核岛最大最重、结构最复杂的结构模块。面对模块吊装 结构复杂、重量超大、重心偏离、就位精度要求毫米级 四大挑战,项...


9月16日20时18分,陆丰核电1号机组CA01结构模块精准落位,这是陆丰核电一期工程今年完成的第4个里程碑节点,标志着该机组进入结构施工与设备安装并进新阶段。

CA01模块堪称反应堆厂房内部结构的 “主体骨架”,包含两个蒸汽发生器腔室、换料水池、稳压器腔室,构成核岛一回路主要设备全部房间。模块整体呈T字形,总吊装重量989.2吨,是核岛最大最重、结构最复杂的结构模块。

面对模块吊装 “结构复杂、重量超大、重心偏离、就位精度要求毫米级” 四大挑战,项目团队以技术创新与精细化管控逐一突破。通过激光扫描技术,团队对模块进行全尺寸数字化复模,精准测算出实际重心坐标,并据此设计多吊点专用吊装系统,搭配三级平衡梁,解决模块T字形结构导致的重心偏离问题。通过传统的轮廓线放线检查和三维扫描碰撞检查相结合,解决就位区域空间狭小、与周边预埋件间隙极小的难题。

该模块的成功吊装,是“国和”系列机型“工厂预制+岛外拼装+整体吊装”模块化建造工艺的又一次成功应用与实践验证,标志着模块化施工技术在核电工程领域日渐成熟,可有效减少现场高风险作业总量、提升工程本质安全水平、保障工程质量和工期。

后续,上海核工院将严守安全、质量生命线,全力推动项目高质量建设,为我国核电事业贡献力量。
