海阳核电3号机组CB20模块吊装就位

2025-08-05 08:39  来源:山东核电有限公司    海阳核电站

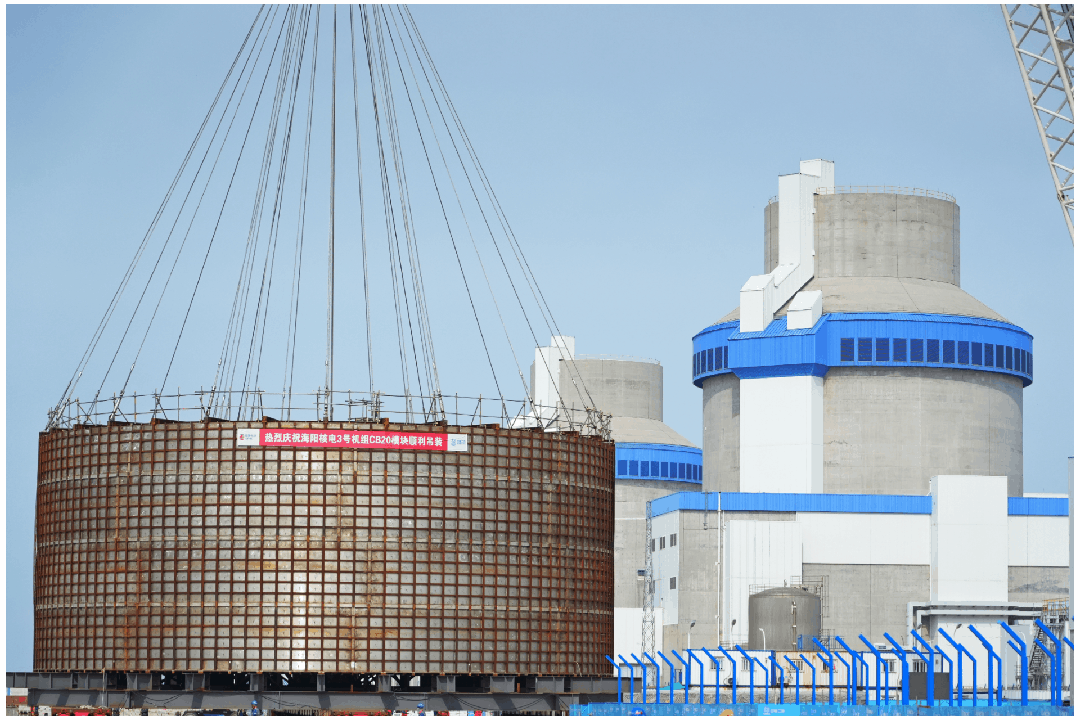

8月4日10时59分,海阳核电3号机组最后一个大型模块——CB20模块(非能动安全壳冷却水箱)顺利吊装就位,标志着3号机组全面进入安装、调试阶段。本次吊装的CB20模块是非能动安全壳冷却系统的重要组成部分,整体呈圆柱形,位于核岛屏蔽厂房顶部,直径约26米,高约10米,吊装总重量约419吨,可储水3000余吨。在极端情况下,水箱中的水会依靠重力流下来冷却反应堆厂房,而不需要交流电等其他外部动力,配合其他非能动安全设施,72小时内不需要人员干预也能保证机...


8月4日10时59分,海阳核电3号机组最后一个大型模块——CB20模块(非能动安全壳冷却水箱)顺利吊装就位,标志着3号机组全面进入安装、调试阶段。

本次吊装的CB20模块是非能动安全壳冷却系统的重要组成部分,整体呈圆柱形,位于核岛屏蔽厂房顶部,直径约26米,高约10米,吊装总重量约419吨,可储水3000余吨。在极端情况下,水箱中的水会依靠重力流下来冷却反应堆厂房,而不需要交流电等其他外部动力,配合其他非能动安全设施,72小时内不需要人员干预也能保证机组安全。

海阳核电3、4号机组建设团队扎实开展吊装先决条件准备工作,精心组织协同合作,安全高效完成了本次吊装工作。本次吊装于8月4日9时7分起吊,经过起钩、静止、提升、旋转、下落、调整等一系列动作后,历时1小时52分钟吊装完成,整个过程顺利、有序、可控。

海阳核电3、4号机组工程是国家“十四五”规划重点项目,于2022年7月开工建设,目前已按计划完成31个里程碑节点,预计2027年全面投产。后续,山东核电及各参建单位将继续坚持安全第一、质量第一,统筹推进、坚决完成好3、4号机组工程建设任务,全力打造一流核电工程建设业绩,以高质量“四线并举”助力“均衡增长战略”落地。
