封顶大吉!海阳核电3号机组附属厂房主体结构封顶

2023-12-30 09:41  来源:上海核工程研究设计院    海阳核电站

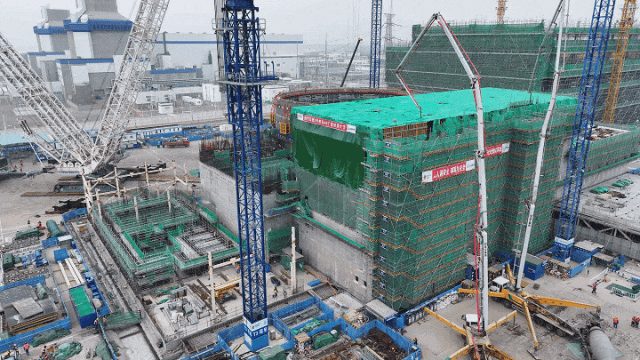

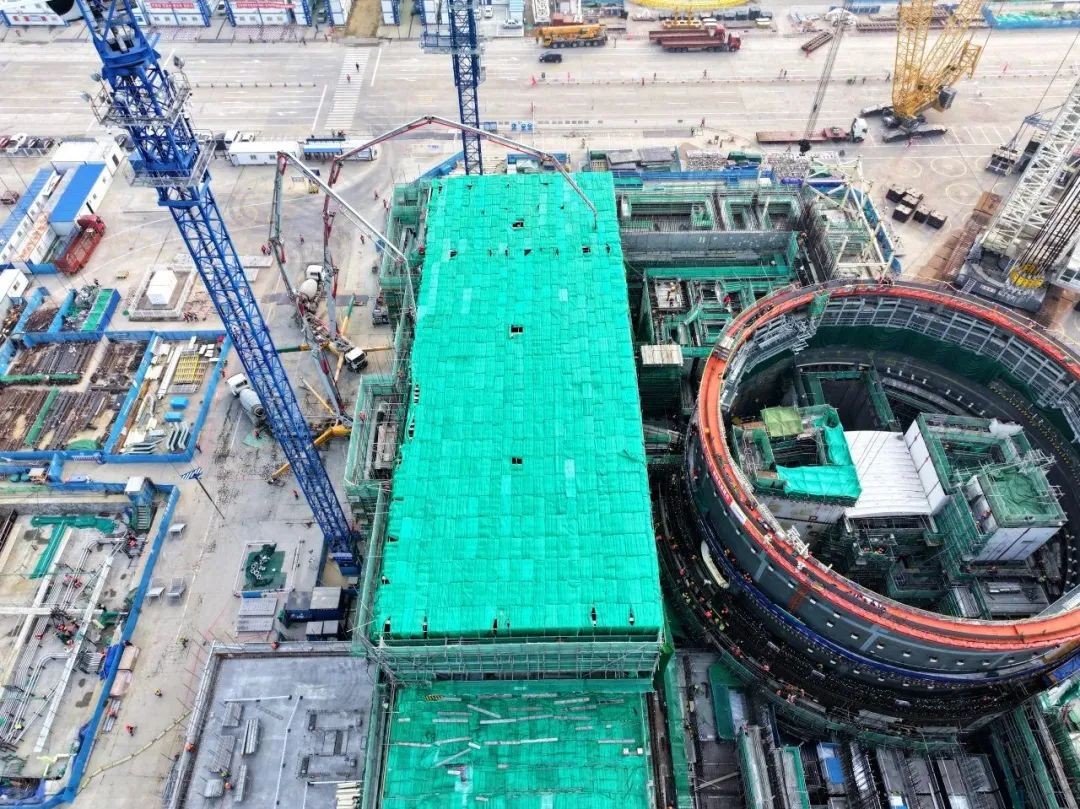

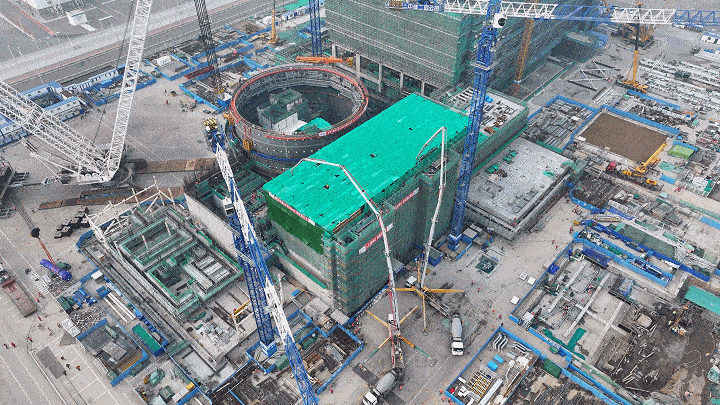

12月29日20时28分,海阳核电3号机组附属厂房2、3区屋面顺利浇筑完成,标志着3号机组附属厂房(以下简称“40厂房”)主体结构封顶。这是我国核电建设历史上首例附属厂房先于反应堆厂房封顶的项目,也是上海核工院立足技术引领,创新工作思路,提升现场施工工效的具体体现。


12月29日20时28分,海阳核电3号机组附属厂房2、3区屋面顺利浇筑完成,标志着3号机组附属厂房(以下简称“40厂房”)主体结构封顶。这是我国核电建设历史上首例附属厂房先于反应堆厂房封顶的项目,也是上海核工院立足技术引领,创新工作思路,提升现场施工工效的具体体现。

相较于其他核电工程,海阳核电二期工程40厂房采用“逆作法”施工,即40厂房边坡基础先于核岛FCD施工,直接回填到垫层标高,使得40厂房施工不受辅助厂房外墙施工进度制约,直接节约工期近6个月。除此之外,40厂房钢结构也创新性地采用模块化施工,将各层钢梁在车间预制拼装,并集成部分大宗物项后进行整体吊装安装,实现厂房钢结构批量化模块拼装安装,为40厂房提前封顶提供了工期保证。




为确保40厂房施工顺利推进,上海核工院联合现场各施工单位,成立专项工作组,全面梳理各项施工计划,坚持“安全第一质量第一”的工作理念,克服了40厂房和常规岛及第一跨交叉施工,钢结构和混凝土交叉施工,拼装场地规划紧张、超宽模块运输要求高、安装物项冲突、螺栓对准精度要求高等众多困难,确保了厂房顺利封顶。

40厂房的提前封顶为核岛土建向安装交付提供了基础,也为3号机组倒送电按期实现提供了有力保障。
