8月29日17时19分,海阳核电3号机组核岛最重结构模块CA20顺利吊装就位,标志着海阳核电二期工程开工后第一个关键里程碑节点顺利实现。

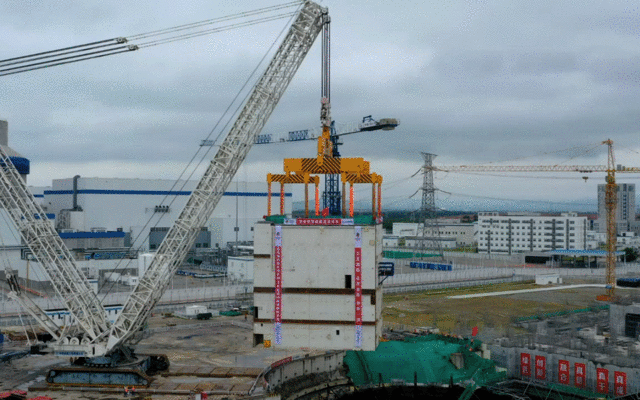

CA20模块外形尺寸长20.5米、宽14.2米、高20.7米,模块总重量约886吨,吊装总重量1101.6吨,具备乏燃料贮存、传输、热交换及废物收集等功能,是目前核岛模块中重量最大的模块。CA20模块于8月28日17时16分运至吊装场地,8月29日13时57分现场吊装总指挥下达起吊命令,3200吨大吊车开始起吊,经过起钩、回转、带载行走、落钩等动作,历时3小时22分,于8月29日17时19分顺利吊装就位,整个吊装过程平稳有序、安全质量受控。
作为世界先进的第三代压水堆核电机组,在建造中广泛采用模块化并行施工,依靠当今发达的科学技术,大量地引入了平行作业,优化了传统的施工理念,将土建、安装、调试等工序进行深度交叉,从而大大缩短工期,提高工程质量。
为顺利完成CA20模块吊装节点任务,山东核电有限公司及各参建单位多次组织专题会议,研究论证大件运输和吊装作业实施方案,建立专项组织机构,实行大型吊装HSE检查清单化管理,持续加强全过程安全管理,对吊装全过程进行安全旁站监督。国家核电(上海核工院)发挥总包统筹协调作用,成立了海阳3号机组CA20模块就位党员突击队和海阳项目CA/CV青年突击队,多举措、全方位承担起党建引领、青年担当的责任使命,突击队精准把握项目进展周期节点,立足依托项目施工管理经验反馈,优化3号核岛CA20吊装施工逻辑,为CA20模块后续自密实混凝土浇筑创造有利条件。
面对CA20模块整体外形尺寸大,就位与插筋干涉、承包商首次开展大型结构吊装经验不足等问题,山东核电有限公司、国家核电(上海核工院)、监理、承包商,建立CA20日会协调机制,组织开展“质量回头看”、风险识别分析、经验反馈落实等管理活动。在稳步推进CA20吊装准备工作的同时,精心组织、积极推动模块变更、设备引入等工作。实现了模块高质量、高完成度交付,有效减少了吊装后岛内工作量及交叉作业等风险,充分发挥模块化建设优势。
CA20模块的顺利吊装就位,为后续连续施工创造良好条件,为工程整体高质量模块化建设创造了有利条件,为后续各节点的完成奠定了坚实的基础,也为其他模块的顺利拼装组对与吊装就位积累了宝贵的经验。
