俄罗斯伏尔加顿斯克波列西耶机械制造厂已完成一套核电站专用设备的制造,并已发运至埃及在建的埃尔达巴核电站。该批设备为用于1号和2号机组的密封舱,属于核电站密封外壳的重要组成部分,其功能是在事故发生时防止放射性物质及电离辐射泄漏至外部环境。据悉,这批设备经陆路运至新罗西斯克港后,将通过海运送抵埃及亚历山大港。波列西耶工厂是俄罗斯原子能行业的重要设备供应商,长期为国内外核电项目提供产品,包括印度和土耳其的在建核电站。埃...
2026-01-28
TITAN-2启动埃及达巴核电站3号机组新核燃料储存库地基工程

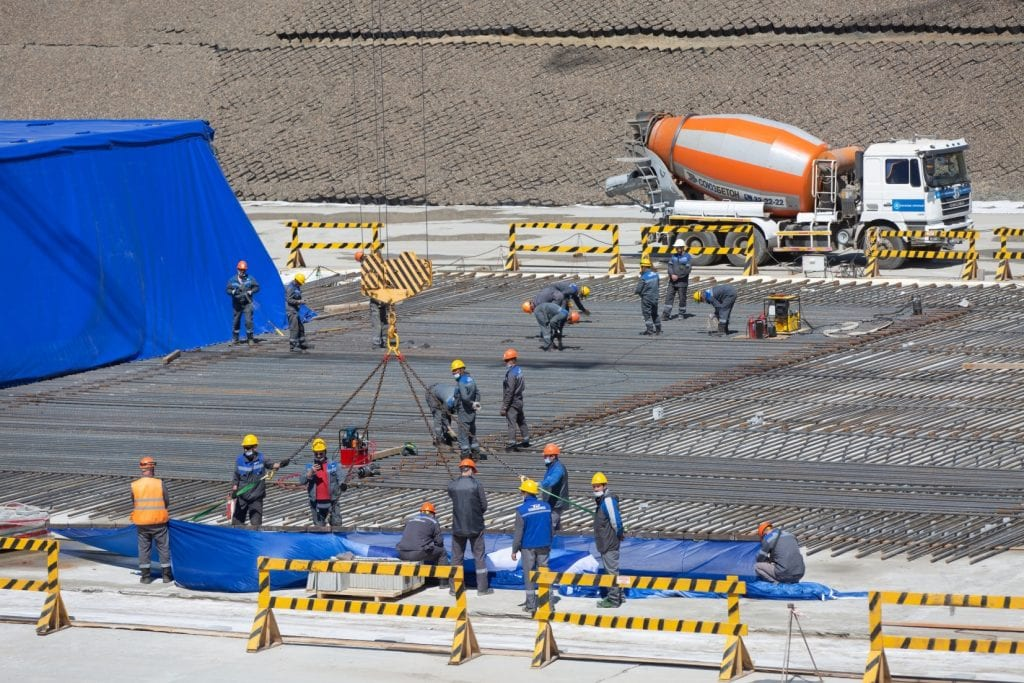

近日,JSC CONCERN TITAN-2已正式启动达巴核电站3号机组新核燃料储存大楼基础底板的加固施工。该建筑将消耗超过1200吨金属及约4176立方米混凝土,其作为核电站核燃料接收、暂存与装堆前准备的关键设施,是电站核基础设施的重要组成部分。TITAN-2开罗分公司主管弗拉基米尔·克列皮科夫斯基表示,此次开工标志着这一俄埃合作旗舰项目正稳步推进。目前,该公司专家已完成前期工作并开始安装钢筋笼。据核岛建设3号项目主管拉米尔·卡尼亚佐夫介绍...
2026-01-27
埃及达巴核电站关键设备陆续运抵,首台极地起重机桥已交付
埃及达巴核电站建设近日迎来两批重要设备:首台重达220吨的极地起重机桥已从俄罗斯新罗西斯克运抵亚历山大港,该设备由俄罗斯Tyazhmash工厂制造,将用于反应堆厂房安全壳下方,在核电站建设、燃料装载、设备维护及未来退役拆除等各阶段承担大型结构吊装任务。此前,一台总重超1500吨的蒸汽轮机装置组件也已运抵亚历山大港。该设备由法国电力公司子公司Arabelle Solutions制造,经清关后将转运至达巴核电站施工现场。该蒸汽轮机将利用高温高压蒸...
2026-01-22
埃及达巴(El Dabaa)核电厂开放核心建设工种招聘
埃及劳动部长穆罕默德·贾布兰(Mohamed Gaberan)于2026年1月11日(周日)宣布:即日起在首都开罗纳斯尔市劳动部总部启动达巴(Dabaa)核电站项目所需岗位申请者的测试工作,测试将持续五天至1月15日。本次招聘测试由劳动部与项目合作方之一——尼凯梅特(Nikemet)公司联合组织,旨在落实国家培训与就业挂钩政策,为国家级重大工程提供优质就业岗位。穆罕默德·贾布兰(Mohamed Gaberan)表示:本次开放的岗位均为杜巴核电站项目建设中的核心技术工种...
2026-01-12
俄罗斯国家原子能公司与埃及签署全面合作计划 共同推进埃及达巴核电站建设
俄罗斯国家原子能公司(Rosatom)与埃及电力能源部近日签署了一项全面合作计划,该计划由俄罗斯国家原子能公司总经理阿列克谢·利哈乔夫与埃及电力与可再生能源部长马哈茂德·伊斯马特共同签署,埃及总理穆斯塔法·马卜杜利也出席了签字仪式。这一合作计划为俄埃两国在原子能领域的合作奠定了坚实基础,开辟了新的合作篇章。合作计划旨在加强俄埃战略伙伴关系,推动经济合作,并扩大两国相关机构间的协作。计划特别注重经验交流、科技合作,以及...
2025-11-21

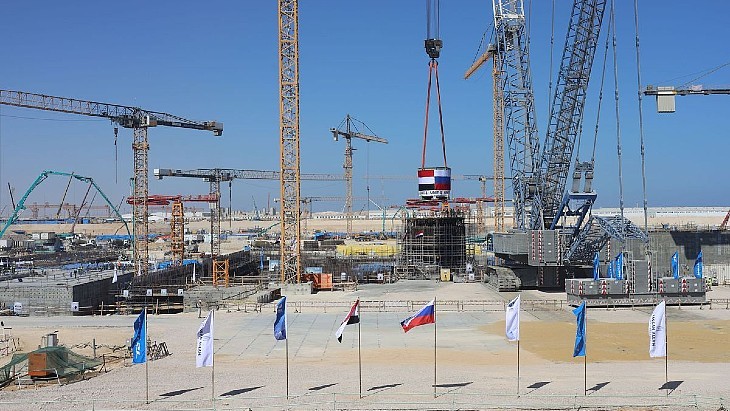

埃及达巴核电站一号机组核心反应堆压力容器安装就位
近日,俄罗斯总统普京与埃及总统塞西以远程方式参与相关活动。普京表示,达巴核电站一号机组反应堆压力容器安装到设计位置,这清晰表明在俄罗斯参与下,埃及首座核电站建设进展顺利,正进入技术设备关键阶段,未来可满足埃及经济需求。这台重达330吨的反应堆压力容器由俄罗斯国家原子能公司(Rosatom)伊若拉工厂制造,耗时41个月。其长约13米,直径约4.5米,初始寿命60年,可延长至80年。上个月,它经20天海运抵达现场。安装时,先从水平移至垂直位置,再用起...
2025-11-20

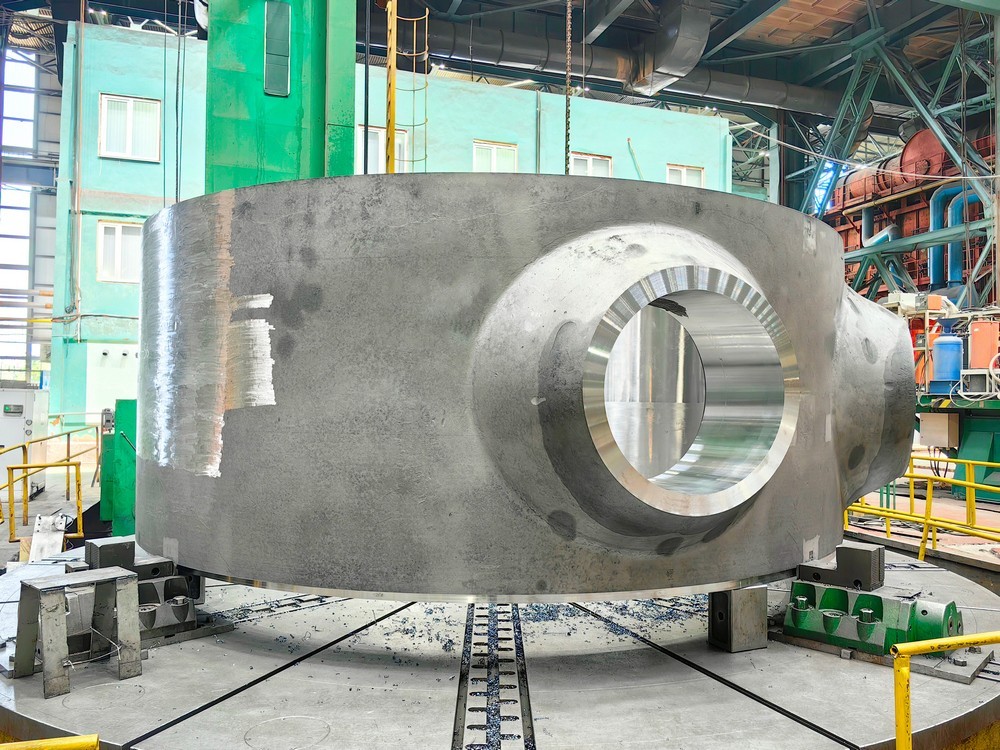

俄罗斯国家原子能公司为埃及埃尔达巴核电站制造交付核心设备
俄罗斯国家原子能公司机械工程部门(JSC ZiO-Podolsk)为埃及埃尔达巴核电站制造了一套鼓泡器,这是反应堆压力补偿系统中的重要储罐。该核电站由俄罗斯国家原子能公司承建,其工程部门担任总设计方和总承包商。目前,四套鼓泡器均已制造完成并运抵施工现场。与此同时,机械制造事业部的彼得罗扎沃茨克马什工厂(Petrozavodskmash)也传来好消息,首批用于埃尔达巴核电站新机组反应堆厂房的管道阀门已生产并交付。这批阀门包含16个高低压止回阀,对...
2025-11-18

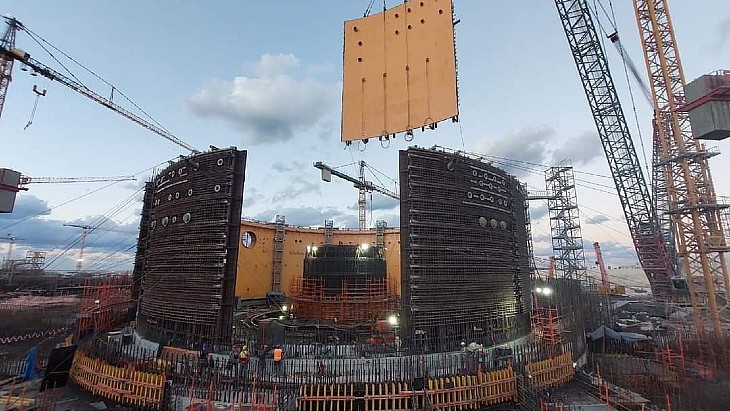

达巴核电站建设迎关键节点 核心内安全壳安装完成
埃及首座核电站——达巴核电站3号和4号机组建设迎来重要进展,这项工作由TITAN-2控股公司负责,该公司由PJSC SUS、JSC SEM和JSC MSU-90组成。TITAN-2建设控股公司借助自有生产设施,并与埃及伙伴携手,确保项目推进,且所有关键2025年目标均已达成。在建的两台发电机组成果显著。第三动力单元方面,基础底板混凝土浇筑完成,墙壁和天花板施工正积极推进,反应堆厂房内部安全壳(ICS)第一层安装完毕,反应堆竖井衬砌和上部基础板施工持续进行。3号机组...
2025-11-18

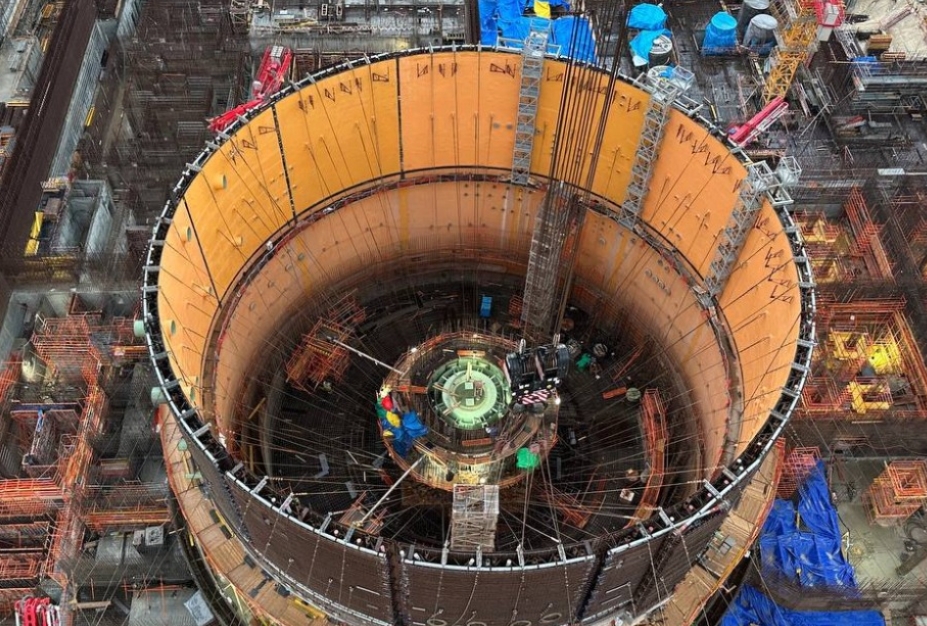

Rosatom完成埃尔达巴核电站1号机组内部安全壳第五层环段整体吊装
在埃尔达巴核电站1号机组内部安全壳施工中,第五层环段整体吊装工作顺利完成。该环段由十二个花瓣式模块组装成完整环形结构,专业团队以超前计划进度完成工艺流程。此次吊装标志着反应堆厂房非能动安全系统建设取得重要里程碑,第五层环段就位也意味着内部安全壳圆柱体部分全部完工,后续将进入穹顶吊装阶段,该部件包含裙边与穹顶两大组件。与此同时,3号机组建设也取得显著进展。专家团队已完成反应堆厂房底层基础板的混凝土浇筑工作。作为承...
2025-11-11
俄罗斯"特种原子能资源"公司向埃及埃尔达巴在建核电站交付50余台异步电动机
俄罗斯有限责任公司"特种原子能资源"圆满完成埃及首座核电站"埃尔达巴"项目的大型设备供应任务。此次发货的50余台异步电动机将用于该核电站关键系统的配套建设。本次交付的电动机符合3级安全标准——这是涉及反应堆安全停堆和冷却系统设备的最高安全等级。此外,该设备还具备QA2和QA3质量保证等级,这确保了其在整个生命周期内的可靠性、耐久性以及对严格要求的符合性。这些电动机将被集成到核电站1、2、3、4号机组的电动泵组中。此类...
2025-10-29

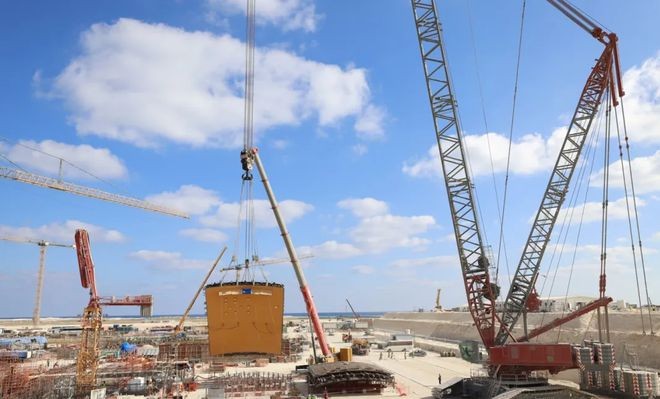

首台反应堆压力容器运抵埃及El Dabaa核电站工地
首台反应堆压力容器已顺利运抵埃及首座核电站达巴(El Dabaa)核电站的建设工地。这台重达330吨的反应堆容器,由俄罗斯原子能公司旗下的伊佐拉工厂耗时41个月精心制造而成。其长约13米,直径4.5米,设计初始使用寿命为60年,并可延长至80年。作为容纳反应堆堆芯的关键设备,该圆柱形钢制反应堆容器具备出色的密封性能,能够承受高压和高温,从而确保发电机组的安全与可靠运行。埃及核电站管理局主席谢里夫·赫尔米表示:1号机组的反应堆压力容器已抵达...
2025-10-25
Rosatom在埃及埃尔达巴核电站1号机组完成VVER-1200反应堆竖井支撑环组件安装
在阿拉伯埃及共和国埃尔达巴核电站1号机组(总设计师和总承包商为俄罗斯国家原子能集团公司工程部),反应堆竖井支撑环组件已吊装就位。该项目负责人、原子能建设出口股份有限公司副总裁阿列克谢·科诺年科表示:"目前我们已为今年核心生产任务——1号机组反应堆压力容器安装工作做好了充分准备。整个国际项目团队正以统一节奏协同工作,对建设现代化、可靠安全的核电站这一目标形成共识。祝贺同事们再次取得阶段性成果!"埃及核电站管理局...
2025-10-21
俄罗斯向土耳其阿库尤-4号和埃及达巴-1号核电站运送反应堆压力容器
从俄罗斯国家核能公司Rosatom了解到,该公司已经开始运送两台VVER-1200反应堆压力容器,一台用于土耳其阿库尤核电站4号机组,另一台用于埃及El-Dabaa核电站1号机组。据了解,现场Akkyu-4型反应堆推进器从伏尔加顿斯克原子能机械制造厂运出时,该公司一并举行了工业周年庆典。
2025-10-03
埃及电力部长:达巴核电项目对于确保电网的稳定性和连续性以至关重要
埃及电力和可再生能源部长马哈茂德·埃斯马特在莫斯科核峰会和世界核周期间会见了俄罗斯国家原子能公司 Rosatom 总经理阿列克谢·利哈乔夫和该公司第一副总经理兼 Atomstroyexport(实施达巴核电站项目的公司)董事长安德烈·彼得罗夫。埃及驻俄罗斯大使哈姆迪·沙班、核电站管理局主席谢里夫·赫尔米、核项目监督执行机构负责人艾哈迈德·法加尔以及埃俄双方项目官员出席了此次会议。会议重点讨论了项目进展、四台核电机组的最新情...
2025-09-28
埃及达巴核电站2号机组第三层内部安全壳安装完毕
据俄罗斯国家原子能公司官网公布消息,由俄罗斯国家原子能公司工程部担任总设计和总承包商的埃及埃尔达巴核电站2号机组,其内部安全壳(ICS)第三层环的最后一段已按设计位置安装完成。内部保护壳第三层的安装工作在两周内顺利结束,该层环直径达44米。安装过程中使用了一台起重能力为1350吨的起重机。原子能出口股份公司(Atomstroyexport JSC)副总裁兼埃尔达巴核电站建设项目负责人阿列克谢·科诺年科(Alexey Kononenko)表示:两周内,二号机...
2025-07-11
