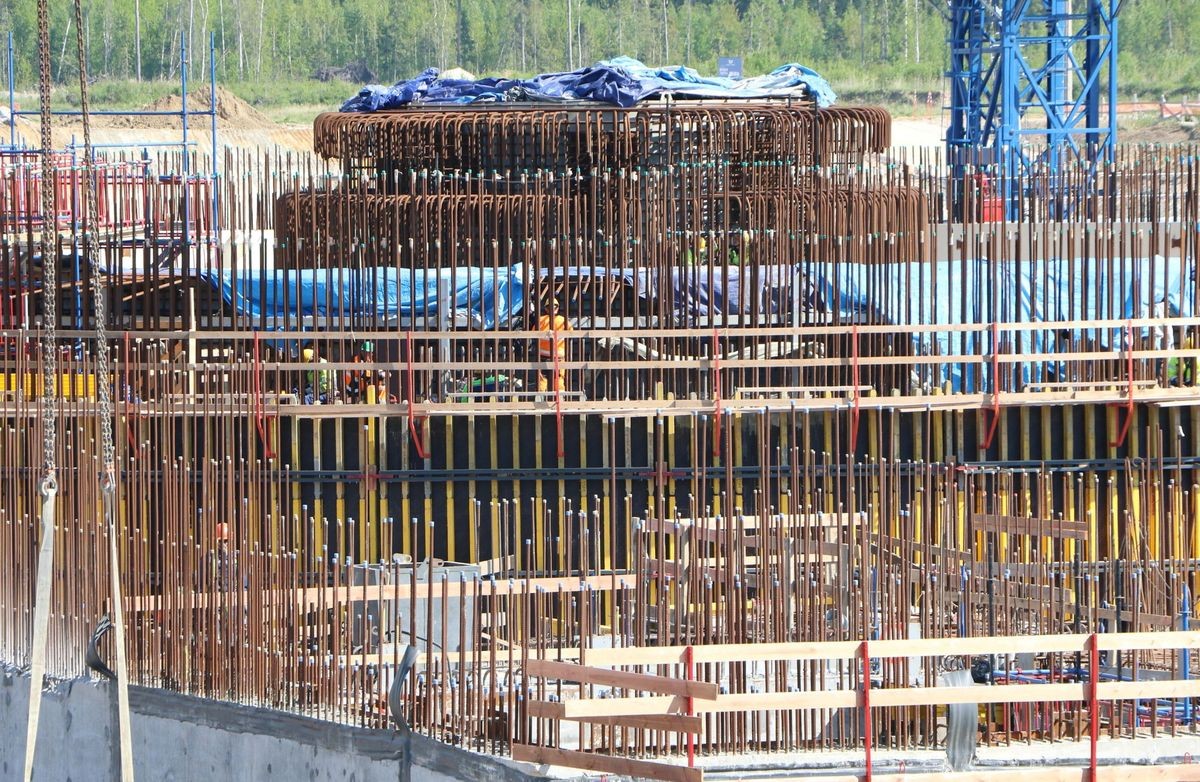

6月18日,列宁格勒核电站4号机组(VVER-1200反应堆)反应堆竖井混凝土浇筑工作启动。在接下来三个月内,施工人员将完成竖井前五层建设,总高度超过9米。竖井最终高度将超过34米,内部将容纳核反应堆及安全设备,并设有测量通道和传感器用于监测辐射水平、空气温度及结构状况。

列宁格勒核电站副主任叶夫根尼·米卢什金表示,竖井将分阶段建造并同步安装设备。堆芯捕集器外壳将于7月初运抵现场并完成安装,随后安装剩余组件及固定反应堆压力容器的设备,反应堆本体计划于2029年下半年开始安装。泰坦-2集团项目主任康斯坦丁·胡佳科夫介绍,竖井建设第一阶段需175吨钢筋和612立方米特制高强度混凝土,竖井壁厚度达1700至2200毫米,以确保结构强度、耐久性和抗辐射性能。
列宁格勒核电站位于列宁格勒州索斯诺维博尔,是俄罗斯最大的核电站之一,总装机容量4400兆瓦,目前运行两台VVER-1200机组。二期工程的3号和4号机组均采用VVER-1200反应堆,计划分别于2030年和2032年投入运行,将取代现有的RBMK-1000机组。每台VVER-1200机组年发电量超过85亿千瓦时,将为俄罗斯西北部地区提供清洁能源。泰坦-2控股公司为二期工程总承包商。
