太平岭核电项目3号机组核岛钢衬里模块四与EVR风管实现一体化吊装作业

2026-05-28 09:08    广东核电站  太平岭核电站  中广核集团  华龙一号

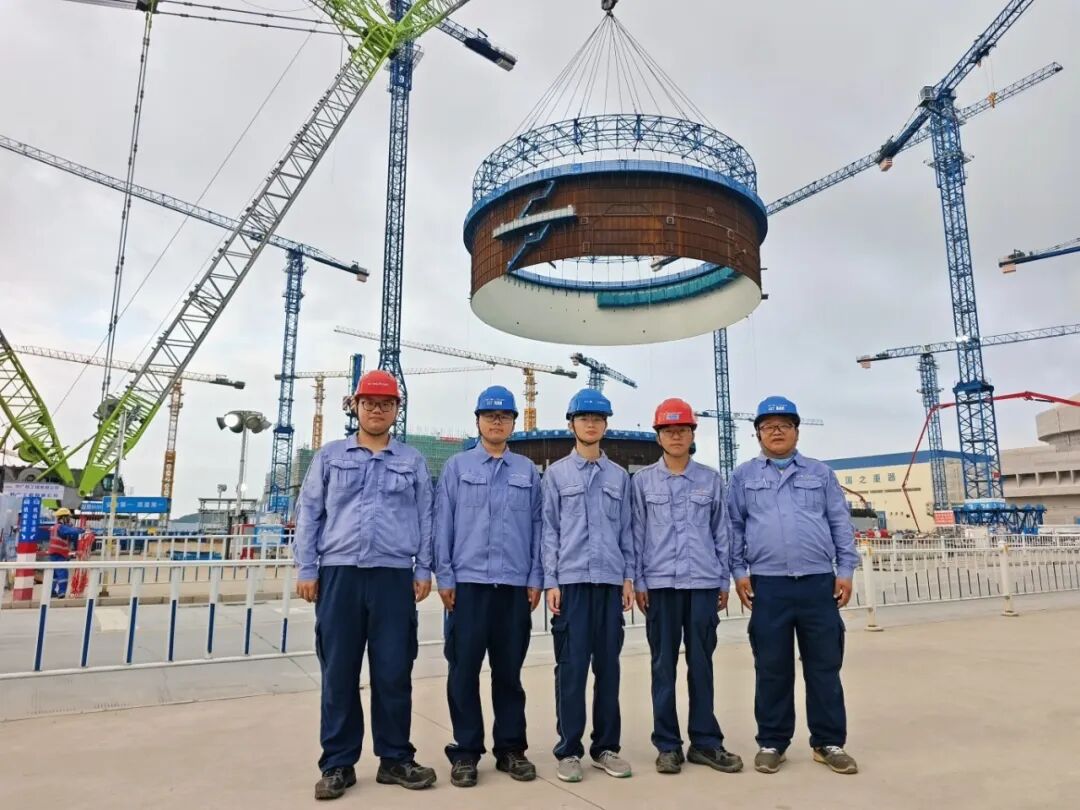

5月26日上午,广东太平岭核电项目3号机组核岛钢衬里模块四与安全壳冷却通风系统(EVR)风管实现一体化吊装作业。此次吊装自5时26分起,历经起钩、变幅、回转、带载行走、落钩等精准操作顺利就位,标志着中广核华龙一号堆型首次成功实施钢衬里模块与EVR风管组合吊装。钢衬里是核岛第三道安全屏障的重要组成部分,本次吊装的钢衬里模块四起吊重量达319.191吨,其中模块本体重量为166.153吨,EVR风管重31.711吨。作为3号机组开工建设以来的关键节点...


5月26日上午,广东太平岭核电项目3号机组核岛钢衬里模块四与安全壳冷却通风系统(EVR)风管实现一体化吊装作业。此次吊装自5时26分起,历经起钩、变幅、回转、带载行走、落钩等精准操作顺利就位,标志着中广核“华龙一号”堆型首次成功实施钢衬里模块与EVR风管组合吊装。

钢衬里是核岛第三道安全屏障的重要组成部分,本次吊装的钢衬里模块四起吊重量达319.191吨,其中模块本体重量为166.153吨,EVR风管重31.711吨。作为3号机组开工建设以来的关键节点之一,此次吊装不仅首次实现了“华龙一号”结构吊装与通风系统部分安装的同步进行,更通过“一钩多装”的创新方式,降低了后续内部结构施工中的防异物风险。

为确保吊装一次成功,惠州项目大团队统筹规划,土建与安装团队长达数月的紧密协作与全力付出,从道路交通协调、大型机械站位布置到吊装模拟,均进行了周密部署。土建团队主动配合安装需求,优先施工风管安装区域并及时移交,为安装作业创造前置条件;双方在架体搭设等工序上相互补位、深度协同,克服了连续高温作业与多轮暴雨天气对施工进度的影响。安装团队则提前介入EVR风管段,通过高频次的专题碰头会,见缝插针地协调场地与时间资源,在有限作业面内实现了土建收尾与风管安装的无缝衔接。

此次模块四与EVR风管一体化吊装的顺利完成,为后续核岛关键路径施工奠定了坚实基础,也为“华龙一号”项目批量化建设积累了宝贵经验。
