俄罗斯国家原子能公司Rosatom总经理阿列克谢·利哈乔夫表示,伊朗布什尔(Bushehr)核电站2号机组反应堆制造进度已超过60%,蒸汽发生器完成度约为50%。他称,Rosatom计划明年开始向项目现场发运关键设备。

利哈乔夫表示,布什尔项目仍是Rosatom的优先项目之一,相关企业正按计划继续为布什尔核电站制造设备。他还称,布什尔1号机组目前仍以100%功率运行。该机组是俄罗斯设计的VVER机组,容量为915兆瓦,于2011年并网。

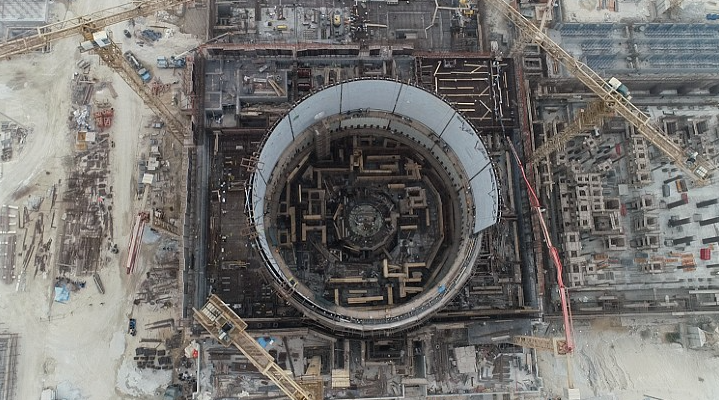

他介绍,目前已有约2200名伊朗承包商员工返回施工现场,主要工作集中在在建2号机组的钢筋绑扎和混凝土浇筑,伊朗工人人数仍在继续增加。Rosatom同时继续为3号机组设备开展金属毛坯铸造和锻造工作。
布什尔核电站是俄罗斯与伊朗核能合作的重要项目。1号机组于2011年接入电网,采用俄罗斯设计技术。后续两台VVER-1000机组正在建设,其中2号机组于2019年浇筑第一罐混凝土,2024年完成堆芯捕集器安装,2026年1月安装了内安全壳第三层结构。
在2024年9月国际原子能机构大会期间,伊朗方面曾表示,布什尔2号机组当时的目标运行时间为2029年。Rosatom称,3号机组也处于建设状态。2025年9月,Rosatom与伊朗原子能组织还签署了在伊朗建设小型模块化反应堆合作谅解备忘录。
伊朗方面提出,到2041年实现20吉瓦核电装机目标。在当前地区形势背景下,Rosatom继续推进布什尔2号和3号机组相关制造与现场工作,显示俄伊核能合作仍在维持,但俄方专家全面返回仍取决于安全风险评估。
