印度原子能监管委员会批准库丹库拉姆(Kudankulam)5、6号机组主设备安装

2026-05-06 09:30    印度核电  库丹库拉姆核电站

印度原子能监管委员会(AERB)于2026年5月1日向印度核电公司(NPCIL)颁发了库丹库拉姆(Kudankulam)核电站5号和6号机组的主设备安装许可。该许可是在对机组设计完成多层安全审评,并评估了自2021年4月第一罐混凝土浇筑许可以来的土建工程进展后颁发的。库丹库拉姆核电站位于印度南端,目前已建成两台俄罗斯VVER-1000压水堆机组,分别于2014年和2017年投入商业运行。现场目前正在建设四台机组,分两期进行:3号和4号机组于2017年开工,5号和6号机组...


印度原子能监管委员会(AERB)于2026年5月1日向印度核电公司(NPCIL)颁发了库丹库拉姆(Kudankulam)核电站5号和6号机组的主设备安装许可。

该许可是在对机组设计完成多层安全审评,并评估了自2021年4月“第一罐混凝土浇筑”许可以来的土建工程进展后颁发的。

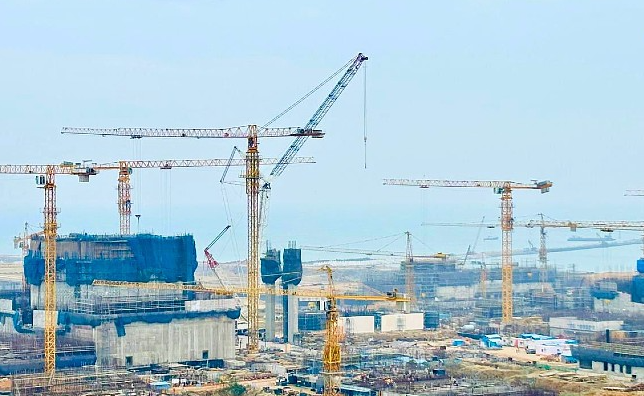

库丹库拉姆核电站位于印度南端,目前已建成两台俄罗斯VVER-1000压水堆机组,分别于2014年和2017年投入商业运行。现场目前正在建设四台机组,分两期进行:3号和4号机组于2017年开工,5号和6号机组于2021年开工。此外,作为第四期工程,拟议中的7号和8号机组将采用更大容量的AES-2006设计(VVER-1200反应堆)。

2024年签署的燃料供应合同涵盖了3号和4号机组全寿期的燃料需求,首批核燃料已于去年12月运抵现场,为该机组后续的启动和运行提供了保障。此次5号和6号机组获得主设备安装许可,标志着项目土建工作已达到预期进度,即将转入设备安装阶段。
