近日,斯摩棱斯克(Smolensk)核电站(俄罗斯国家原子能公司电力部门)2号机组在完成计划大修后已恢复满负荷运行。

该机组维修工作于2月12日启动,依据俄罗斯国家原子能公司批准的年度维护计划进行,并提前10天完成,符合安全和质量要求。

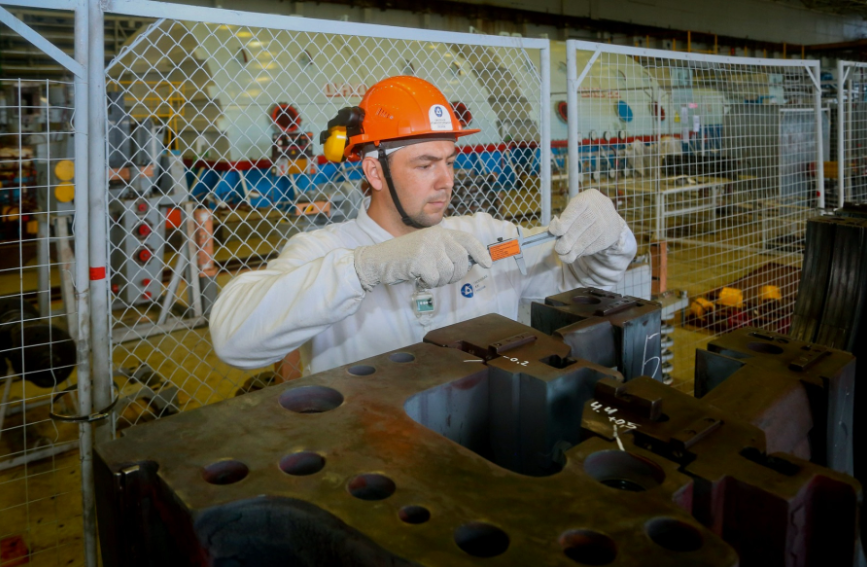

本次大修中,斯摩棱斯克核电站2号机组首次完成了反应堆堆芯的大规模寿命管理(LPM),恢复了156个工艺通道单元的使用寿命,并更换了25个控制和保护系统通道,相关工作借助2023-2025年1号机组维修经验及成熟技术转化为优化流程。此外,还完成了给水阀电动驱动装置更换、应急反应堆冷却系统阀门更换、多路强制循环回路DU800阀门大修,以及汽轮机车间3号、4号汽轮发电机相关部件维修和真空蒸发系统升级等工作。
此次2号机组大修共有超过850名维修人员参与,包括斯摩棱斯克核电站员工、承包商JSC Atomenergoremont员工及专业开发核工业非标准问题设备的Prolog LLC专家。值得注意的是,俄罗斯联邦技术监督局已于2025年颁发许可证,将2号机组使用寿命延长五年,结合政府计划到2045年将核电在国家能源结构中占比提至25%的新政,所有现代化改造工程将使该机组安全运行期限延长至2035年。
