俄罗斯库尔斯克(Kursk)核电站启动3号机组大修

2026-03-07 15:03    俄罗斯核电  库尔斯克核电站

2026年3月8日,俄罗斯库尔斯克(Kursk)核电站3号机组(RBMK-1000型)正式启动为期约160天的定期预防性维护(SPM),该机组是库尔斯克(Kursk)核电站2026年首个启动计划性大修的机组。本次大修重点任务包括对反应堆、汽轮机、电气及其他车间的设备执行总计约12500项技术操作,工程预计投入超过2000名专业人员,以全面保障后续运行周期的安全与稳定。在反应堆舱内,重点对多路强制循环回路(MFCC)、应急反应堆冷却系统(ERCS)和吹扫冷却系统(PCS)的设备...


2026年3月8日,俄罗斯库尔斯克(Kursk)核电站3号机组(RBMK-1000型)正式启动为期约160天的定期预防性维护(SPM),该机组是库尔斯克(Kursk)核电站2026年首个启动计划性大修的机组。

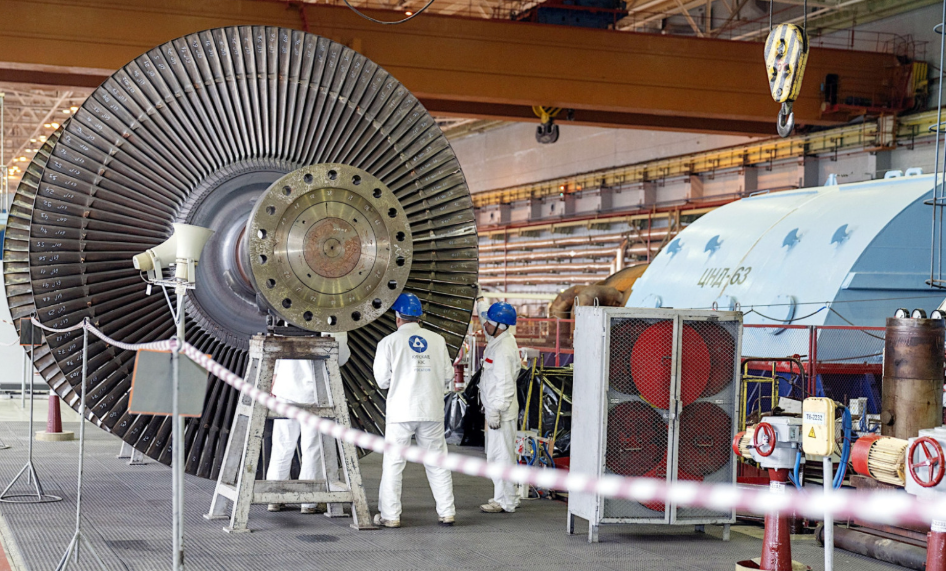

本次大修重点任务包括对反应堆、汽轮机、电气及其他车间的设备执行总计约12500项技术操作,工程预计投入超过2000名专业人员,以全面保障后续运行周期的安全与稳定。在反应堆舱内,重点对多路强制循环回路(MFCC)、应急反应堆冷却系统(ERCS)和吹扫冷却系统(PCS)的设备进行维修;在汽轮机部门,将对5号和6号汽轮机及发电机以及其他设备进行维修。主要维修的电气设备包括变压器、电缆、开关设备及其他部件。改造的核心工作之一是针对反应堆石墨堆芯开展现代化改造,包括监测与更换工艺通道、优化控制与保护系统等,以确保持续运行参数符合安全标准。

库尔斯克(Kursk)核电站维修副总工程师谢尔盖·齐斯金(Сергей Зыскин)表示,本次维护将严格遵循安全与质量标准,并广泛应用俄罗斯国家原子能公司的生产系统(PSR)工具。根据以往的经验,开展生产分析、使用高效的生产工具、精确规划、合理部署人员、使用机器人清洗5号和6号汽轮发电机低压冷凝器的换热管以及其他措施,将有助于缩短工期。
