漳州核电作为全球最大的“华龙一号”核电基地,肩负着提升机组经济性与市场竞争力、推动“华龙一号”批量化建设的重要使命。在全球核能领域的激烈竞争与深刻变革中,在多机组同时建设的复杂背景下,需要构建一支具备高度组织互信、强烈团队共识的卓越团队,通过精心构建顺畅的生产关系、系统高效的管理体系和创新创效的技术工具,在六大控制的复杂关系中寻求最优解。为推动漳州核电项目在“十四五”规划收官之年完成一期工程全面建成投产、营造二期工程建设“十五五”规划高质量开局,面对内外部挑战,项目大团队发挥历史主动精神,强化项目“六大控制七个零”顶层设计,成立“五大战区”体系化运作,聚焦“三大协同”,落实“三个导向”,以“一台更比一台好”为目标,用国际视野打造“华龙一号”核电建设基地,坚持中国特色高效协同项目推进,共同推动实现批量化建设卓越目标,擦亮“华龙一号”国家名片。
主要做法

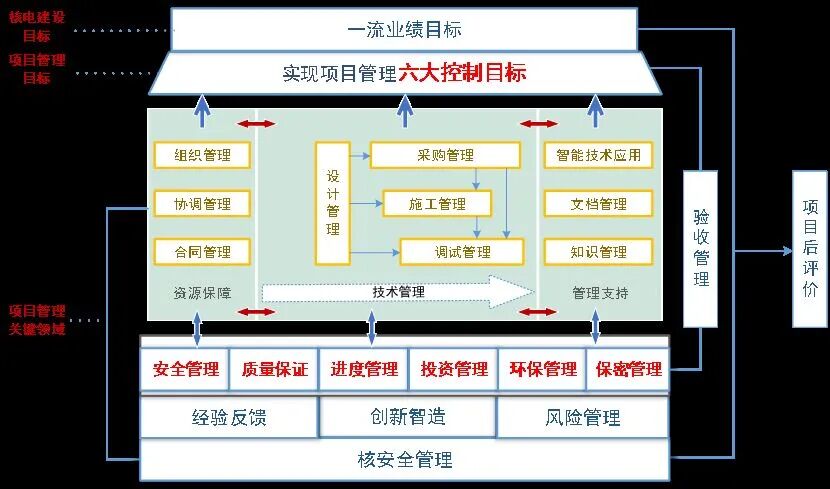

1.立足项目全过程管理,打造“670”卓越业绩目标体系
漳州核电积极落实中核集团关于“华龙一号”批量化建设的高标准要求,全面推行“670”标杆模式,提出打造“华龙一号”灯塔工程的卓越目标,立足项目全过程管理,定位宏观战略目标管控、聚焦中观管理体系贯通、确保微观问题解决,整体策划实施设计建造一体化管控,平衡资源加载,提倡向管理要效益,推进项目管理体系高效运作。

项目“670”管理体系策划
漳州核电1号机组建设总工期62.5个月,创全球“华龙一号”建设最优工期。项目以打造中核集团业主负责制下总承包管理模式范本为目标,坚定不移贯彻中核集团发展战略,以精细管理和敏捷响应为方向,建立、优化工程建设卓越绩效指标体系,编制发布145个卓越指标,设立量化、清晰的管控要求强化工程建设核心竞争力,驱动实现核电工程建设卓越绩效目标。2025年,二期工程连续12个月保持满分100分的卓越纪录,高质量完成年度任务目标,工程建设绩效指标较2024年大幅改观。
2.聚焦“三大协同”,理顺项目生产关系,凝聚相关方合力
漳州核电项目建立“团队—领域—项目”全覆盖项目协同机制,推动工作层、管理层、领导层一体化运作,确保项目目标一致,指令一致、行动一致。项目在具体工作团队层面,以现场需求为第一要素,秉持“问题解决在一线”的务实作风,管理人员时刻盯在一线,发现问题在一线,解决问题在一线,推动各项问题快速高效解决。
在领域协同层面,每周组织设计、采购、工程领域碰头会和双日碰头会,建立并维护中长期事项清单,组织TOP10机制运作,创建进度点赞机制和协同表彰机制,以满足项目需求为目标,以“管理补强”为方向,打破内外部领域管理壁垒、分工界限,共同推动决策指令快速穿透落地。
在项目协同层面,严格落实中核集团、中国核能电力股份有限公司要求,理顺工程建设领域生产关系,致力于解决过程管理效率低下、矛盾突出、利益分配不均的堵点塞点问题。项目以包容互信为基础,协同各参建单位以充分发挥各参建单位特长为核心,积极发挥业主“主人翁、主心骨、主力军”的“三主”作用,建立和谐共赢的环境氛围,系统性策划中长期事项安排,确保政令统一。项目团队对外充分展现漳州核电工程建设成果,共同讲好漳州故事。

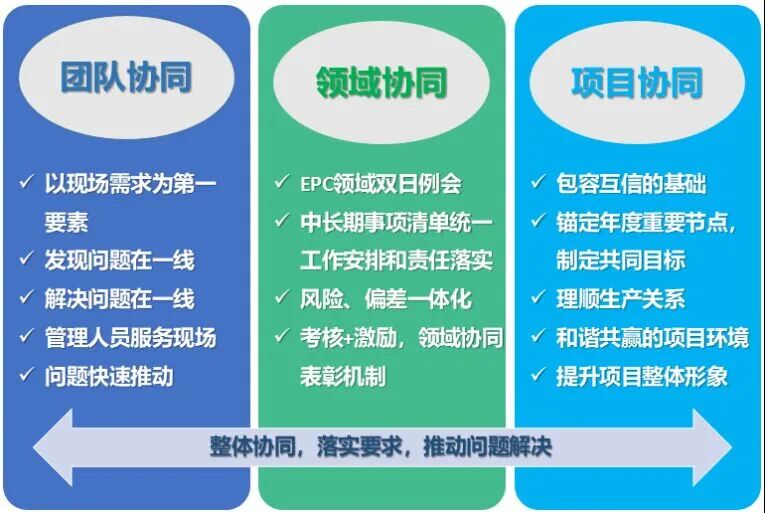

项目“三大协同”管理
3.落实“三个导向”,穿透式协调管控,高质量实现建设目标
项目聚焦目标导向统一思想步调,贯彻问题意识主动协调压实责任,强调结果导向聚焦卓越目标达成。在工作方法上实施管理穿透,在保证工作流程合法合规的基础上,压缩管理层次、减少中间环节,让问题的提出方与问题的处理方“面对面”解决问题,消除公司与公司之间、部门与部门之间的障碍,建立协同机制,强化执行,提高管理的主动性,打造“无边界组织”,提升组织绩效。

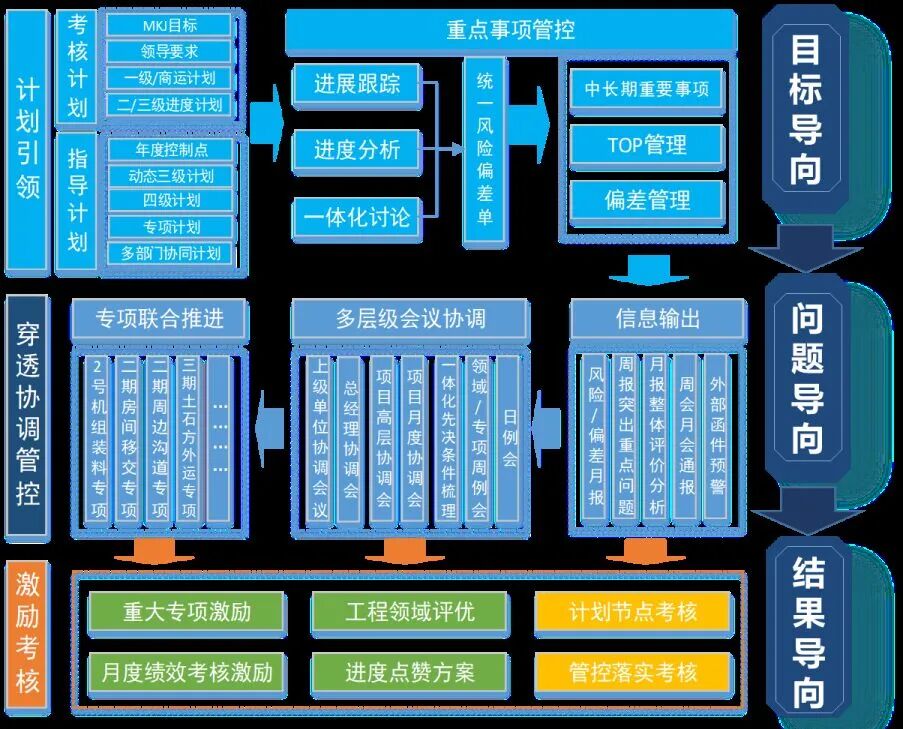

以目标、问题、结果为导向的计划穿透管理流程
聚焦目标导向,依托一体化进度管控组,统一项目各方目标,以里程碑节点为重点目标驱动制定符合项目实际的“点—线—面”计划,统一项目三级、年度、专项计划目标。聚焦问题导向,按照“策划制定计划—偏差风险识别—问题协调解决”方式开展工作,建立清单式问题处理机制,将每月三级进度计划全盘扫描和每周土建偏差分析相结合,提炼中长期关注项,推动设计和采购问题解决。聚焦结果导向,通过运作内外部激励机制和考核扣罚机制,推动漳州核电工程建设目标高质量实现。
4.开展技术创新,以新质生产力提升本质安全水平和施工效率
漳州核电一期工程作为华龙批量化建设始发地,大力推进先进建造技术应用,持续推进模块化和智能化建造,首创优化不锈钢水池、主设备、环吊等物项拼装安装,将90%以上安装工作前置至标准化车间及拼装场地提前开展,降低了传统工艺下高空作业、交叉作业、密闭空间作业的安全风险,改善了作业环境、减少人因失误,进而提高了质量目标实现的保障率,一次验收合格率稳步提升。漳州核电二期在一期良好实践基础上,从工程建设经验反馈、技术创新和绿色施工三方面进行持续提升。
在经验反馈方面,梳理出安装典型技术问题,从组织、管理、协调等方面采取有效应对措施避免问题发生,规避技术风险。在技术创新方面,从加大混凝土模块化比例、三维数字化提升、以弯管代弯头、小型支架模块化等方面进行技术创新优化。在绿色施工方面,采取减少厂房内打磨/焊接量、增加中央空调及通排风系统、增加净化及除尘系统等优化措施,策划通风系统管道永临结合、送冷风提前实现,为现场施工创造良好环境,助力安全文明施工形象提升,提高施工效率。项目发挥批量化建设优势,持续开展创新创效,以新质生产力提升本质安全水平和施工效率。
5.全盘统筹、实施“战区化”管理,系统性提升管控效能
项目业主、总包、监理及施工单位共同联合,结合项目建设不同阶段核心特征及重大节点任务,以关键路径为核心主线,对二期工程机组各区域实行“战区化”管理,统一施工策划、资源调配及接口协调,统筹建立项目高效指挥体系。

项目战区化管理“一二三”协调机制
项目以一体化进度管控为基础,结合一体化偏差预警机制,不断优化“战区化”运作体系,发挥项目纽带功能。项目统筹策划制定各战区推进关键任务目标,平衡全局进度安排,组织各战区根据年度重点工作控制点制定战区计划安排,秉持“杜绝拖延、防止低位决策”理念,在计划层面统一战区工作指引,推动主线工程计划偏差、中长期事项计划安排落地,缩短软性工作时间、减少后续工作压力,做到未雨绸缪、动态管理,确保问题及时暴露和高效决策。在问题层面每周梳理重要偏差,推动“一二三”决策机制有效运转,结合现场早、晚例会制度,公司领导以身作则、扎根一线,协调保障施工资源投入,系统性提升管控效能。
6.持续优化提升,以国际视野打造全球最大“华龙一号”基地
项目首次在中核集团内部试点应用一体化经验反馈平台,构建一套包括业主、监理、总包和主要参建单位在内的核电工程建设经验反馈体系,实现经验反馈一体化运作。项目管理团队先后赴三澳、陆丰、石岛湾、廉江等同行电厂开展工程建设调研,定期开展同期开工电厂对比分析,进行工程项目管理、房间移交、系统移交、安装准备等工作关键环节研究,优化漳州核电后续机组安排,除必要的冷试后施工作业外,提前策划孔洞封堵、冷保等工作,减轻后续冷、热试专项突击攻坚的压力。策划漳州核电3号机组冷试前完成安装点数累计88%,对比1号机组同期完成率提高16%。截至2025年11月,漳州核电3号机组核岛安装点值完成率(累计4.55%)以及房间移交率(累计17.3%)对比1号机组同期提前2~3个月,安装所需图纸、材料、房间等上游条件总体改善明显。
漳州核电一期工程克服了三年疫情导致的设备供货滞后、资源投入不足、项目管理环境复杂等困难,实现了建设全过程安全零伤亡、质量零事故、启动阶段零非停的优秀业绩,“六大控制”全面受控,核安全要求得到有效落实,实现了同类堆型建设最优业绩。获得监管单位和上级单位赞扬,获得中国核电协同攻坚奖表彰。
漳州核电一期工程的顺利建成投产,积累了丰富的工程建设和管理经验,培养了大量优秀的工程建设人才。二期工程将持续发挥批量化建设优势,不断优化工程建设卓越绩效指标体系,建立精细化、可视化、标杆化目标,精准驱动提升管理弱项。持续开展工艺、技术管理创新,以新质生产力提升本质安全水平和施工效率,结合一体化、“战区化”、中长期事项管理,系统性提升项目管控效能,推进二期工程高质量、安全建设,努力实现“华龙一号”“一台更比一台好”目标要求。
