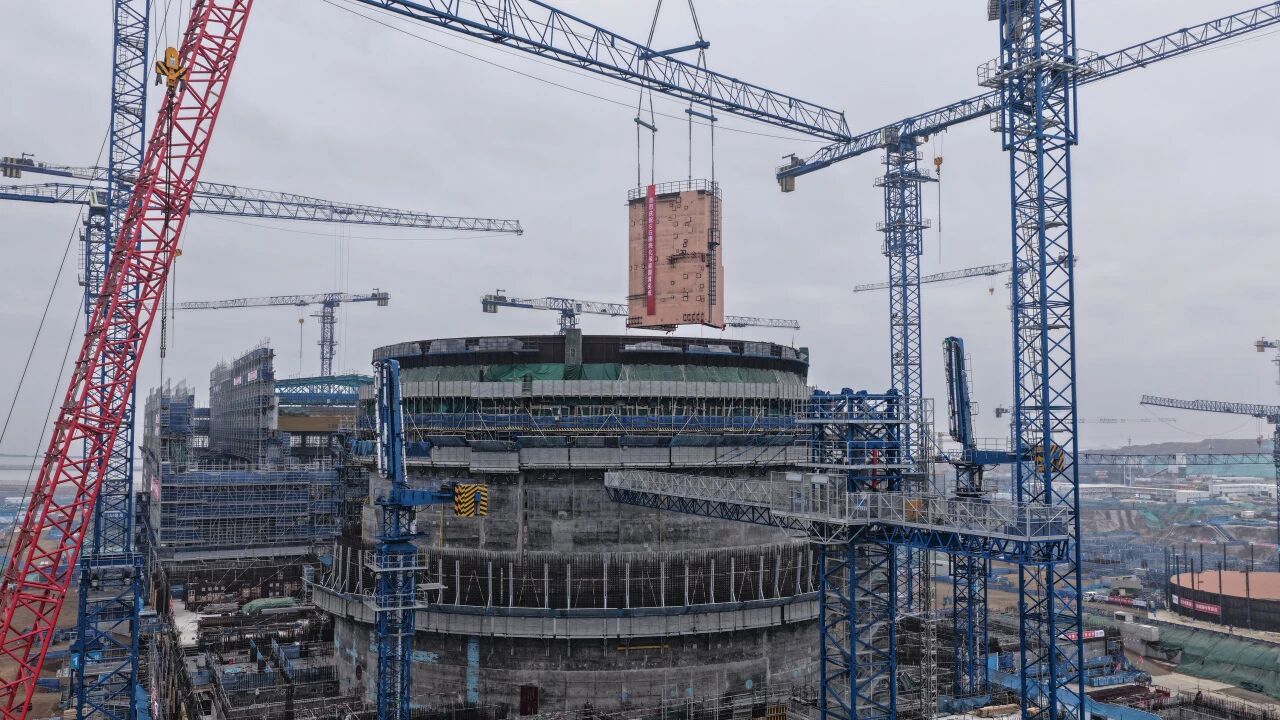

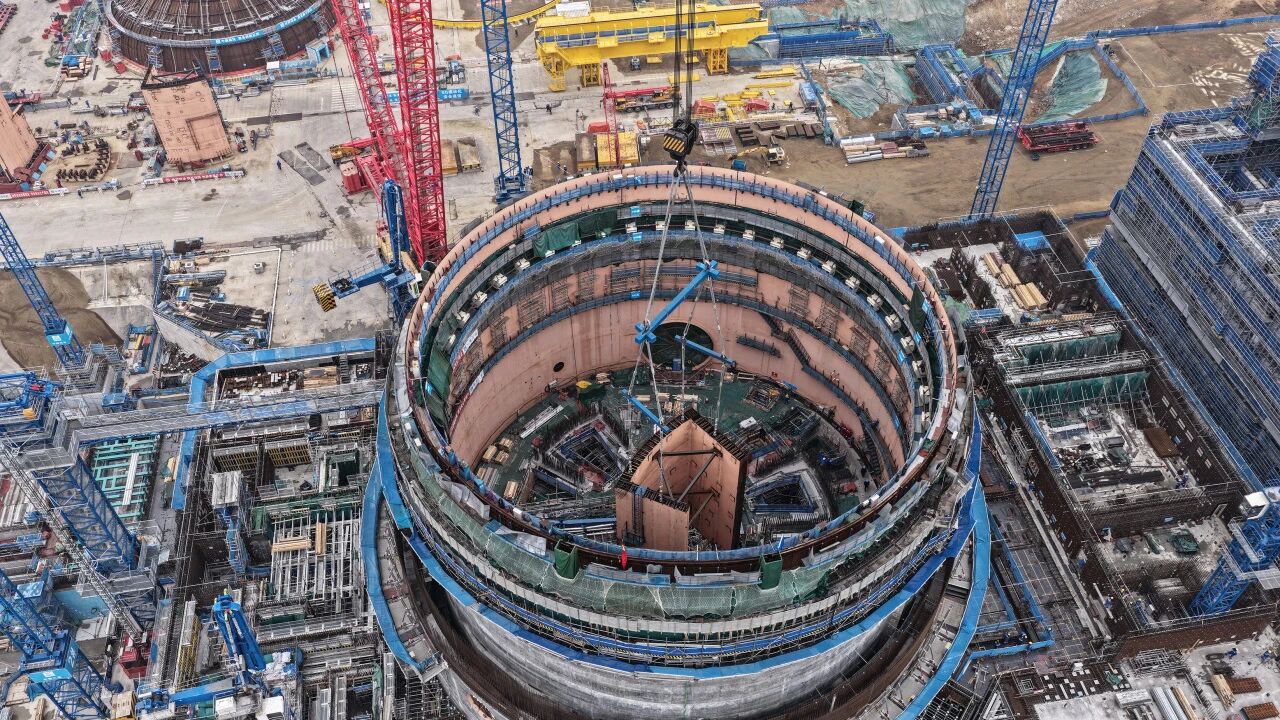

新春伊始,华能石岛湾核电扩建一期工程迎来关键里程碑——1号核岛首个SG模块于2月26日上午7:36起吊,历经提升、回转、变幅、吊装行走等一系列作业,于上午10:00精准吊装就位。

本次吊装的SG模块是反应堆厂房蒸汽发生器隔间,起吊重量约197吨,采用“厂外分块预制+现场拼装+整体吊装”模式,相较于传统钢筋混凝土作业方式,该模式可有效减少钢筋绑扎、支模等现场作业环节,改善施工环境,优化人力配置,避免多专业交叉施工,降低安全质量管理风险。

为确保吊装作业万无一失,扩建一期工程团队充分总结前序项目模块吊装经验,系统梳理现场施工组织、物料调度、工序协调等关键环节,明确31条吊装活动验证事项,提前做好人员资质检查、起重机与吊索具检查、施工环境检查等准备工作,保障模块吊装一次成功。
