中国核电最新项目进展速览

2026-02-15 14:36    中核集团  中国核电公司

01 三门核电3号机组冷试成功2月10日,三门核电3号机组一回路水压试验(冷试)圆满完成,为后续机组热试、装料启动等下一步工作奠定了坚实基础。02 辽宁徐大堡核电1号机组核岛钢制安全壳顶封头吊装就位2月10日,辽宁徐大堡核电1号机组核岛钢制安全壳顶封头吊装就位,标志着该机组建设从土建施工全面转入安装阶段。03 福清核电504大修开始2月7日,我国自主三代核电技术华龙一号全球首堆——福清核电5号机组第四次换料大修开始。04 田湾核电8号机...


01 三门核电3号机组冷试成功

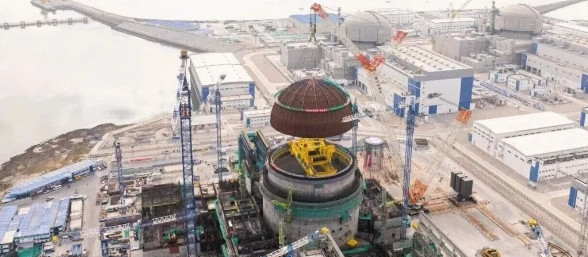

2月10日,三门核电3号机组一回路水压试验(冷试)圆满完成,为后续机组热试、装料启动等下一步工作奠定了坚实基础。

02 辽宁徐大堡核电1号机组核岛钢制安全壳顶封头吊装就位

2月10日,辽宁徐大堡核电1号机组核岛钢制安全壳顶封头吊装就位,标志着该机组建设从土建施工全面转入安装阶段。

03 福清核电504大修开始

2月7日,我国自主三代核电技术“华龙一号”全球首堆——福清核电5号机组第四次换料大修开始。

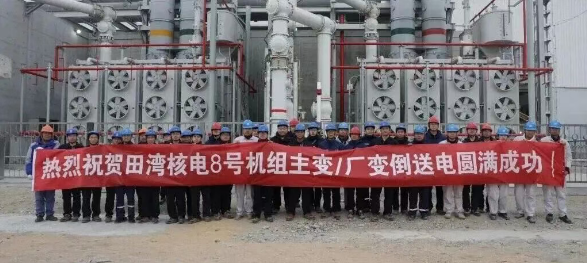

04 田湾核电8号机组主/厂变倒送电安全完成

2月5日至6日,田湾核电8号机组主/厂变倒送电安全高效完成,为8号机组冷态功能试验提供了稳定可靠的电源保障。

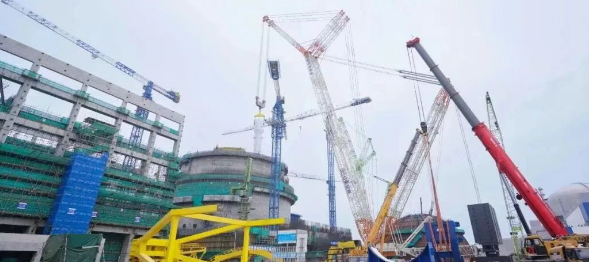

05 漳州核电4号机组核岛安装正式启动

2月6日,漳州核电4号核岛系统设备安装工作正式启动,标志着4号机组正式迈入核岛系统设备安装阶段。

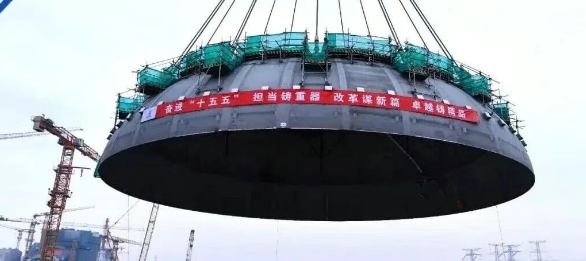

06 漳州核电3号机组内穹顶吊装完成

2月4日,漳州核电3号机组内穹顶吊装就位。该机组是我国“十五五”期间首台完成内穹顶吊装的核电机组,标志着其已从土建施工全面转入设备安装阶段,为后续安装调试及并网发电奠定了坚实基础。

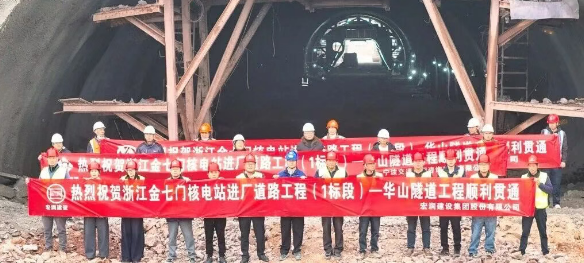

07 金七门核电进厂道路工程双隧道全线贯通

2月,金七门核电进厂道路工程(1标段)华山隧道顺利贯通。该隧道全长270米,此次贯通为核电设备运输与人员通勤提供了稳定通道。

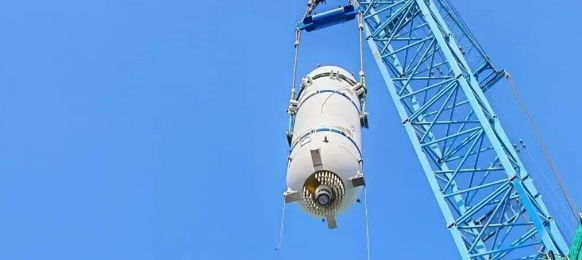

08 徐大堡核电厂1号机组稳压器吊装就位

1月28日,徐大堡核电厂1号机组稳压器吊装就位,为后续核岛反应堆厂房封顶创造有利条件。

09 漳州核电3号机组蒸汽发生器全部吊装就位

1月26日,漳州核电3号机组第三台蒸汽发生器吊装就位,至此,漳州核电3号机组三台蒸汽发生器全部吊装完成,为后续穹顶吊装及主管道焊接奠定了坚实基础。

10 福清核电406大修开始

1月14日,福清核电406大修开始。福清核电406大修为C类大修,计划项目5397项,主要工作包括三台蒸发器二次侧冲洗及视频检查、发电机抽转子检修、发电机密封瓦解体检查、PMC电控系统国产化等重要工作。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
