大修期间有难题?工程阶段寻正解。华龙一号因配电盘数量较多,配电盘检修工期就成了每台华龙一号机组大修期间的痛点和难点。苍南核电主动探索模式创新,联合中广核运营在机组工程阶段创新模式开展前置检修,用大修生产联动+周期优化+资源前置为新机组大修创优提供了苍南方案。党建领航聚力破局攻坚相较于传统核电机组,三澳核电华龙一号1号机组的电气配电盘数量大幅增加,单列就超过30块盘。首轮大修(CN101)不仅面临设备新、团队新、程序新的...


“大修期间有难题?工程阶段寻正解。”“华龙一号”因配电盘数量较多,配电盘检修工期就成了每台华龙一号机组大修期间的痛点和难点。苍南核电主动探索模式创新,联合中广核运营在机组工程阶段创新模式开展前置检修,用“大修生产联动+周期优化+资源前置”为新机组大修创优提供了“苍南方案”。

党建领航

聚力破局攻坚

相较于传统核电机组,三澳核电“华龙一号”1号机组的电气配电盘数量大幅增加,单列就超过30块盘。首轮大修(CN101)不仅面临设备新、团队新、程序新的挑战,更要应对人力与资源的双重短缺。若按常规方式推进,配电盘检修极易成为制约大修关键路径的“瓶颈”。

CN101大修配电盘检修党员攻坚队授旗仪式

面对困局,苍南核电坚持“围绕大修看商运,围绕商运看装料,围绕装料看热试”的生产前移理念,联合中广核运营配电盘检修团队,以党建为引领,迅速组建CN101大修配电盘检修党员攻坚队。这支以青年骨干为核心的队伍,主动承接了这场“摸着石头过河”的硬仗。在1号机启动指挥部与大修指挥部的强力支持下,攻坚队充分发挥党支部战斗堡垒作用,打破常规,创新提出“日常检修工作组+大修质量管理人员”的大修前置模式,即利用工程阶段的窗口期,将原本属于大修期间的工作前移至工程阶段实施。

“这是新机组首次规模化大修前置,关乎大修主线,容不得半点差错。”攻坚队成员们虽倍感压力,但更坚定了必胜的决心。从备件梳理、工具准备到技术交底,从风险差异化分析到每日工序管控,他们深入践行“严慎细实”的工作作风,为前置检修筑牢了安全与质量的双重防线。

前置攻坚

啃下硬骨头

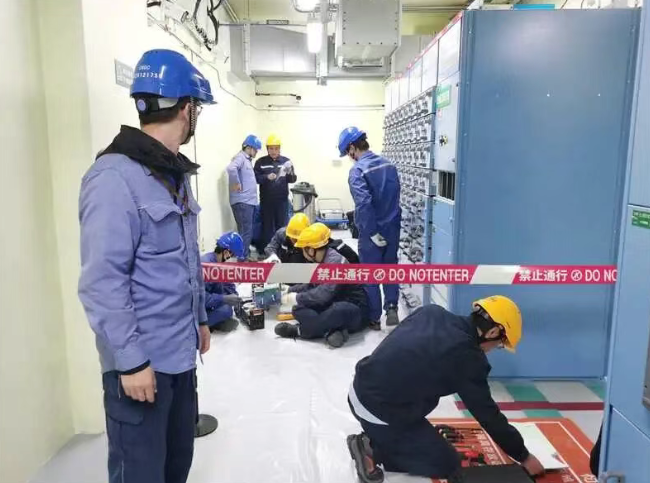

大修配电盘前置检修工作现场

自配电盘检修首战开工,历时一个月的攻坚战正式打响。攻坚队秉持大团队合作理念,集中双方优势资源,党员率先垂范,带领团队高效推进9个配电系统的前置整治性检修。

在工程阶段的检修现场,他们既是“诊断师”,也是“手术师”。团队全面排查设备与文件隐患,逐一解决技术难题,通过整治性检修大幅提升配电盘设备的供电可靠性。同时,这场实战演练也成为了技能提升的“练兵场”,精准定位了检修人员的技能短板,为后续技能提升打下了坚实基础。

标杆示范

推广“苍南方案”新经验

随着最后一块配电盘检修作业完成,团队成员脸上的疲惫被喜悦取代。此次前置检修,不仅为CN101大修配电盘检修高峰期减轻了44名重要技术人员的需求压力,极大缓解了资源缺口,更打通了多方协作链路,积累了宝贵的组织与协作经验。

这一个月的前置攻坚,是苍核人交出的一份硬核答卷。从验证新模式的可行性,到锤炼队伍的实战能力,他们不仅用“苍南方案”为同类新建机组首次大修创优提供了可复制、可推广的示范,更让“坚定目标、率先垂范、团队协作、攻坚克难”的精神在一线闪光。
