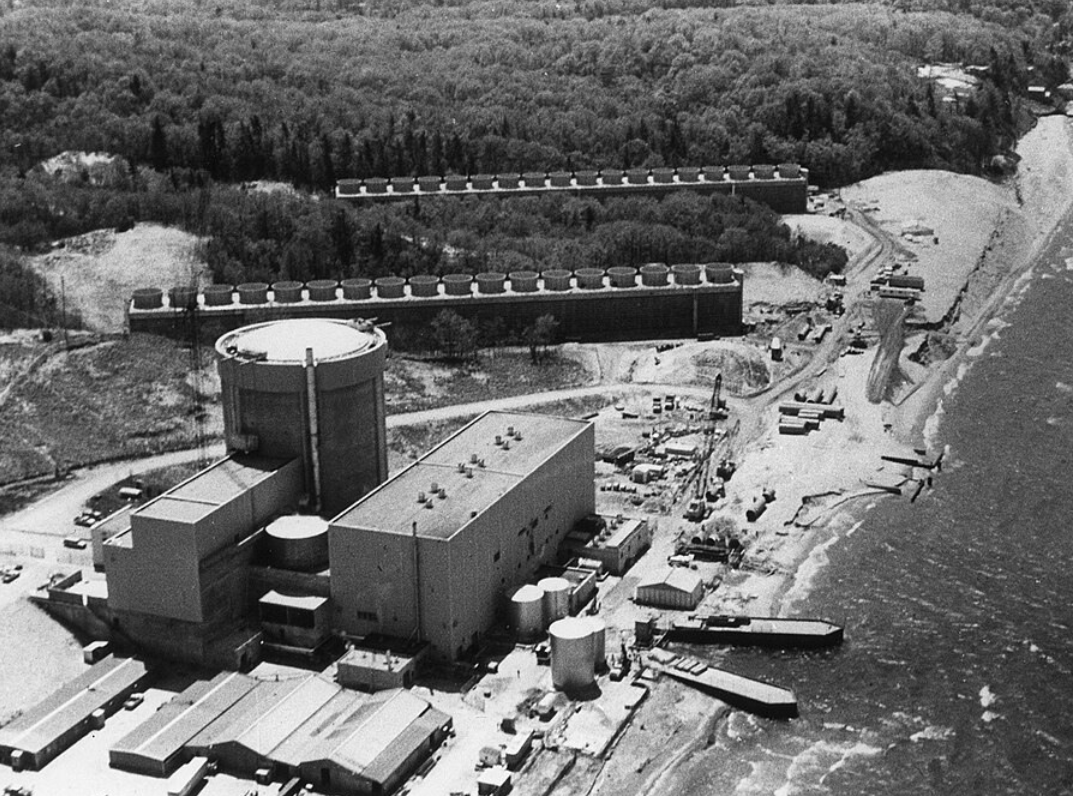

霍尔泰克公司(Holtec)宣布,原计划重启的美国帕利塞兹核电站(Palisades Nuclear Plant)将推迟至2026年3月底之后才可能恢复运行。延迟原因为设备检查与现代化改造仍在进行中。该核电站为单机组压水堆,净装机容量805兆瓦,1971年投入商业运营,2022年5月永久关闭。

霍尔泰克公司收购该电站后,最初计划加速退役,后改为评估重启可行性。重启总成本未公开,但公司已于2024年获得美国能源部15.2亿美元贷款,并从其他政府机构获得约16亿美元资金。目前,68个燃料组件已运抵现场,正等待装入反应堆堆芯的监管审批,汽轮发电机维修和主循环泵电机更换等工作也在推进中,蒸汽发生器换热管状态受到持续监测。
重启过程中曾发生安全事故,例如2025年10月有分包商员工在进行辐射测量时跌入受污染水池。该电站原运营许可证有效期至2031年,霍尔泰克公司计划申请延长至2051年,并未来拟在同一厂址部署两台SMR-300小型模块化反应堆。
