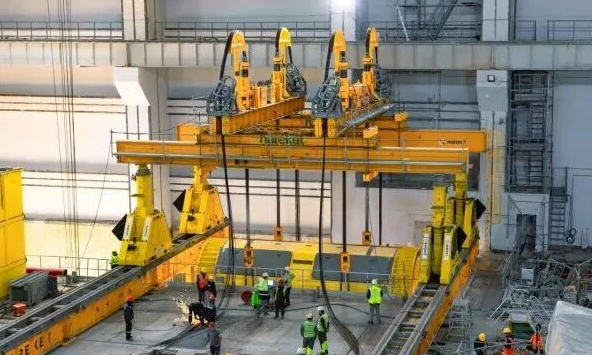

在俄罗斯国家原子能集团公司承建的阿库尤核电站施工现场,第二机组汽轮机房顺利完成了一项关键安装作业——重达437吨的涡轮发电机定子被吊装并安置于预设计位置。该定子长12米、直径4.2米,是电站最重设备之一。作业前,施工方加固了汽轮机房地面楼板、架设了临时支撑并铺设专用轨道,确保设备可平稳运至安装点。此次吊装采用液压起重系统,以无起重机方式将定子提升至距地面18.5米的设计标高,该技术此前已在1号机组成功应用。

阿库尤核电公司总经理谢尔盖·布茨基赫表示,1号机组调试工作持续推进的同时,其他机组的建设安装亦按计划进行。此次在土耳其专业起重运输公司的协作下,二号机组定子顺利安装到位,标志着汽轮机房正从建设阶段转向设备安装阶段,为后续调试积累了重要基础。汽轮机房是核电机组关键设施,负责将反应堆产生的蒸汽热能转化为机械能,最终通过涡轮发电机产生电能;而定子作为发电机静止部件,在此过程中承担将磁场转化为电流的重要作用。
