伊朗布什尔核电站2号机组第三层环段完工

2026-01-08 10:18  来源:AEOI    伊朗核电  布什尔核电站

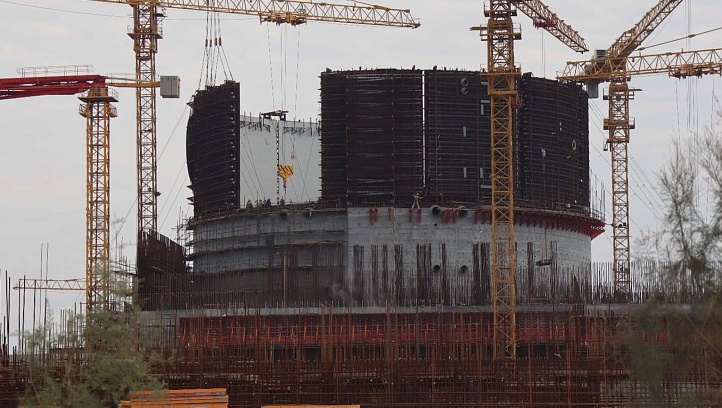

伊朗原子能组织(AEOI)近日宣布,布什尔(Bushehr)核电站二号机组内部安全壳的第三层已安装完毕。该层由12个部分组成,安装工作在四周内完成,由国内专家克服恶劣天气条件后顺利实施。目前正在进行各部分的连接和焊接工作,新层的安装使整个结构高度增加14米,达到40米。AEOI表示,该建筑的第四环将于2026年安装。布什尔核电站一号机组于2011年并网发电,装机容量为915兆瓦。二号机组于2019年完成首次混凝土浇筑,2024年安装了堆芯捕集器。在2024年9月...


伊朗原子能组织(AEOI)近日宣布,布什尔(Bushehr)核电站二号机组内部安全壳的第三层已安装完毕。该层由12个部分组成,安装工作在四周内完成,由国内专家克服恶劣天气条件后顺利实施。目前正在进行各部分的连接和焊接工作,新层的安装使整个结构高度增加14米,达到40米。

AEOI表示,该建筑的第四环将于2026年安装。布什尔核电站一号机组于2011年并网发电,装机容量为915兆瓦。二号机组于2019年完成首次混凝土浇筑,2024年安装了堆芯捕集器。在2024年9月举行的国际原子能机构大会上,伊朗方面表示二号机组的目标投产日期为2029年。

2025年9月,俄罗斯国家原子能公司(Rosatom)与伊朗原子能组织签署谅解备忘录,就伊朗小型模块化反应堆的建设开展合作。伊朗表示,其目标是到2041年实现20吉瓦的核能装机容量。
