三澳核电项目1号机组非安全级DCS现场控制站“清空下装”工作顺利收官

2025-12-19 13:35    三澳核电  三澳核电站

12月16日6时40分,随着最后一个现场控制站完成清空下装操作,三澳核电项目1号机组非安全级数字化控制系统(以下简称DCS)全部64个现场控制站的清空下装任务完成。这标志着非安全级DCS平台补丁升级工作中最关键、风险最高的环节被顺利攻克,为后续系统稳定运行和机组按期投运奠定了坚实基础。本次清空下装工作时间紧、任务重、风险高,控制设备超8000个,涵盖核岛、常规岛、三废及辅助厂房等多区域设备。为做好执行保障工作,项目团队对在清空下装...


12月16日6时40分,随着最后一个现场控制站完成清空下装操作,三澳核电项目1号机组非安全级数字化控制系统(以下简称“DCS”)全部64个现场控制站的清空下装任务完成。这标志着非安全级DCS平台补丁升级工作中最关键、风险最高的环节被顺利攻克,为后续系统稳定运行和机组按期投运奠定了坚实基础。

本次清空下装工作时间紧、任务重、风险高,控制设备超8000个,涵盖核岛、常规岛、三废及辅助厂房等多区域设备。

为做好执行保障工作,项目团队对在清空下装过程中存在风险,如所有输出信号将短时归零,内部锁存、预选、累积、计时等逻辑全部清零并需重新计算,长指令与单稳态设备状态发生改变等进行全面识别,逐项制定应对策略并与当班值深度交底。

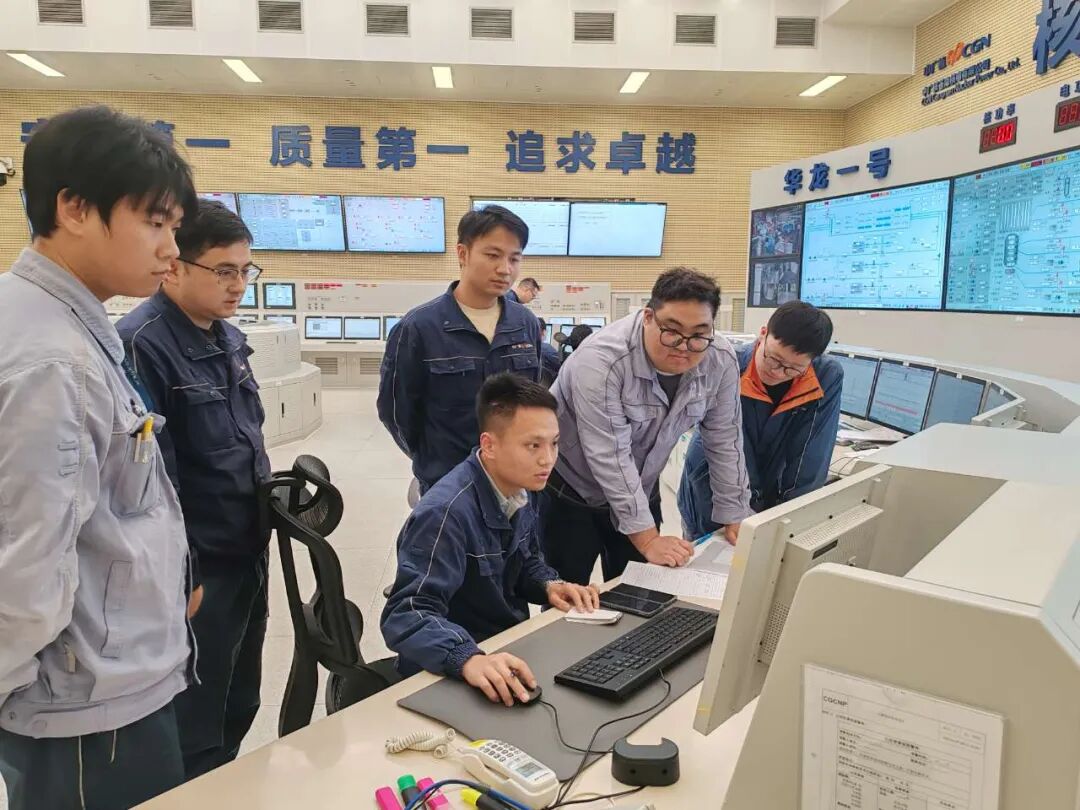

在执行过程中,项目团队深入践行“严慎细实”的工作作风,严格遵循“四步走”工作方略,各专业协同作战、无缝衔接。仪控人员率先完成隔离措施,运行人员同步完成设备状态切换与就地监护。控制站清空下装有序展开。历经近10天的日夜奋战,最终在预定工期内高质量完成全部任务。下装完成后,团队立即进行状态复核,确认报警日志、逻辑状态、通信链路等均无异常,恢复隔离措施,闭环完成单站作业。64个控制站,64次严谨操作,步步为营,环环相扣。

此次清空下装工作开创了华龙一号机组在接料后、全厂大范围设备投运状态下实施全站清空下装的先例,不仅成功消除了DCS平台的重大潜在隐患,更积累了宝贵的实战经验,为后续单模块控制器检修及各基地同类工作提供了可复制、可推广的“三澳范式”。
