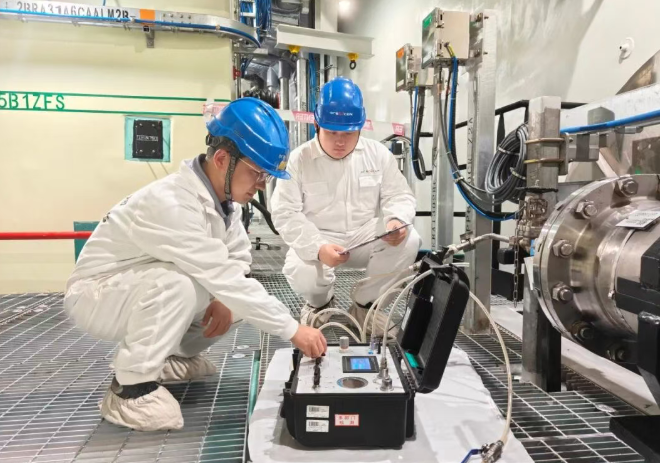

近期,随着最后1组JPI系统(核岛水消防系统)机械贯穿件试验落下帷幕,太平岭核电1号机装料前机械贯穿件试验圆满完成,试验结果全部合格。

核电站的安全壳犹如金钟罩一般,层层防护确保核安全万无一失。因此,在机组正式投产前须执行3类关键试验,全面验证内层安全壳及其贯穿件的密封性满足设计要求。
A类试验:安全壳打压试验,验证安全壳整体密封性;B类试验:验证三大闸门、电气贯穿件、燃料传输通道及大修贯穿件等关键贯穿件密封性;C类试验:机械贯穿件隔离阀密封性验证,系统检验机械贯穿件在隔离状态下的密封性能,全面验证安全壳的整体包容能力。
太平岭核电一期2台华龙一号机组共设计了70组机械贯穿件,全部需要执行C类试验。为保障机组装料关键节点,保证核岛机械贯穿件试验满足定期试验监督大纲的试验周期,技术支持部牵头,运行部、机械部、计划部、核安全与执照部等多部门组成专项组,高效协同、全力突破,调动多方资源,严格践行严、慎、细、实的工作作风,时间跨度389个日夜,在1号机装料前完成近3轮次累计200组试验,IRWST水池(安全壳内置换料水箱)反向打压、SAT管线改造、RRI电动闸阀滑阀取消等3个重大优化项。
该大型综合性试验的圆满成功,充分验证了华龙一号机组安全壳密封性能完全符合设计预期,充分证明太平岭核电1号机组能以更佳状态实现向装料节点的关键跨越,为守护核安全第三道屏障提供坚实保障。
