石岛湾核电扩建一期工程2号机组全面启动核岛内部结构主体施工

2025-08-19 08:57  来源:石岛湾核电    石岛湾核电站

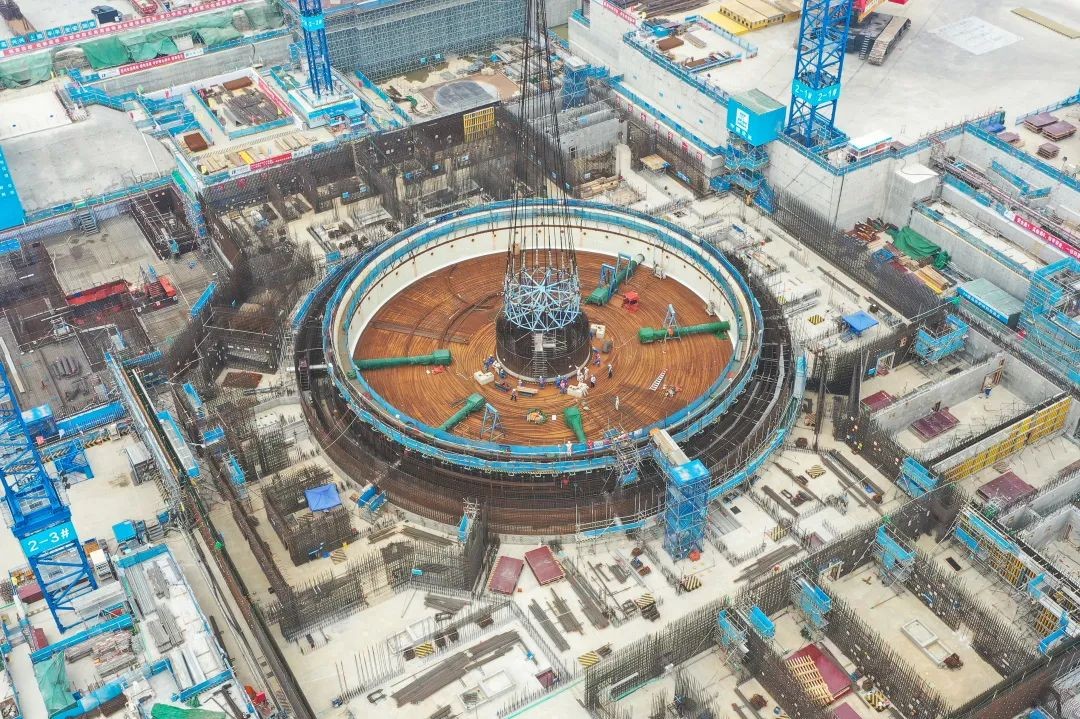

8月18日11时28分,扩建一期工程2号机组核岛堆芯模块完成吊装,标志着2号机组全面启动核岛内部结构主体施工,为后续压力容器、主泵等关键设备安装奠定基础。本次吊装的堆芯模块半径5.2米,自重约170.5吨。采用混凝土模块化施工工艺,使用2000吨级履带式起重机,实现模块一次性精准吊装就位,全过程安全可控。在核岛厂房建设中,扩建一期工程积极应用模块化施工等先进建造技术,不仅实现了标准化工艺控制对施工质量的精准把控,更有效减少了多工种交叉作...


8月18日11时28分,扩建一期工程2号机组核岛堆芯模块完成吊装,标志着2号机组全面启动核岛内部结构主体施工,为后续压力容器、主泵等关键设备安装奠定基础。

本次吊装的堆芯模块半径5.2米,自重约170.5吨。采用混凝土模块化施工工艺,使用2000吨级履带式起重机,实现模块一次性精准吊装就位,全过程安全可控。

在核岛厂房建设中,扩建一期工程积极应用模块化施工等先进建造技术,不仅实现了标准化工艺控制对施工质量的精准把控,更有效减少了多工种交叉作业带来的安全隐患,为工程建设筑牢了质量安全“双保险”。本次堆芯模块的吊装充分吸收并优化了前期项目(含1号核岛)模块化施工宝贵经验,预计该模块的建设将为主工程节省关键路径工期达15天。
