凯罗斯电力公司宣布开始安装核安全相关混凝土,标志着田纳西州橡树岭赫尔墨斯低功率示范反应堆项目“核建设”的开始。

赫尔墨斯大厦 51 个基础墩中的第一个开始浇筑混凝土(图片来源:Kairos)
Kairos公司于去年7月破土动工,用于其KP-FHR氟盐冷却高温反应堆技术的规模化验证,挖掘工作于10月完成。受美国核管理委员会(NRC)监督的安全相关施工活动于5月1日正式启动,首先开始建造构成反应堆基础的桥墩。Hermes反应堆将拥有51个这样的桥墩,直径6英尺(略低于2米),延伸至地下约40英尺,将反应堆基础锚固在基岩上。
Kairos Power首席执行官兼联合创始人Mike Laufer表示,美国先进反应堆首次在获得NRC建设许可的情况下完成安全相关混凝土浇筑是一个重要的里程碑。“这一成就体现了我们迭代开发流程的价值,它不仅满足了必要的核能质量标准,还提供了至关重要的实际成本信息,增强了客户的信心。这证明了我们敬业团队的辛勤工作,也代表着大量的学习和进步。”他说道。

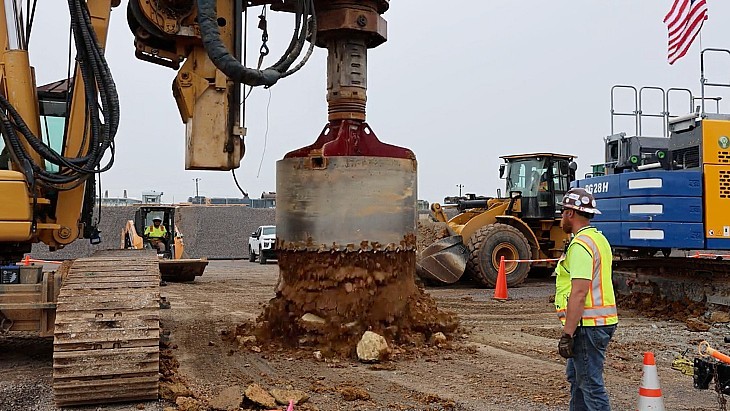

使用大型螺旋钻来钻孔墩柱(图片来源:Kairos)
Kairos公司表示,此次混凝土浇筑是数月准备工作的结晶。此前,公司已完成一系列项目,用于测试钻孔桩安装工艺并完善其核电质量保证方案。一座全尺寸测试桩已于11月完工,目前已为Kairos Power的ETU 3.0非核工程测试装置钻探了70个桩。该装置正在Hermes核电站附近建造,是Kairos公司KP-FHR技术迭代开发方法的一部分。Kairos公司表示,这使得由巴纳德建筑公司领导的团队能够熟练地使用与Hermes核电站类似的质量控制清单来安装桩。

检查码头钢筋的质量(图片:Kairos)
赫尔墨斯反应堆将使用三结构各向同性(TRISO)铀燃料,以及氟化锂和氟化铍盐混合物(称为Flibe)作为冷却剂。Kairos表示,这种组合不仅能提供强大的固有安全性,还能简化反应堆的设计。
赫尔墨斯核电站由美国能源部先进反应堆示范项目的风险降低资金资助,是美国50多年来首座获准建设的非轻水反应堆。该反应堆本身不会发电,但赫尔墨斯2号核电站——一座两台35兆瓦机组的核电站——将包含一个发电系统,美国核管理委员会已于11月为其颁发了建设许可。该反应堆的商业化部署得到了与谷歌于2024年10月签署的一项主电厂开发协议的支持,该协议将支持该反应堆到2035年将拥有高达500兆瓦的发电能力。
