海南昌江核电厂3号机组二回路联合水压试验圆满完成

2025-03-19 08:51  来源:中核工程    海南核电站  昌江核电站

海南昌江核电厂3号机组二回路联合水压试验在各方的全力配合下于2025年3月18日凌晨2点开始升压,在6点30分完成试验压力平台(11.05MPa)稳压,7点05分泄压至设计压力平台(8.5Mpa),7点35分稳压完成,8点50分泄压完成。

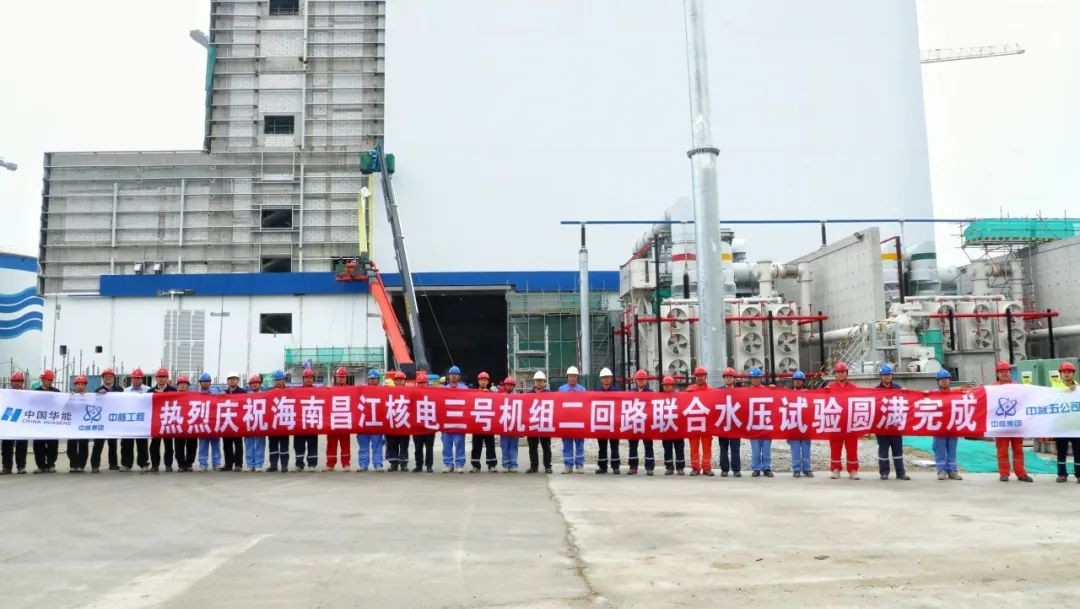

海南昌江核电厂3号机组二回路联合水压试验在各方的全力配合下于2025年3月18日凌晨2点开始升压,在6点30分完成试验压力平台(11.05MPa)稳压,7点05分泄压至设计压力平台(8.5Mpa),7点35分稳压完成,8点50分泄压完成。过程共历经5个试压平台,均经各方验证合格。至此,海南昌江核电厂3号机组二回路联合水压试验圆满完成。

在海南昌江核电厂3号机组试验过程中,海南项目部及参建单位始终践行“安全第一、质量第一”的核安全文化。试验筹备期间,项目成立专项组,建立“专项周例会+日例会”机制,对施工过程中遇到的问题高效、快速地解决,确保施工过程中的安全、质量。在试验前专项组还组织编制了试验的组织方案,对过程中的每个环节及试验过程中人员的分工、站位进行了安排,确保信息传递顺畅、资源高效调配及各个环节的无缝衔接,保证了试验过程的顺利、安全及高质量的进行。

二回路联合水压试验是继爆破吹扫后二回路系统的又一关键试验,是核电机组建设的核心环节,旨在验证蒸汽发生器二次侧、主蒸汽系统及配套管道的密封性、耐压强度及安装质量。此次试验的成功,为后续冷态功能试验奠定了坚实基础。

二回路联合水压试验的圆满成功,也是一个新的起点,海南项目建设团队将继续勠力同心,聚力攻坚,为构建海南绿色能源岛贡献力量,为新时代海南改革开放提供能源保障。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

维度网

培训报名

深圳核博会

中国核电网


国际招标

推荐阅读

MySQL Query :
MySQL Error : The table 'bt_session' is full
MySQL Errno : 1114
Message : The table 'bt_session' is full
