秦二厂217大修环吊控制系统改造纪实

2025-02-21 08:38  来源:秦山核电

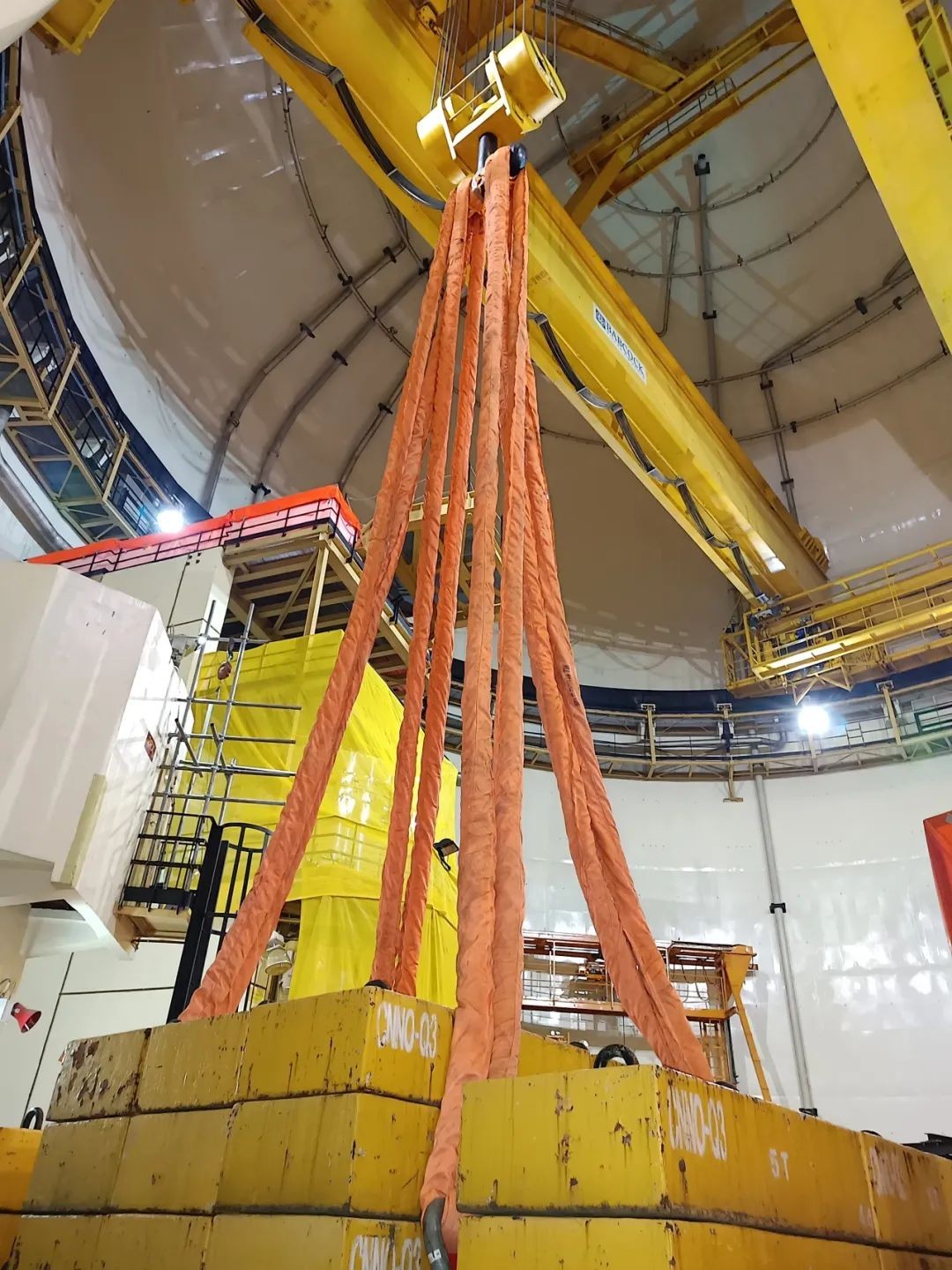

近日,随着190T钩配重试验顺利结束,标志着秦二厂217大修环吊控制系统改造取得圆满成功。


近日,随着190T钩配重试验顺利结束,标志着秦二厂217大修环吊控制系统改造取得圆满成功。此次改造共历时11天,工作涉及维修、维支、技术、工程、大修、保健物理、运行等多个部门,在各个部门的通力合作下,项目组攻坚克难、协同并进,最终保质保量按期实现改造目标。

千里之行,始于足下

环吊改造迫在眉睫

环吊是反应堆厂房的核心起重设备,在大修期间承担着繁重任务,然而,由于设备老化和备件停产,环吊改造势在必行。经反复论证,公司决定借217大修的契机实施改造。2024年5月15日,环吊控制系统改造项目正式采购立项,此时距离大修启动不足9个月,留给项目团队的准备时间极为紧迫。

团结协作,克服万难

确保制造质量进度可控

2024年7月,设备制造合同正式签订,而此时离12月底设备验收出厂只有不到6个月的时间。面对这几乎不可能完成的任务,项目组没有退缩,怀着“事虽难干则必成”的信念,与设备制造商大连华锐,共同商定了节点推进计划,并且在此后的5个多月时间里,6次组织技术团队赴大连华锐开展技术讨论和进度检查,严格按照进度计划进行推进。

2024年11月,项目终于步入了最后的工厂功能测试阶段,然而在功能测试的初期进展并不顺利,面对紧迫的时间表和棘手的问题,驻厂人员倍感压力。但在项目领导的沉着指挥和团队成员夜以继日的努力下,逐一解决了这些问题,最终在2024年12月24日,顺利完成了出厂验收。

思维碰撞,沙盘推演

反复构想优化施工步序

作为217大修的核岛主线工作,环吊改造如何以最优方式有序融入各个实施节点,是一个巨大的挑战。为此,项目组先后组织十余次的施工逻辑、施工方案讨论会,讨论内容主要包括前期设备运输、现场接口核实、施工平台布置、改造设备吊装、旧设备拆除、新设备安装,以及最后的空载、带载试验等。经过反复推演,优化施工步序,为环吊改造的顺利实施做好了充分的准备。

精诚团结,群策群力

项目小组共创施工佳绩

2025年1月29日,农历大年初一,环吊控制系统改造正式进入实施阶段。当天上午项目组成员按既定方案逐一核实确认需更换的设备及电缆;2月4日,平台防护材料顺利吊运至29米施工平台;2月5日,施工平台开始布置;2月6日,吊装平台开始搭设;2月7日,设备拆除及安装工作开始……“140T载荷试验执行成功!”随着调试方案最后一个步序顺利完成,施工阶段的计时终于按下了停止键,环吊控制系统改造施工及调试任务顺利完成,标志着环吊改造项目获得了圆满成功。

梦虽遥远,追之可及;愿虽艰难,持之能圆。秦二厂二号机组环吊控制系统改造项目以零偏差、零隐患的高标准施工,提前完成核岛主线施工调试任务,为集团公司“追求卓越年”献上了一份新春厚礼!这不仅彰显了项目团队的不懈努力,更是集体智慧与协作精神的杰出展现。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
