2025年2月7日23点16分,随着最后一段余热排出管线完成冲洗检查和取样,海南昌江核电厂3号机组核回路冲洗圆满完成。
核回路冲洗是对核反应堆主辅工艺系统进行的联合冲洗,它通过注入压缩空气的安注箱、中低压安注泵以及乏燃料水池冷却泵等动力源将内置换料水箱中的除盐水注入与一回路连接的相关管线中进行冲洗,并最终通过压力容器内设置的临时泵排出核岛。
为使核回路冲洗工作推进更加有序可控,中核工程海南项目部充分发挥“追求卓越”精神,牵头华能业主、中核咨询、中核五公司、中核二二等单位成立了“海南昌江核电厂3号机组核回路冲洗专项组”,积极优化冲洗范围,提前组织完善施工逻辑;在前期核回路冲洗一阶段施工经验基础上,科学合理地优化工期,调整资源投入;从设备验收、车间预制、现场安装及无损检测四个重要环节着手,积极协调、大力推进,建立了阀门到货快速响应机制,高效验收、出库、倒运、启动安装,现场施工问题第一时间得到协调解决,各环节工序无缝对接,按天跟踪系统完善情况、提前落实探伤覆盖措施、确认质量计划开启先决条件、核查回路边界及在线状态,最终在各单位的共同努力下,3号机组核回路冲洗按时具备冲洗条件。

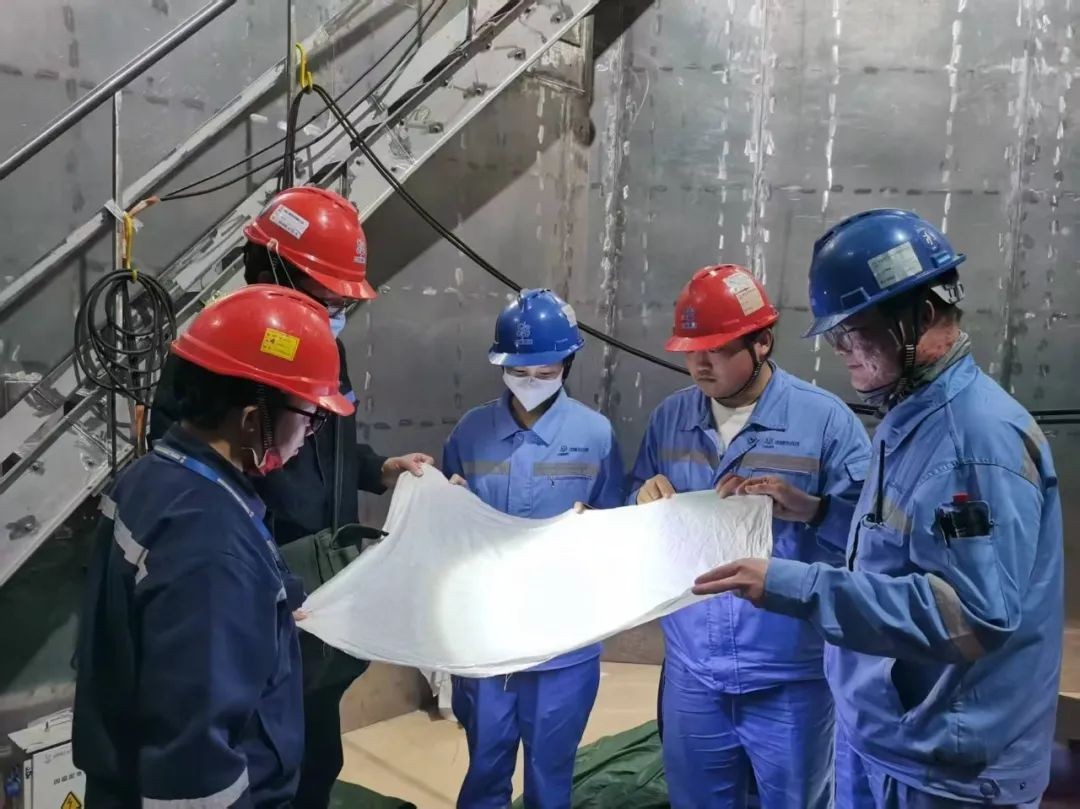

为确保整个核回路冲洗过程万无一失,项目部领导与子项工程师一起,全程参与冲洗试压过程,在各参建单位的不懈努力下,最终核回路冲洗工作顺利完成。
核回路冲洗圆满完成,标志着核岛主要核辅助系统主体工程安装完成,为海南昌江3号机组后续一回路冷态功能试验奠定了坚实的基础。海南项目部将继续践行“严慎细实”工作作风,齐心协力,真抓实干,用实际行动践行新时代核工业精神。
