ČEZ计划在今年投资31亿克朗对特梅林核电站进行现代化改造,作为确保该发电厂安全运行至少六十年的长期计划的一部分。目前,特梅林核电站的现代化投资总额已超过340亿克朗。
改造工作涉及188个投资活动,包括使用新的西屋燃料、逐步过渡到新的控制系统,并采用现代技术和控制方法。这些举措旨在实现两个主要目标:确保安全运行至少60年,并将捷克核电站的长期平均年发电量提高到32太瓦时,比以前增加2太瓦时。
特梅林核电站今年将只关闭一次进行维护,这是历史上的第二次,也是向更长的燃料循环过渡的主要结果。两台机组目前的运行时间将延长至14个月,未来目标为16个月的运行和两个月的停机时间。第一套机组的停产将持续两个月,计划于六月初启动。
该发电厂将从西屋电气获得燃料,全年交付包括一百多个燃料组件。同时,法国法玛通公司也将于明年作为第二家供应商供应这种燃料。此举旨在增强捷克共和国的能源安全。

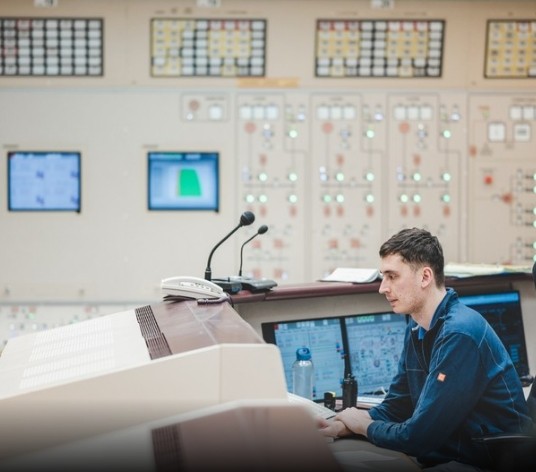

今年夏季,首个单位将转入新系统管理,能源专家自2022年以来一直致力于这项具有挑战性的更换工作。现代化过程中,能源工人安装了数十台新服务器并铺设了八十公里的电缆,控制系统包含数千个信息和控制显示器,每秒有数以万计的显示信息通过。
特梅林核电站还计划利用人工智能来减少消耗、评估特殊控制,并扩大专用5G网络或使用无人机检查难以到达的地方。目前,大部分重点运营建筑已部分覆盖5G信号,计划今年覆盖其他建筑物。
此外,CEZ计划今年在特梅林核电站招聘近100名新人,主要对机械师、电工或材料工程师感兴趣。同时,特梅林将继续开发电动汽车充电基础设施,计划到2030年实现乘用车全面电动化,仅在特梅林,这意味着到2030年要更换大约150辆汽车。
自今年年初以来,特梅林发电厂已发电1.1太瓦时,与杜科瓦尼发电站一起产生了最大量的清洁电力,为CEZ集团的零排放生产做出了重大贡献。得益于核电站,每年大约有两千万吨二氧化碳不会被释放到大气中。
