岭澳核电站1号机组(L120)完成大修

2025-01-23 09:27  来源:中广核运营    岭澳核电站

岭澳核电站1号机组(L120)大修是运营公司2025年首个完成的大修。

岭澳核电站1号机组(L120)大修是运营公司2025年首个完成的大修,面对大修中的重重挑战,团队成员以非凡的担当精神与创新意识圆满完成了各项检修任务,为核电站的安全稳定运行奠定了坚实基础。

核岛静止主设备部彭望林正在排查隐患

在进行反应堆整体螺栓拉伸机检修时,项目负责人彭望林发现电控系统会偶发绝缘值低问题,以往需要等外部专家支持后一起解决,“远水解不了近渴,我们自己来!”面对难题,大家逐一排查变压器、电机、电源等设备的零部件,找到导致绝缘降低的“凶手”,并进行同类项排查,发现了其他导致绝缘降低的零部件,使隐患得到根除。

核岛转动主设备部张海杰(右一)

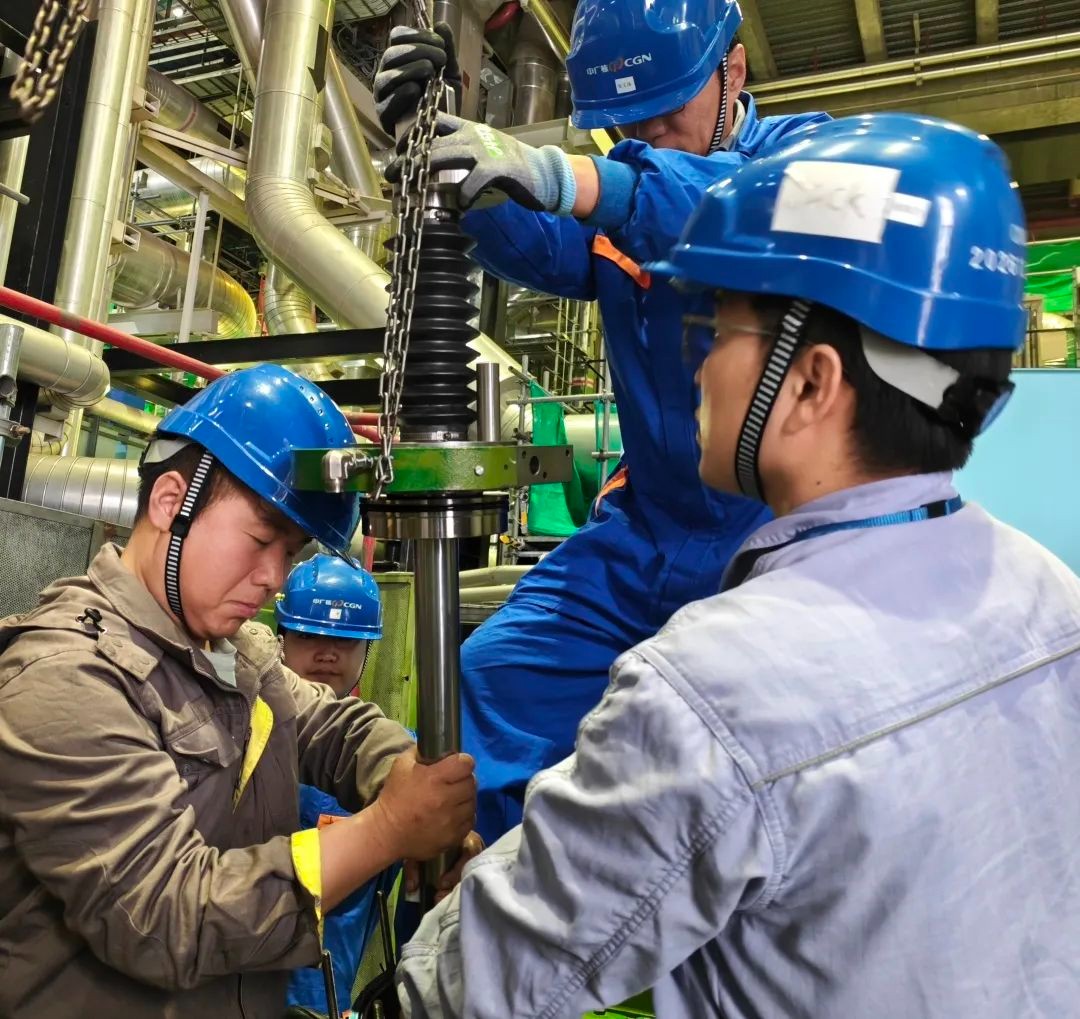

正在吊装液力耦合器部件

在拆除液力耦合器勺管腔室作业时,由于吊装的吊耳长度不够,无法满足起重要求。遇到技术难题后,工作负责人张海杰与成员共同讨论制定解决方案,现场踩点测绘尺寸,自主设计了转接头安装工具,巧妙解决了螺纹长度不够影响吊装的问题。

电气部员工正在进行

发电机转子吊装前的检查

在发电机检修吊装转子时,发电机项目组面临着空间上的挑战,哪怕是1毫米的失误,都会引发严重后果。吊装期间,每一位成员紧密协作,凭借精湛的技能进行着精准调试,将转子安全、稳妥地放置于支架之上。“无他,但手熟尔,这是我们的核心能力!”吊装结束后,工作负责人杨岱平擦了擦汗,笑着说道。

仪表计算机部员工

正在安装柴油机转速探头

在柴油机检修项目中,柴油机团队以培养人才与提升团队实操经验为主,安排了大量青年员工上场。在顺利完成多项重点工作后,大家发现曲轴箱压力表无论怎么调试都无法达到合格范围。于是,青年员工们与组内老师傅反复复盘检验工作,连夜写出解决方案,第二天圆满解决了该问题。

仪表计算机部

段浩东(左一)正在测量继电器电压

在汽动主给水泵系统、电动主给水泵系统的检修任务中,青年员工段浩东担任了工作负责人。工作中,他以出色的技术能力和严谨的工作态度,确保了检修过程的高效与安全,最终,这两大系统的设备再鉴定均一次性通过。

重大设备管理办公室

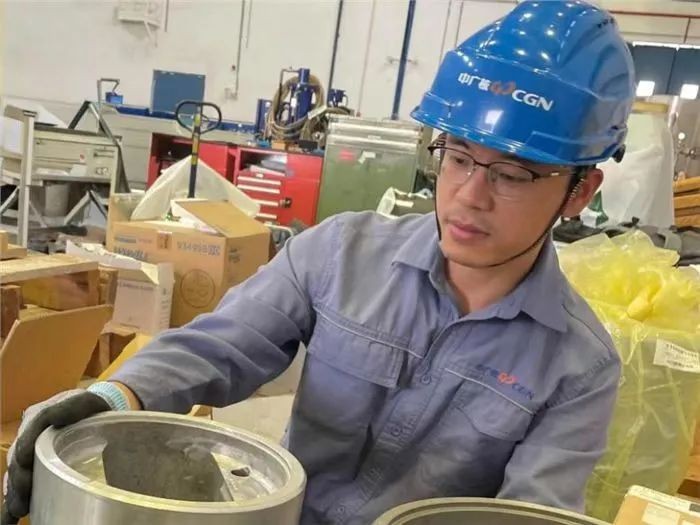

廖浩然正在仓库检查活塞状态

在柴油机检修项目中,青年员工廖浩然出色完成了拆装管道、油门调整、油泵组件的回装等关键工作,不仅积累了“经验值”,还强化了“战斗力”。

大修项目管理部

静佩林(左一)正在现场巡检

在大修现场,“我守在这里!”成了即将退休老师傅——静佩林的口头禅。从大修前期准备、任务编排,到之后的现场巡检,他事无巨细,躬身于大修一线,迎着初升的朝阳,仔细排查每一个角落,不放过一丝可能存在的隐患,为大修顺利实施保驾护航。

转动机械部

苏达秋正在测量二级台阶数据

在对蓄能器进行全检时,项目组苏达秋发现蓄能器底部提升阀安装困难,于是立即停下工作开始逐一检查。在以毫米为单位的排查中,发现了蓄能器底部有一个0.5毫米的突起二级台阶,让密封圈填充率超100%,超出标准。随后,苏达秋迅速选定处理方案,彻底消除了该隐患。

在液力耦合器勺管腔室回装过程中,存在损伤轴瓦合金面和影响密封胶的重要检修质量问题。为此,项目组利用反向思维设计背部回装导向杆,使用后勺管腔室一次安装到位。同时,在本次检修任务中,项目组以“工具+工艺”创新,制作了多个创新工具,本质提升了检修质量和检修效率。

免责声明:本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
