列宁格勒核电站7号机组核岛基础浇筑完成

2024-12-24 13:48  来源:外媒    列宁格勒核电站  俄罗斯核电

在列宁格勒核电站7号机组施工现场,“核岛”主体建筑基础混凝土浇筑工作已经完成。

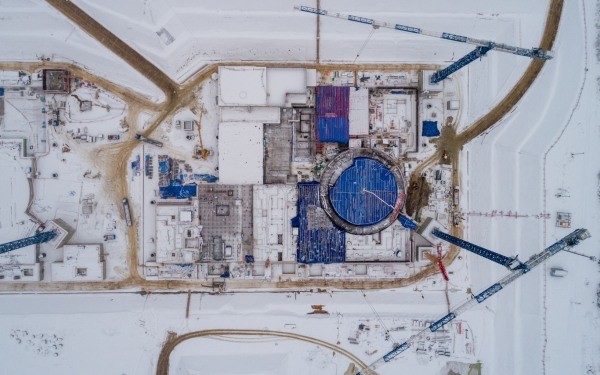

在列宁格勒核电站7号机组施工现场,“核岛”主体建筑基础混凝土浇筑工作已经完成。施工人员安装了6000吨钢筋,铺设了1.6万立方米混凝土,并安装了大量预埋件和管道元件。预计12月底,核岛所有建筑物地基将准备就绪,届时将可进行围墙施工和设备安装。

据基建部副主任、列宁格勒核电站2号基建部部长叶夫根尼·米卢什金介绍,第一个抵达七号机组施工现场的大型设备将是熔体定位装置,计划于明年秋季交付和安装。2027年将开始安装最重要的设备——反应堆容器。列宁格勒第七机组的主要建设和安装工作将持续五年,随后将进行预调试、物理和能源启动。国家已提出2030年第7号机组投运的任务,目前项目团队正在积极致力于实施该任务。

总承包商JSC CONCERN TITAN-2正在为2025年开展重大活动做准备工作,其中之一就是将7号机组反应堆厂房第一层安全壳安装到位,该活动计划于2025年9月举行。同时,11月将开始安装熔体捕集器。

此外,8号机组的建设也在加速推进。目前,建筑商正在加固反应堆大楼的地基,计划于2025年3月开始浇筑混凝土,比原计划提前3个月。截至目前,反应堆厂房基础板已安装钢筋260吨,完成计划的13%。

列宁格勒核电站VVER-1200第二阶段现场总共将建设近一百座建筑物和构筑物,其中前两个——联合泵站和110/10 kV变电站——已于今年投入运行。

目前,列宁格勒核电站7、8号机组施工现场共有5家承包商,600多人在施工,涉及设备98台,他们在18个地点开展工作。

Rosatom国营公司电力部门正在库尔斯克、列宁格勒和斯摩棱斯克核电站建设6台配备VVER-TOI和VVER-1200反应堆的新大功率发电机组,以确保系统性提高核能在俄罗斯核电中的份额,到2045年达到俄罗斯能源平衡的25%。
