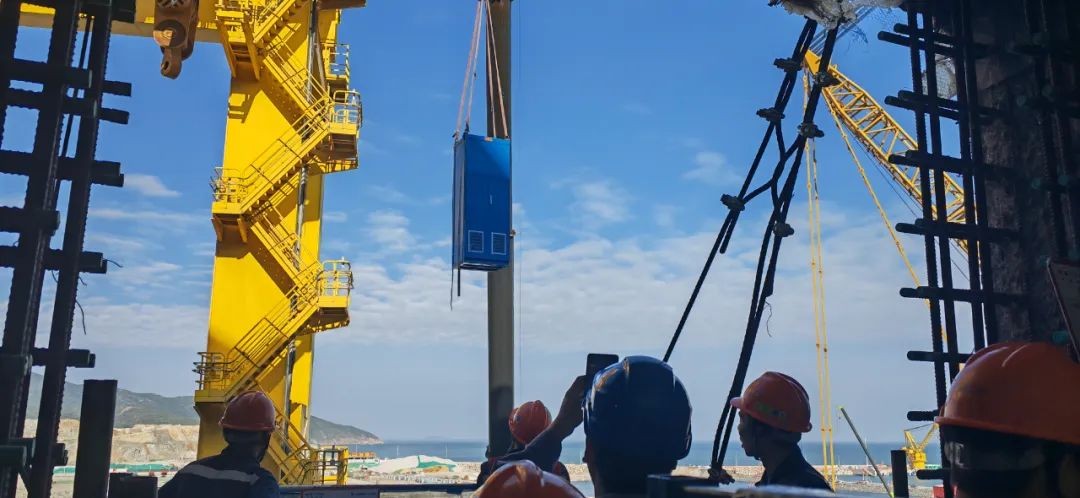

2月26日,在惠州核电、核鹏监理、中核二三公司的共同见证下,太平岭核电项目一期2号机组首批2台非安全级DCS(数字化控制系统)盘柜顺利引入电子设备间。


2月26日,在惠州核电、核鹏监理、中核二三公司的共同见证下,太平岭核电项目一期2号机组首批2台非安全级DCS(数字化控制系统)盘柜顺利引入电子设备间。

核电DCS(Digital Control System),一种基于计算机网络的控制系统,它相当于人类的大脑和神经,其包含安全级和非安全级两个部分。DCS可以控制和监测各种生产过程中的参数,如温度、压力、流量、液位等,并根据设定的控制策略进行调节,进而达到预期的生产目标。

该批机柜于2月20日从北京发出,在太平岭项目实现“不落地、直接进厂房”,为后续盘柜顺利引入奠定了坚实基础。

太平岭核电项目一期2号机组非安全级DCS工程自启动设计制造以来,尽管面临多种困难,但惠州核电按“一台机组比一台机组好”的目标,充分调动内外部资源,全力保障太平岭核电项目DCS设备高质量出厂。

在设计制造阶段,惠州核电联合中广核工程、设计院、广利核成立DCS高质量设计制造党员联合攻坚队,先后派遣10余名攻坚队员,深度参与设计文件前置审查、工程设计、经验反馈落实、工厂测试、出厂验收等各项工作。经过多轮攻坚,1月31日顺利完成工厂测试(FT)工作,2月8日如期完成出厂验收(FAT)测试。

在到货引入阶段,惠州核电根据DCS环境控制专项管控方案,严格把控DCS房间环境条件。尤其是在近期的回南天天气中,开展厂房内部墙壁是否渗水、温湿度等专项检查,全力保障DCS机柜引入条件。

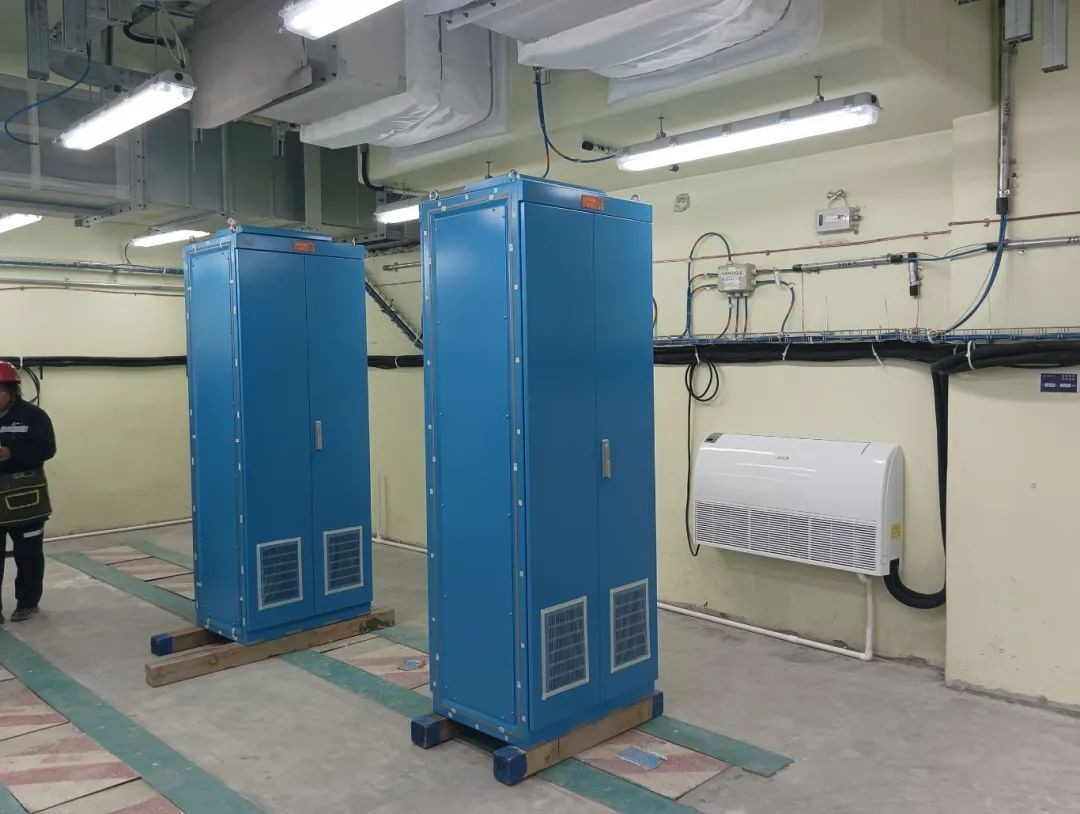

太平岭核电项目2号机组首台DCS机盘的顺利引入,标志着太平岭核电项目2号机组DCS转入现场安装阶段,为后续冷试的顺利开展做好了铺垫。
