中核二三作为联合体成员单位成功中标ITER真空室模块组装合同

2024-02-08 18:19  来源:中核二三    中核二三  核聚变

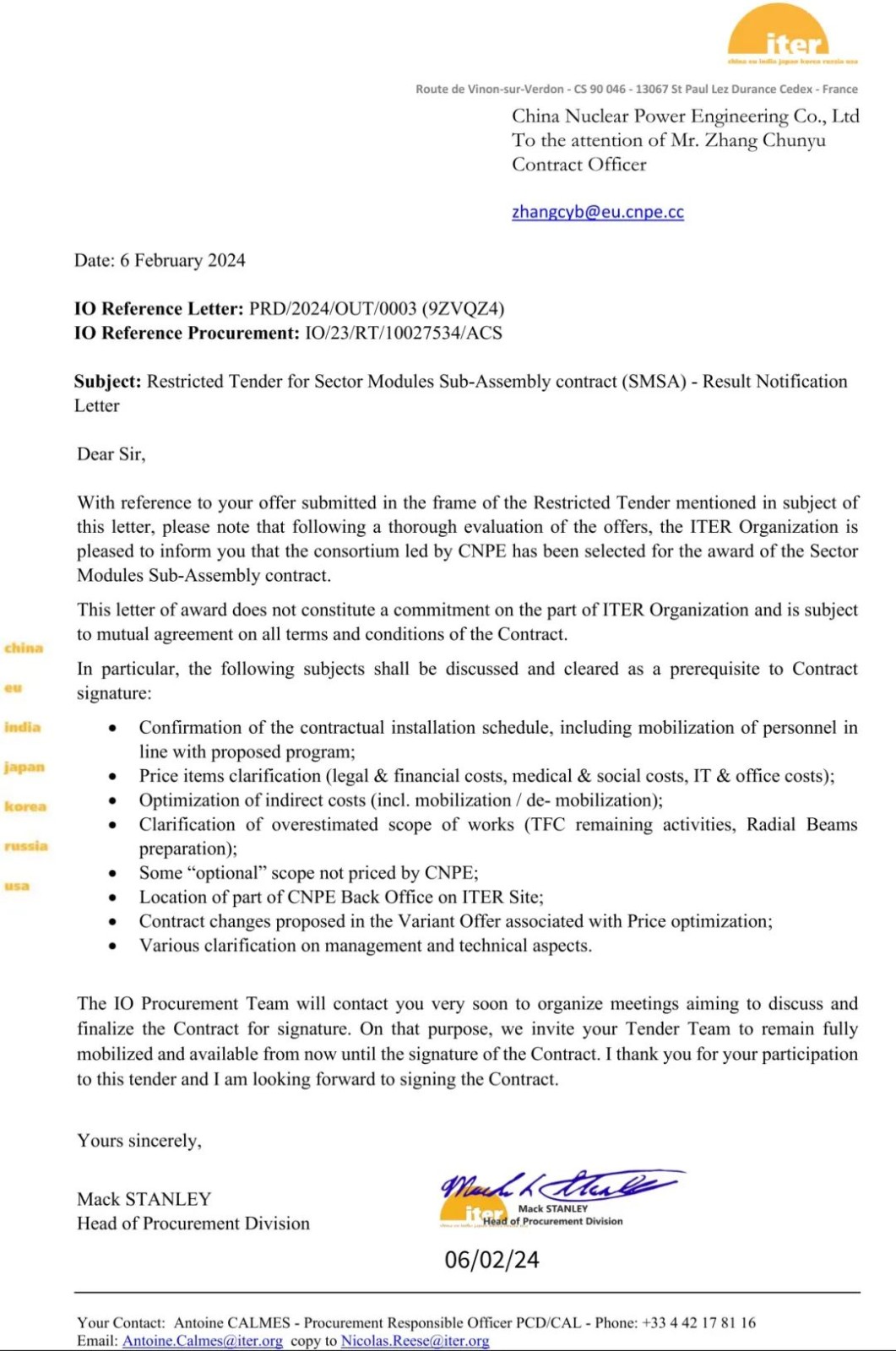

2月6日,国际热核聚变实验堆(ITER)组织正式确认将托卡马克核心安装标段真空室模块组装合同授予中核工程联合体团队,中核二三作为联合体主要成员单位,成功承接托卡马克核心安装标段真空室模块组装任务。


2月6日,国际热核聚变实验堆(ITER)组织正式确认将托卡马克核心安装标段真空室模块组装合同授予中核工程联合体团队,中核二三作为联合体主要成员单位,成功承接托卡马克核心安装标段真空室模块组装任务。

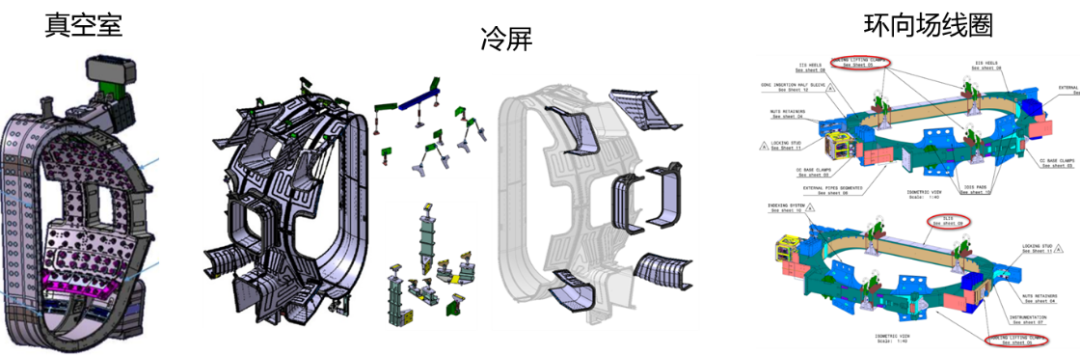

真空室模块组装是将三大部件真空室、冷屏和环向场线圈在装配大厅进行集成组装后,整体吊装到托卡马克堆坑内。真空室模块共分为9个扇区,每个扇区单独完工交付,9个扇区的计划安装总工期为35个月。

真空室模块组装是目前ITER项目最重要设备在关键路径上的工作,对整个ITER项目的成功起到至关重要作用。中标此项工作后,联合体已成为ITER项目主机安装的唯一承包商,将极大提高中方团队在国际大科学工程中的话语权和影响力;同时为国内聚变工作的开展积累经验、培养人才,提高聚变工程建设能力,助力中核集团核能开发“三步走”战略。

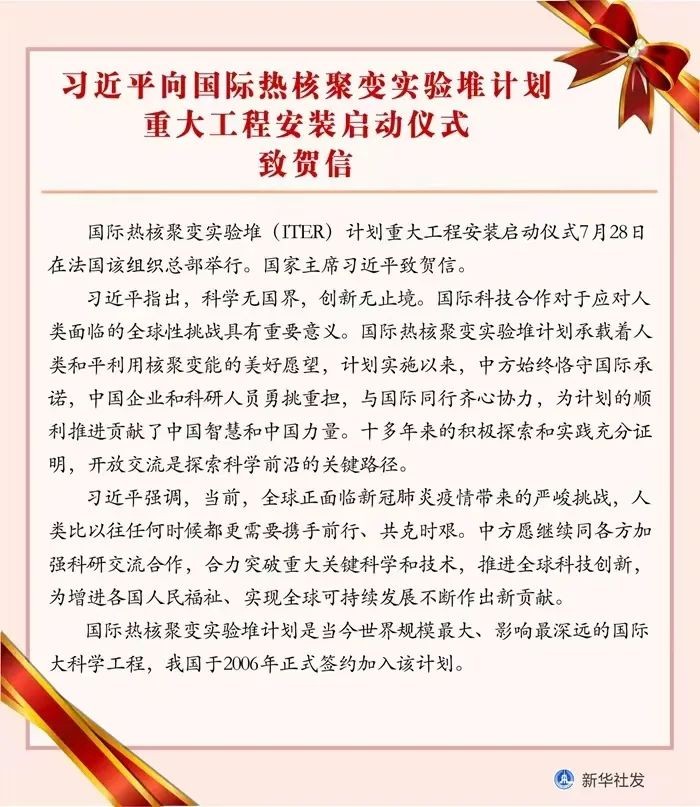

在国际热核聚变实验堆(ITER)主机安装一号合同(TAC1)执行过程中,中法联合体项目团队始终秉持国际合作精神,通过不懈努力,实现安全生产,质量总体受控,完成了一系列重大里程碑节点,合同履约总体评价高,体现了中国智慧,中国质量和中国信誉,为国家与中核集团增光添彩。2020年5月28日完成杜瓦底座吊装后,2020年7月28日召开ITER重大安装工程启动仪式,国家主席习近平向ITER项目致贺信。

2021年4月完成极向场线圈PF6落位;2021年10月27日完成BCC线圈吊装,实现“Pit ready”,即具备吊装真空容器的条件,标志着ITER主机第一阶段安装完成,中核集团董事长余剑锋与ITER组织前总干事比戈互致贺信。2024年1月9、11日分别顺利完成了TF14/15、BCC14-25、INST的CFT/CTB等大型部件的吊装和精确就位。

中核二三ITER项目部收到中标通知后,立即组织召开了工作部署会,迎接技术、进度、成本控制和收支平衡等重大挑战,力争圆满完成合同工作,为中核二三持续深耕海外市场、践行“走出去”战略接续努力。
