三澳核电项目1号机组常规岛主行车具备可用条件

2024-01-03 09:26  来源:中广核苍南核电    三澳核电站

2023年12月31日23时58分,三澳核电项目1号机组常规岛主行车主起升动载试验完成,标志着1号机组常规岛主行车载荷试验全部完成,主行车具备可用条件,为后续汽轮发电机组等大型设备及其辅助设备的引入奠定了坚实的基础。


2023年12月31日23时58分,三澳核电项目1号机组常规岛主行车主起升动载试验完成,标志着1号机组常规岛主行车载荷试验全部完成,主行车具备可用条件,为后续汽轮发电机组等大型设备及其辅助设备的引入奠定了坚实的基础。

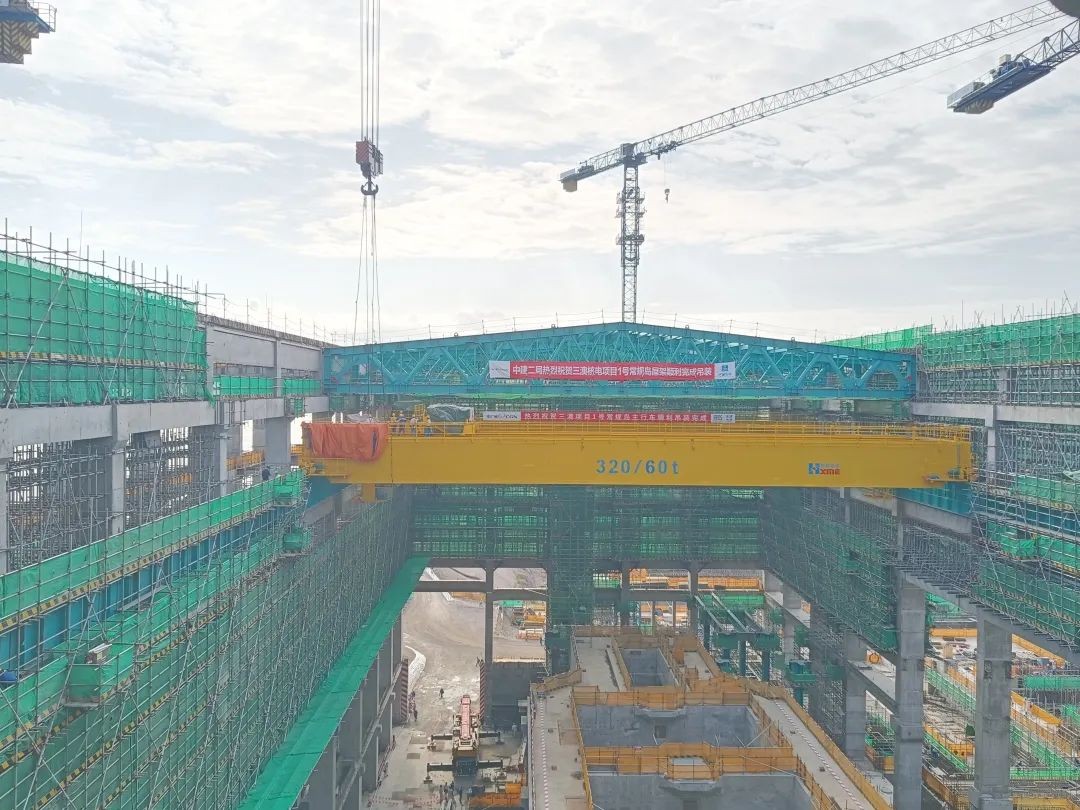

主行车是常规岛的核心起重设备,分为A车、B车两台行车,单台车最大起重量达到320T。两车坐落于汽机厂房29.7m处,同轨道布置,同高度运行。在安装以及维修期间,主行车能够为整个汽机厂房内的汽轮发电机组及其辅助设备提供吊装服务。

苍南核电联合中广核工程、天津电建、核鹏监理组成主行车可用推进项目组,通过召开日会、周会和专项讨论会的方式定期交流现场施工进度,协商各类问题的解决方案。项目组全过程高质量把控到货验收、现场组装、主体吊运、零部件安装、电气检查等工作,对于发现的各类安装缺陷和现场施工隐患高度重视并及时处理,确保主行车安装调试工作安全质量可控。
